城市征地拆迁移民安置重点项目发言材料二〇一〇年八月十六日同志们:根据会议安排,现就我区部分重点项目建设征地拆迁工作进展情况及下半年城市部分征地拆迁安置工作开展要求作如下发言:一、城市重点项目征地拆迁工作开展情况今年上半年,我区城市重点项目征地拆迁工作紧紧围绕市委、市政府提出的倾力打造区域性中心城市的要求和区委、区政府提出的“北联南扩”城市发展战略,以科学发展观统领工作全局,以建设最宜人居城区为目标,按照“一线四点”发展思路,采取措施,扎实工作,取得了一定成效
XX四号地块一期城市拆迁工作,城市部分完成4家单位、306户住户拆迁协议签订工作,农村部分完成154户拆迁安置协议签订工作,四号地块农民统建住房安置点拆迁已全部完成,2010年9月可进入施工
莲花村农副产品集中加工区一期—土城南街安置点城市拆迁工作,已签订房屋拆迁补偿协议247户765人,土城南街生活安置点涉及农村拆迁4户已全部完成,本月可进入场平
商务办公区建设工作,四至界线的确认及放线工作已完成,商务办公区广场部分征地拆迁工作已完成,设计深化工作将于本月完成,预计2010年10月可进场建设

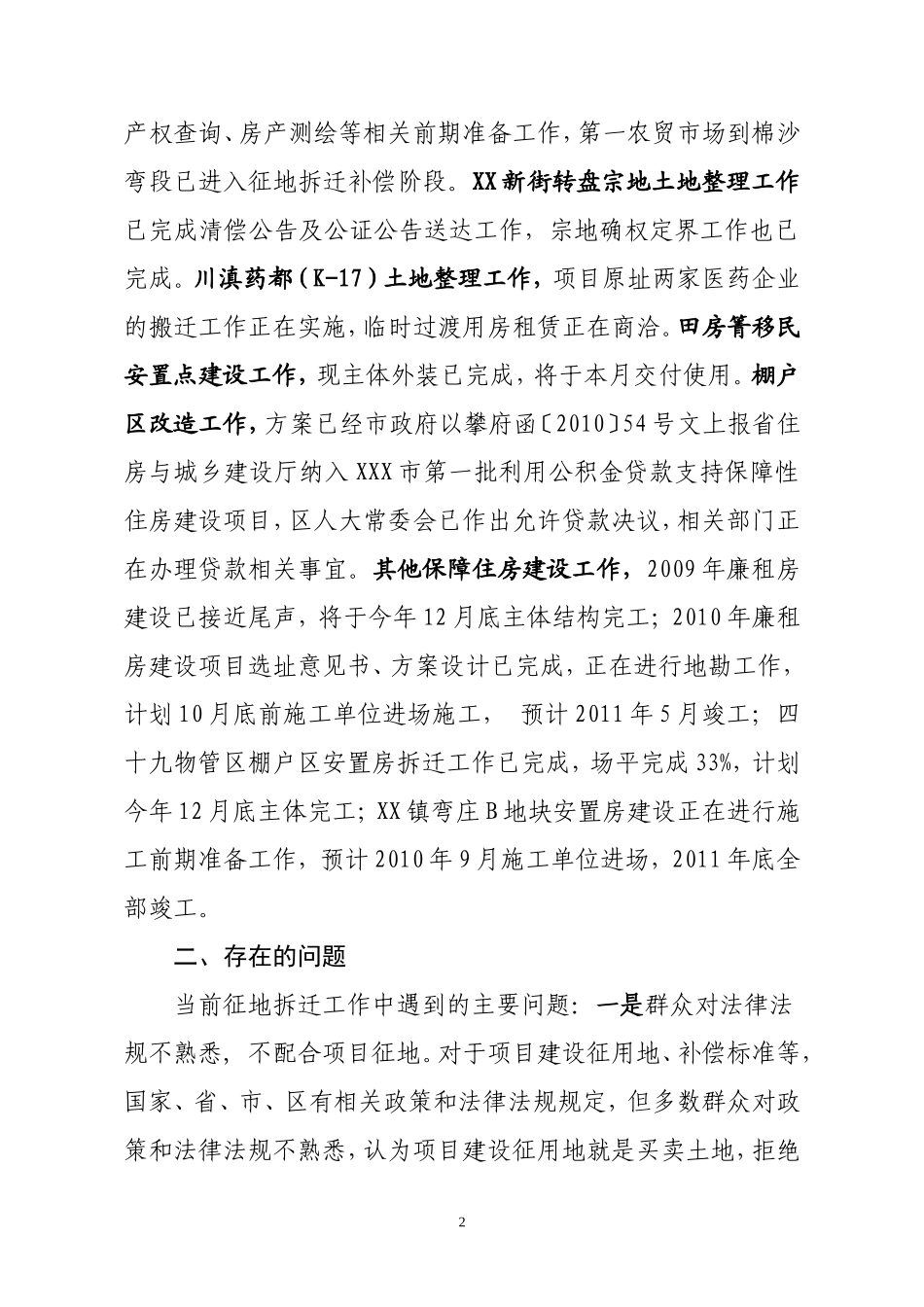

大河流域城区段市政设施灾后恢复重建工程拆迁工作,资金方案已通过区人大批准,正在开展装修调查、1产权查询、房产测绘等相关前期准备工作,第一农贸市场到棉沙弯段已进入征地拆迁补偿阶段
XX新街转盘宗地土地整理工作已完成清偿公告及公证公告送达工作,宗地确权定界工作也已完成
川滇药都(K-17)土地整理工作,项目原址两家医药企业的搬迁工作正在实施,临时过渡用房租赁正在商洽
田房箐移民安置点建设工作,现主体外装已完成,将于本月交付使用
棚户区改造工作,方案已经市政府以攀府函〔2010〕54号文上报省住房与城乡建设厅纳入XXX市第一批利用公积金贷款支持保障性住房建设项目,区人大常委会已作出允许贷款决议,相关部门正在办理贷款相关事宜
