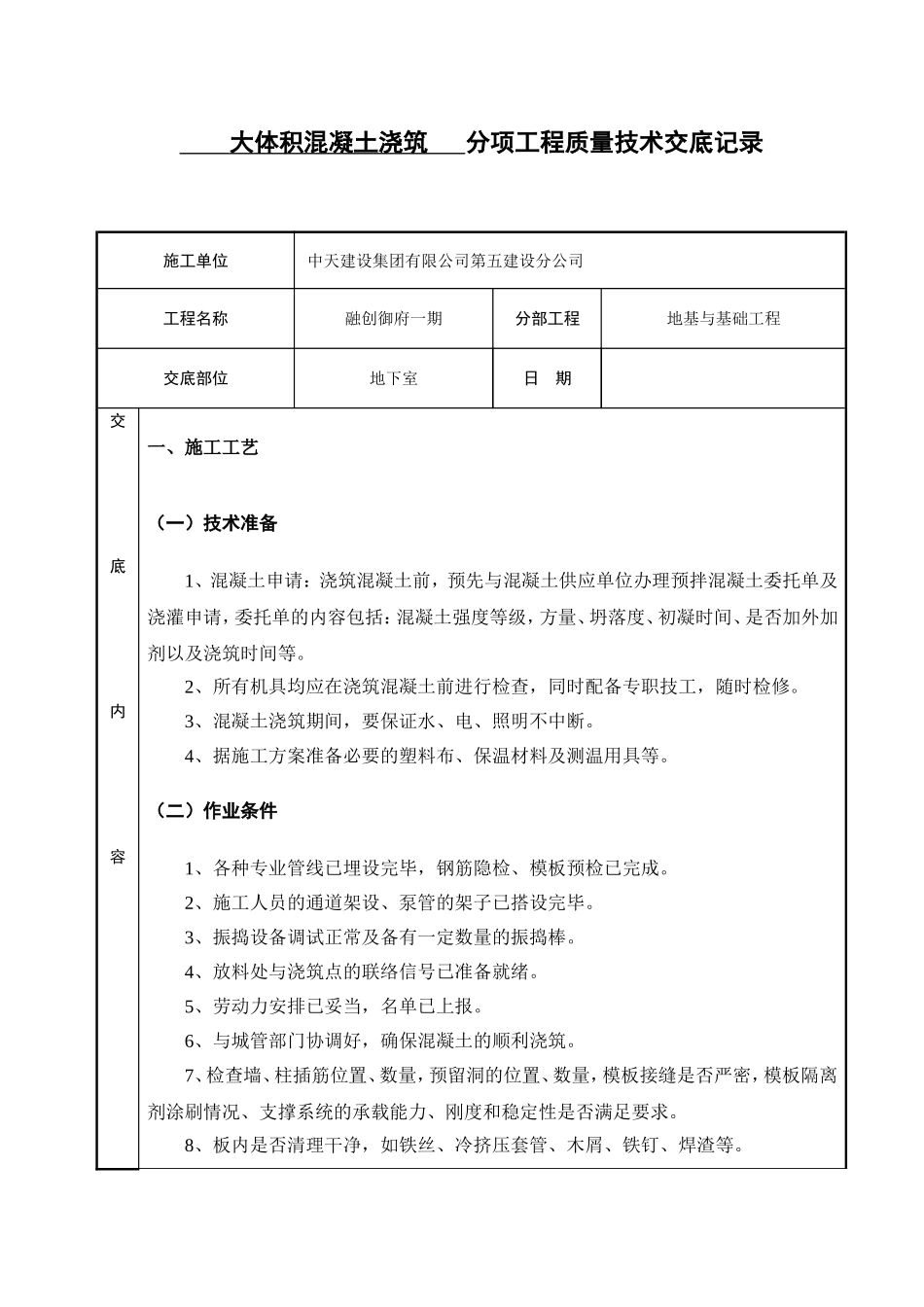

大体积混凝土浇筑分项工程质量技术交底记录施工单位中天建设集团有限公司第五建设分公司工程名称融创御府一期分部工程地基与基础工程交底部位地下室日期交底内容一、施工工艺(一)技术准备1、混凝土申请:浇筑混凝土前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级,方量、坍落度、初凝时间、是否加外加剂以及浇筑时间等
2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修
3、混凝土浇筑期间,要保证水、电、照明不中断
4、据施工方案准备必要的塑料布、保温材料及测温用具等
(二)作业条件1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成
2、施工人员的通道架设、泵管的架子已搭设完毕
3、振捣设备调试正常及备有一定数量的振捣棒
4、放料处与浇筑点的联络信号已准备就绪
5、劳动力安排已妥当,名单已上报
6、与城管部门协调好,确保混凝土的顺利浇筑
7、检查墙、柱插筋位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求
8、板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等

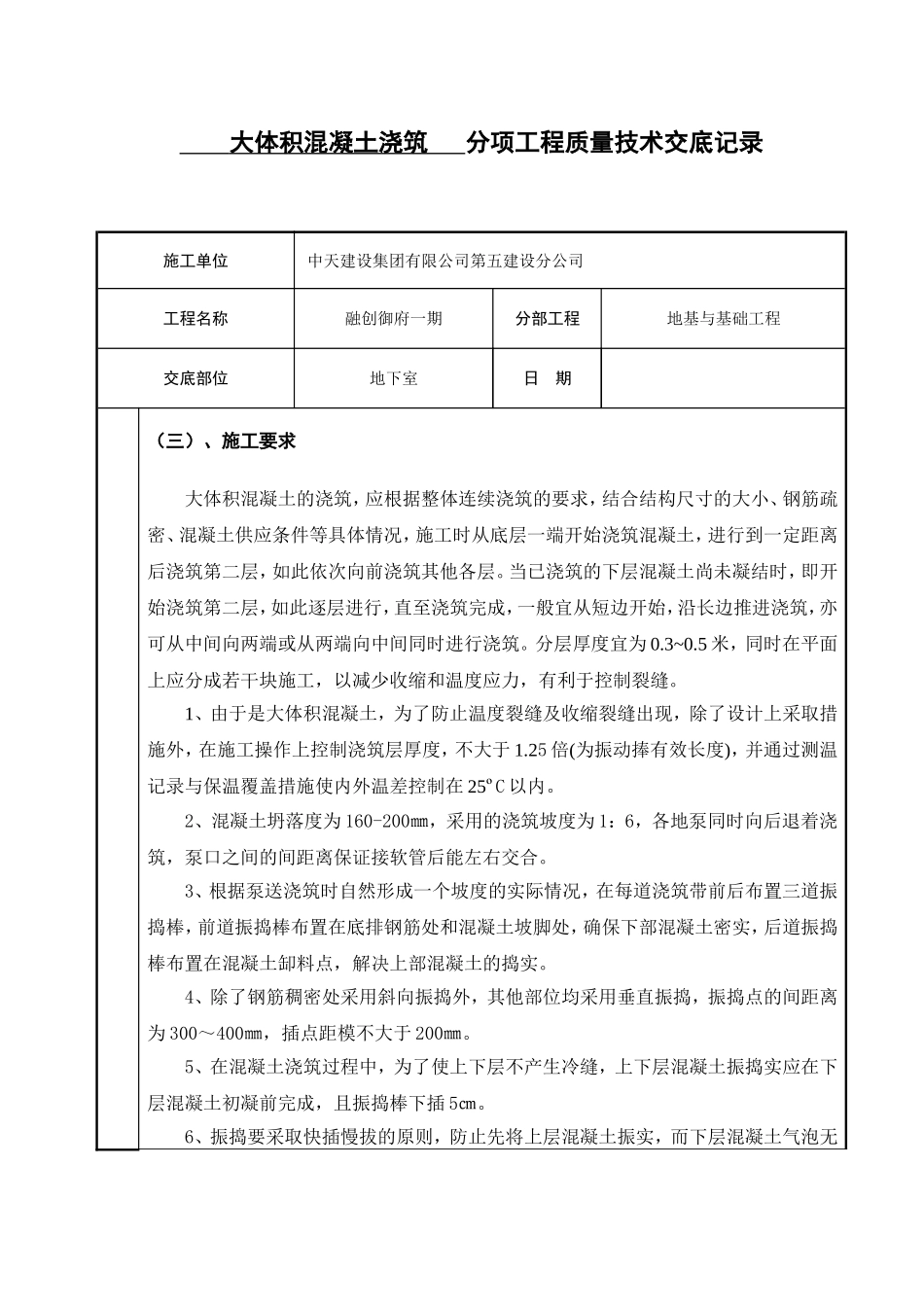

大体积混凝土浇筑分项工程质量技术交底记录施工单位中天建设集团有限公司第五建设分公司工程名称融创御府一期分部工程地基与基础工程交底部位地下室日期(三)、施工要求大体积混凝土的浇筑,应根据整体连续浇筑的要求,结合结构尺寸的大小、钢筋疏密、混凝土供应条件等具体情况,施工时从底层一端开始浇筑混凝土,进行到一定距离后浇筑第二层,如此依次向前浇筑其他各层
当已浇筑的下层混凝土尚未凝结时,即开始浇筑第二层,如此逐层进行,直至浇筑完成,一般宜从短边开始,沿长边推进浇筑,亦可从中间向两端或从两端向中间同时进行浇筑
分层厚度宜为0
5米,同时在平面上应分成若干块施工,以减少收缩和温度应力,有利于控制裂缝

1、由于是大体积
