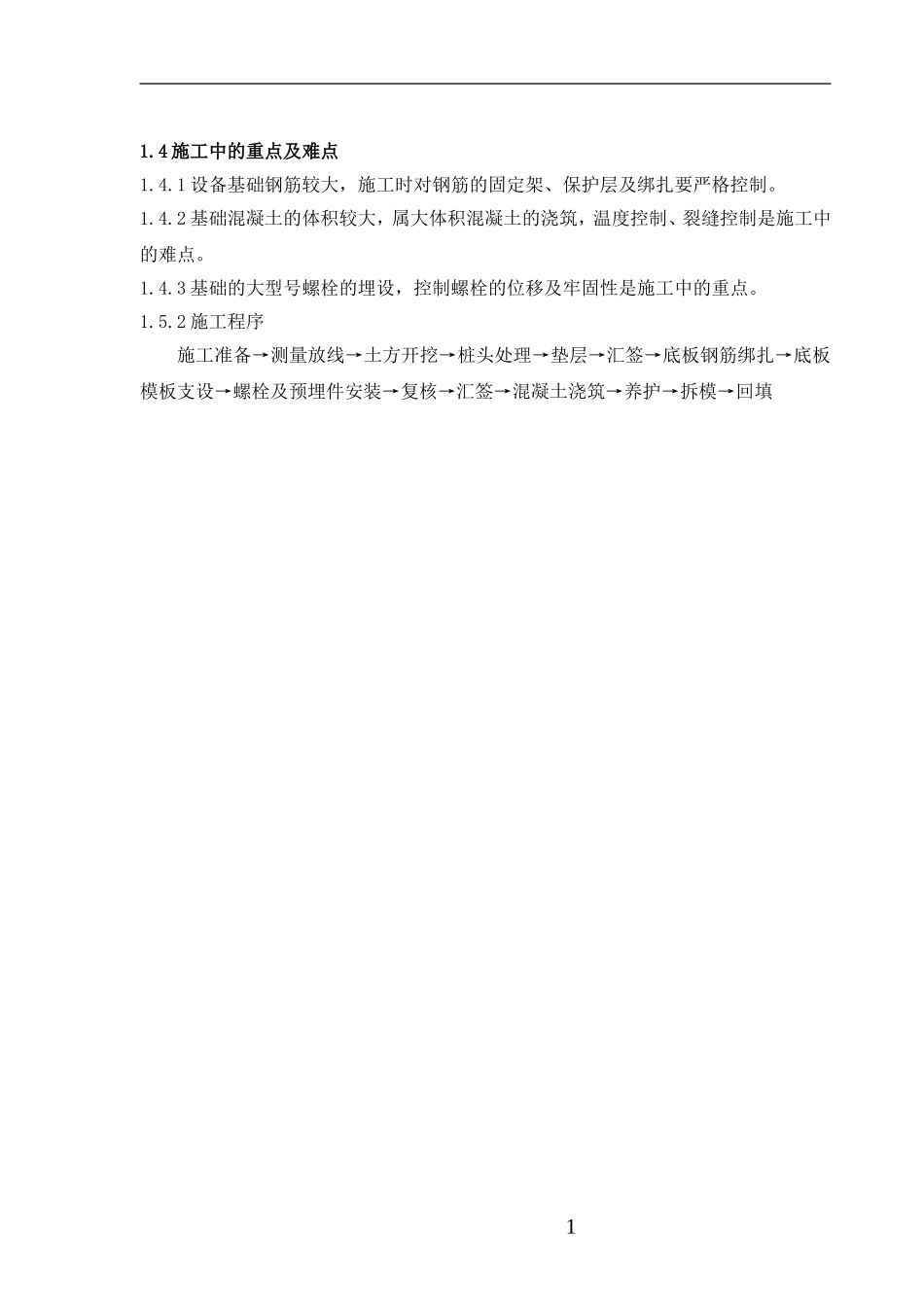

4施工中的重点及难点1
1设备基础钢筋较大,施工时对钢筋的固定架、保护层及绑扎要严格控制
2基础混凝土的体积较大,属大体积混凝土的浇筑,温度控制、裂缝控制是施工中的难点
3基础的大型号螺栓的埋设,控制螺栓的位移及牢固性是施工中的重点
2施工程序施工准备→测量放线→土方开挖→桩头处理→垫层→汇签→底板钢筋绑扎→底板模板支设→螺栓及预埋件安装→复核→汇签→混凝土浇筑→养护→拆模→回填15、主要施工方法5

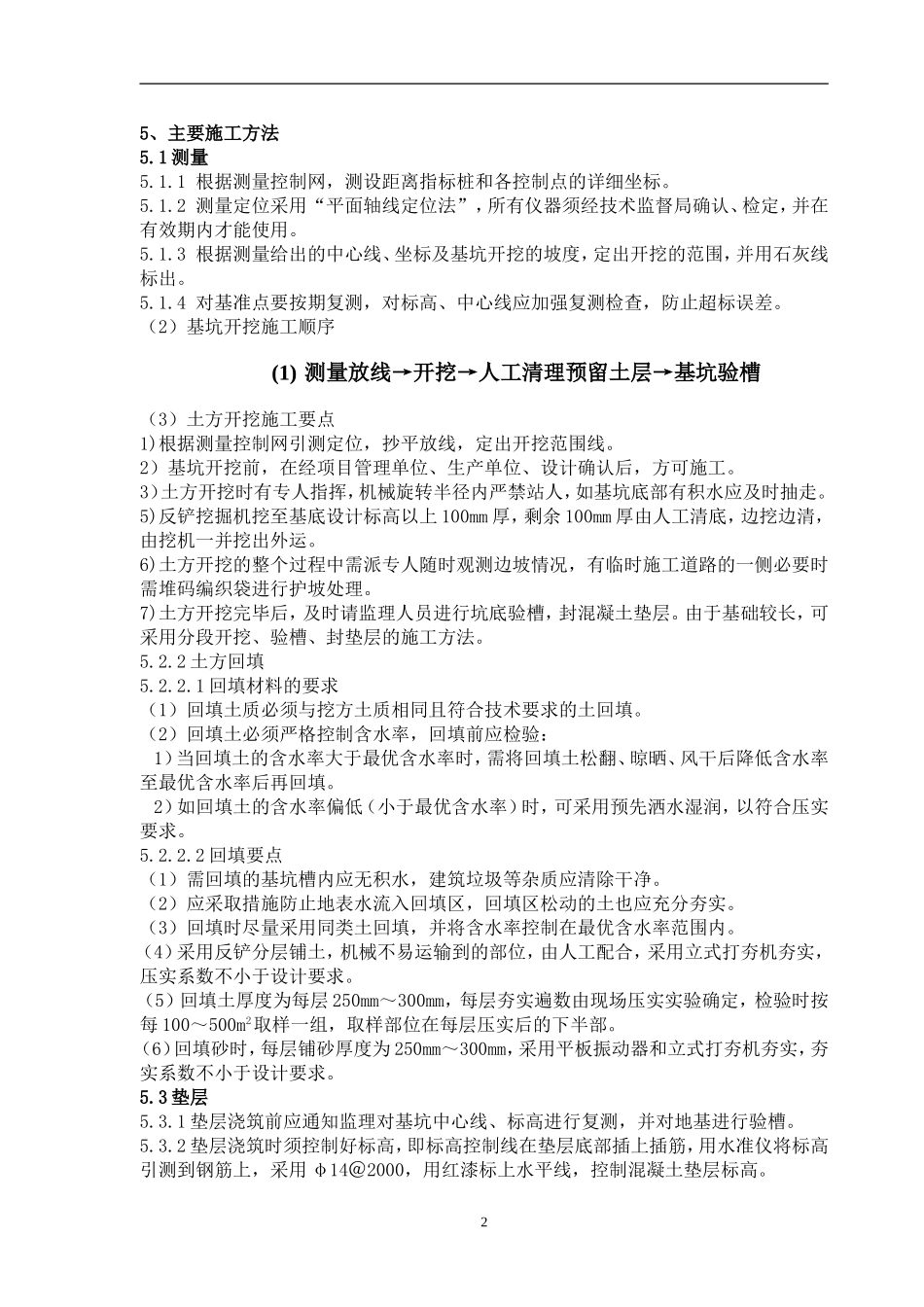

1根据测量控制网,测设距离指标桩和各控制点的详细坐标
2测量定位采用“平面轴线定位法”,所有仪器须经技术监督局确认、检定,并在有效期内才能使用
3根据测量给出的中心线、坐标及基坑开挖的坡度,定出开挖的范围,并用石灰线标出
4对基准点要按期复测,对标高、中心线应加强复测检查,防止超标误差
(2)基坑开挖施工顺序(1)测量放线→开挖→人工清理预留土层→基坑验槽(3)土方开挖施工要点1)根据测量控制网引测定位,抄平放线,定出开挖范围线
2)基坑开挖前,在经项目管理单位、生产单位、设计确认后,方可施工
3)土方开挖时有专人指挥,机械旋转半径内严禁站人,如基坑底部有积水应及时抽走
5)反铲挖掘机挖至基底设计标高以上100mm厚,剩余100mm厚由人工清底,边挖边清,由挖机一并挖出外运
6)土方开挖的整个过程中需派专人随时观测边坡情况,有临时施工道路的一侧必要时需堆码编织袋进行护坡处理
7)土方开挖完毕后,及时请监理人员进行坑底验槽,封混凝土垫层
由于基础较长,可采用分段开挖、验槽、封垫层的施工方法
2土方回填5
1回填材料的要求(1)回填土质必须与挖方土质相同且符合技术要求的土回填
(2)回填土必须严格控制含水率,回填前应检验:1)当回填土的含水率大于最优含水率时,需将回填土松翻、晾晒、风干后降低含水率
