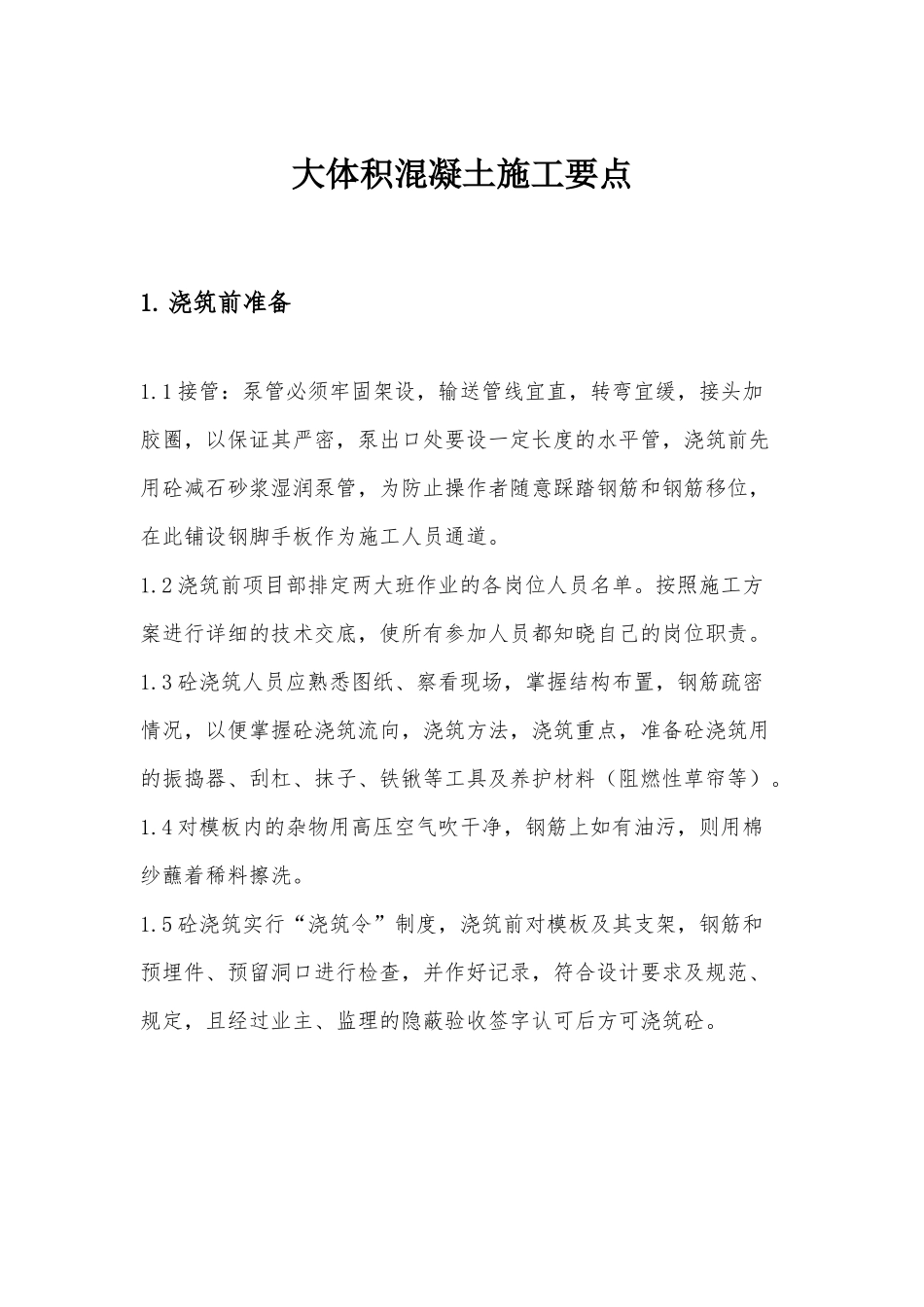

大体积混凝土施工要点1
浇筑前准备1
1接管:泵管必须牢固架设,输送管线宜直,转弯宜缓,接头加胶圈,以保证其严密,泵出口处要设一定长度的水平管,浇筑前先用砼减石砂浆湿润泵管,为防止操作者随意踩踏钢筋和钢筋移位,在此铺设钢脚手板作为施工人员通道
2浇筑前项目部排定两大班作业的各岗位人员名单
按照施工方案进行详细的技术交底,使所有参加人员都知晓自己的岗位职责
3砼浇筑人员应熟悉图纸、察看现场,掌握结构布置,钢筋疏密情况,以便掌握砼浇筑流向,浇筑方法,浇筑重点,准备砼浇筑用的振捣器、刮杠、抹子、铁锹等工具及养护材料(阻燃性草帘等)
4对模板内的杂物用高压空气吹干净,钢筋上如有油污,则用棉纱蘸着稀料擦洗
5砼浇筑实行“浇筑令”制度,浇筑前对模板及其支架,钢筋和预埋件、预留洞口进行检查,并作好记录,符合设计要求及规范、规定,且经过业主、监理的隐蔽验收签字认可后方可浇筑砼

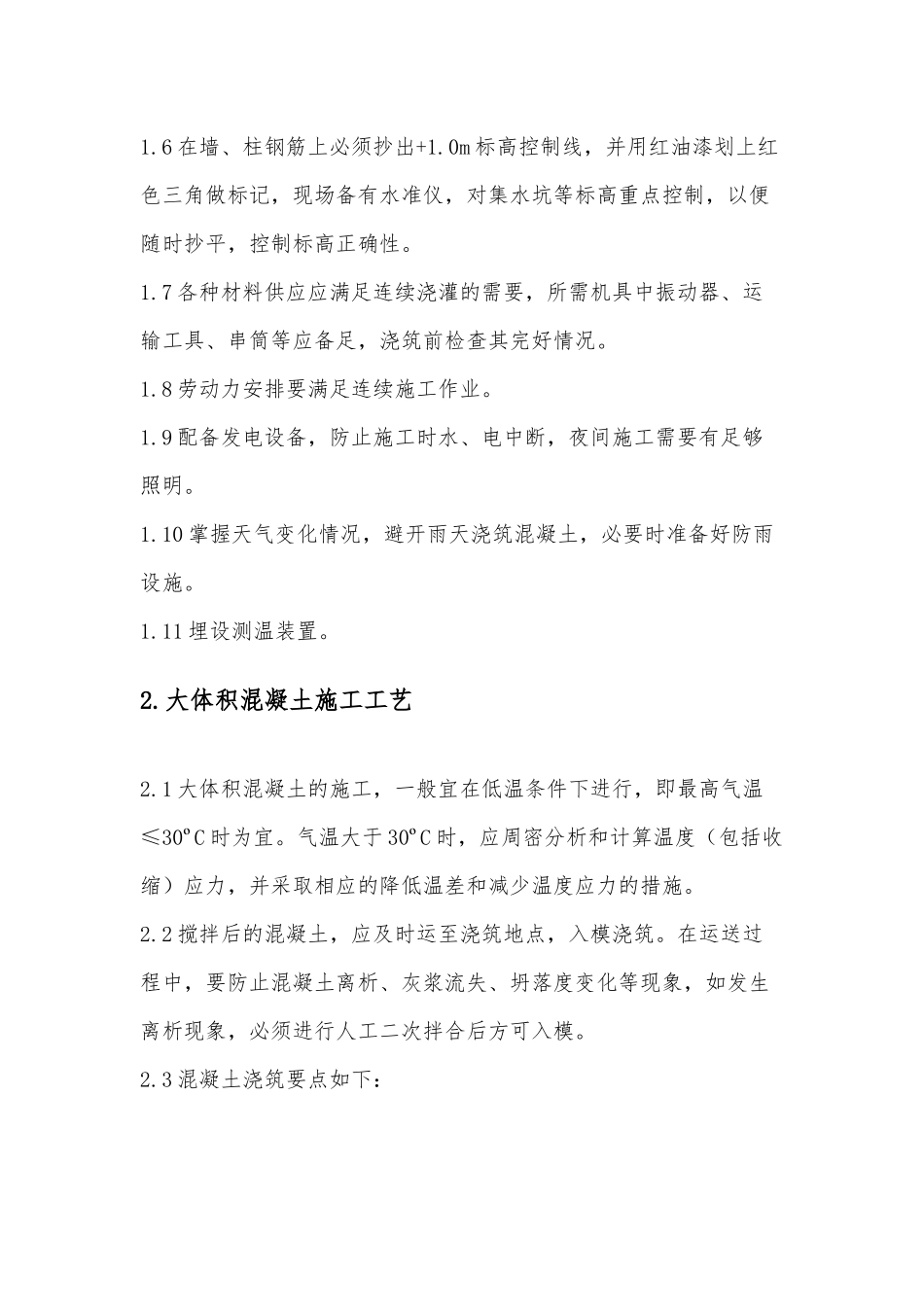

6在墙、柱钢筋上必须抄出+1
0m标高控制线,并用红油漆划上红色三角做标记,现场备有水准仪,对集水坑等标高重点控制,以便随时抄平,控制标高正确性
7各种材料供应应满足连续浇灌的需要,所需机具中振动器、运输工具、串筒等应备足,浇筑前检查其完好情况
8劳动力安排要满足连续施工作业
9配备发电设备,防止施工时水、电中断,夜间施工需要有足够照明
10掌握天气变化情况,避开雨天浇筑混凝土,必要时准备好防雨设施
11埋设测温装置
大体积混凝土施工工艺2
1大体积混凝土的施工,一般宜在低温条件下进行,即最高气温≤30ºC时为宜
气温大于30ºC时,应周密分析和计算温度(包括收缩)应力,并采取相应的降低温差和减少温度应力的措施
2搅拌后的混凝土,应及时运至浇筑地点,入模浇筑

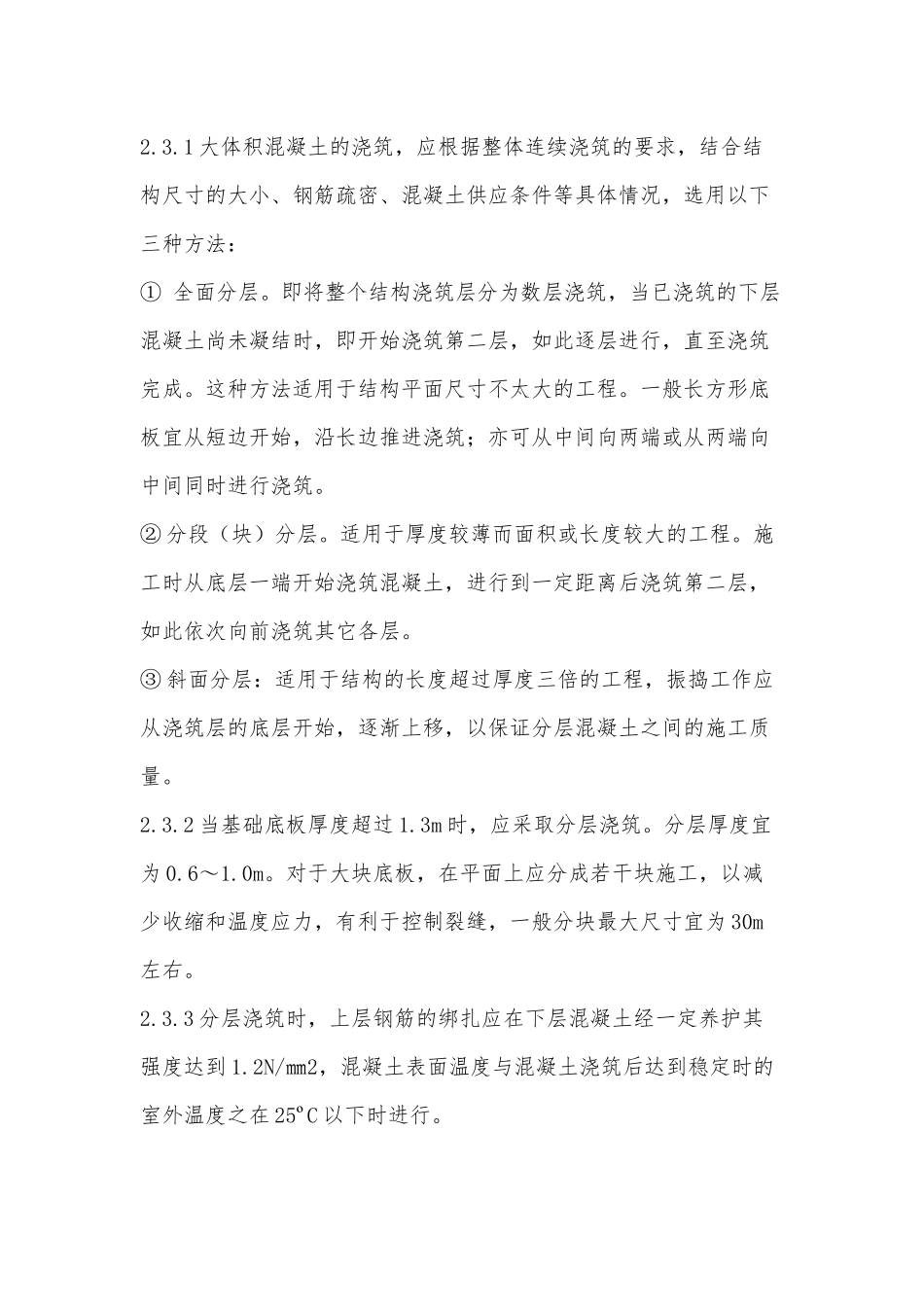

在运送过程中,要防止混凝土离析、灰浆流失、坍落度变化等现象,如发生离析现象,必须进行人工二次拌合后方可入模
