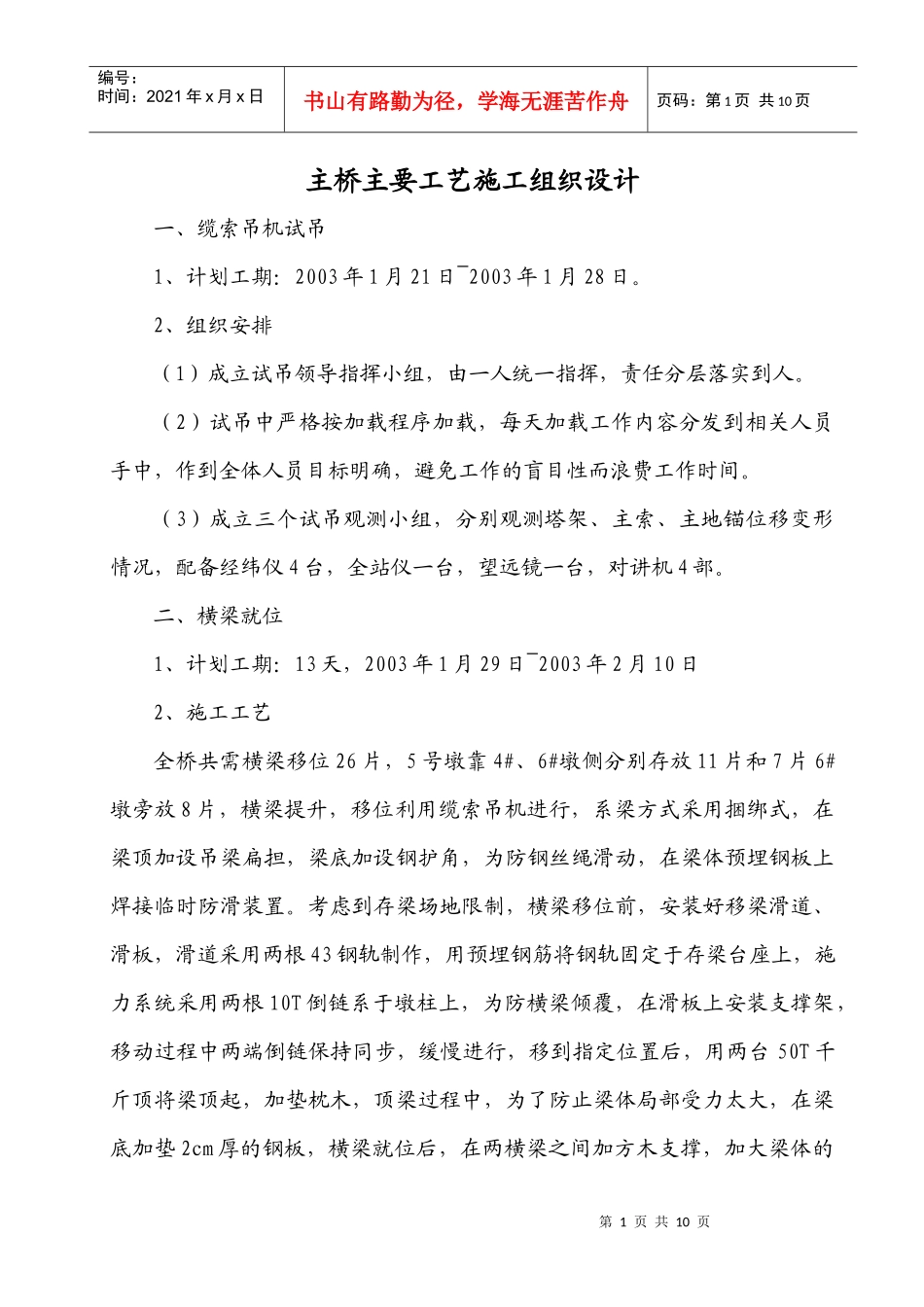

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页主桥主要工艺施工组织设计一、缆索吊机试吊1、计划工期:2003年1月21日~2003年1月28日
2、组织安排(1)成立试吊领导指挥小组,由一人统一指挥,责任分层落实到人
(2)试吊中严格按加载程序加载,每天加载工作内容分发到相关人员手中,作到全体人员目标明确,避免工作的盲目性而浪费工作时间
(3)成立三个试吊观测小组,分别观测塔架、主索、主地锚位移变形情况,配备经纬仪4台,全站仪一台,望远镜一台,对讲机4部
二、横梁就位1、计划工期:13天,2003年1月29日~2003年2月10日2、施工工艺全桥共需横梁移位26片,5号墩靠4#、6#墩侧分别存放11片和7片6#墩旁放8片,横梁提升,移位利用缆索吊机进行,系梁方式采用捆绑式,在梁顶加设吊梁扁担,梁底加设钢护角,为防钢丝绳滑动,在梁体预埋钢板上焊接临时防滑装置

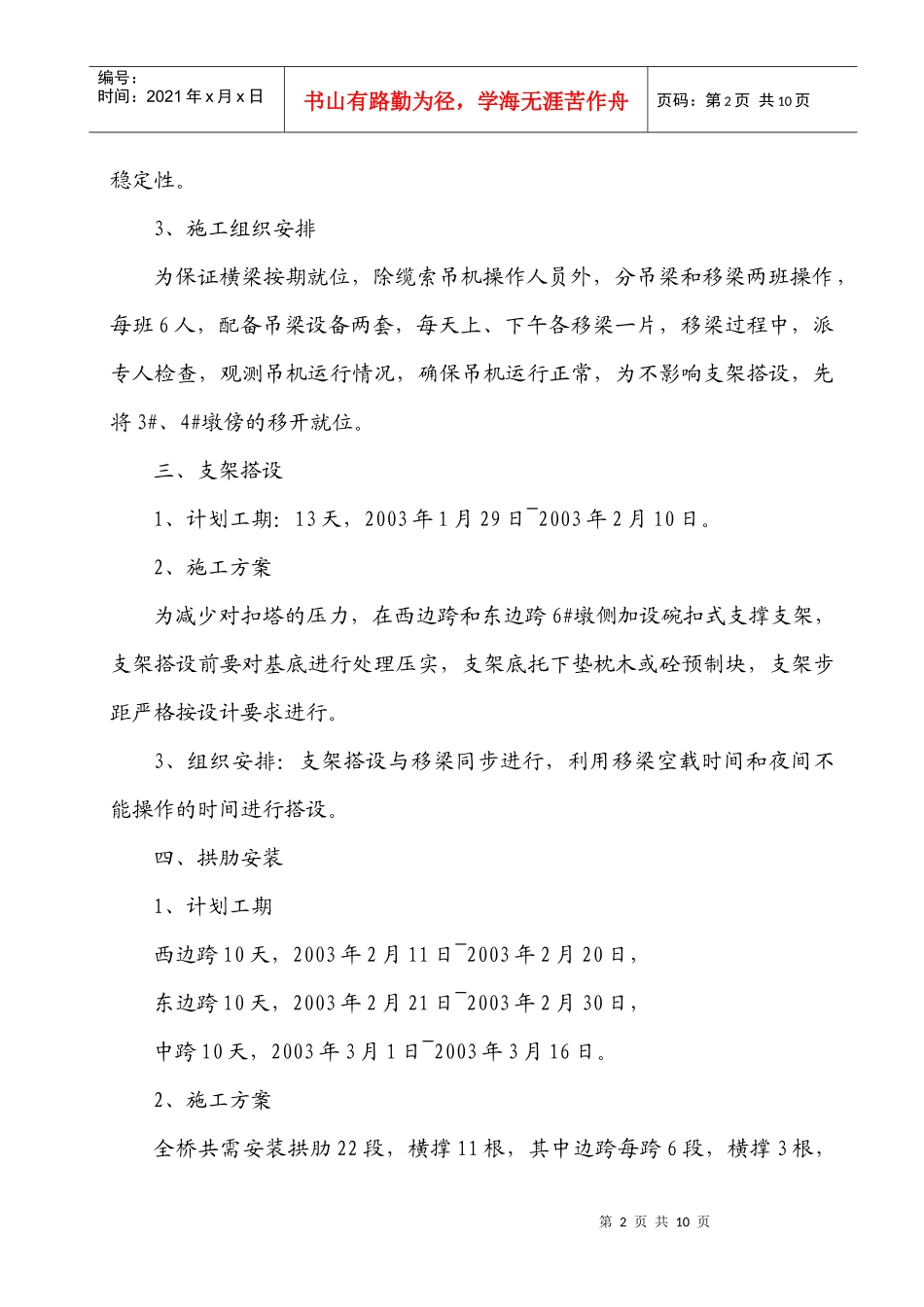

考虑到存梁场地限制,横梁移位前,安装好移梁滑道、滑板,滑道采用两根43钢轨制作,用预埋钢筋将钢轨固定于存梁台座上,施力系统采用两根10T倒链系于墩柱上,为防横梁倾覆,在滑板上安装支撑架,移动过程中两端倒链保持同步,缓慢进行,移到指定位置后,用两台50T千斤顶将梁顶起,加垫枕木,顶梁过程中,为了防止梁体局部受力太大,在梁底加垫2cm厚的钢板,横梁就位后,在两横梁之间加方木支撑,加大梁体的第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页稳定性

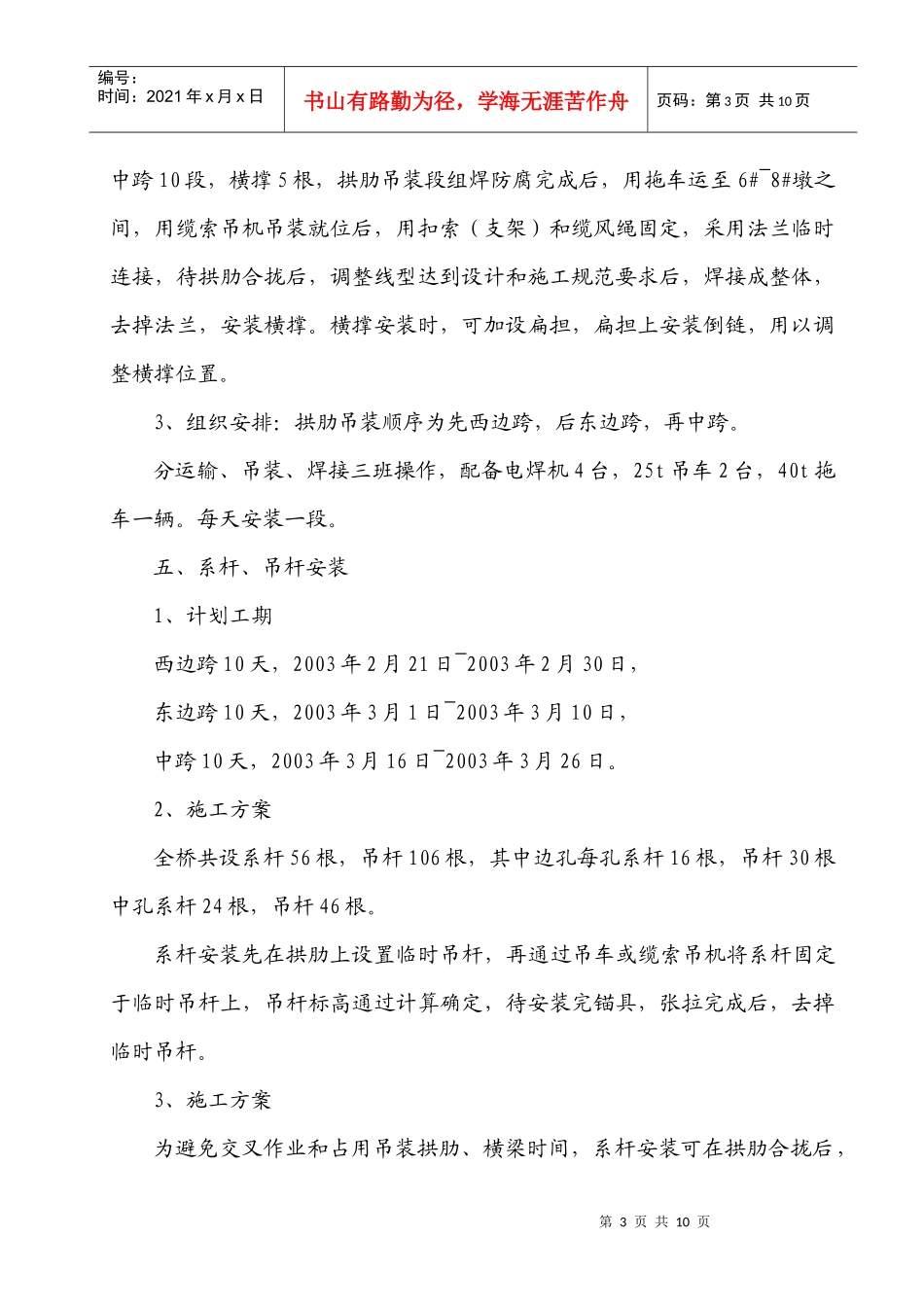

3、施工组织安排为保证横梁按期就位,除缆索吊机操作人员外,分吊梁和移梁两班操作,每班6人,配备吊梁设备两套,每天上、下午各移梁一片,移梁过程中,派专人检查,观测吊机运行情况,确保吊机运行正常,为不影响支架搭设,先将3#、4#墩傍的移开就位
