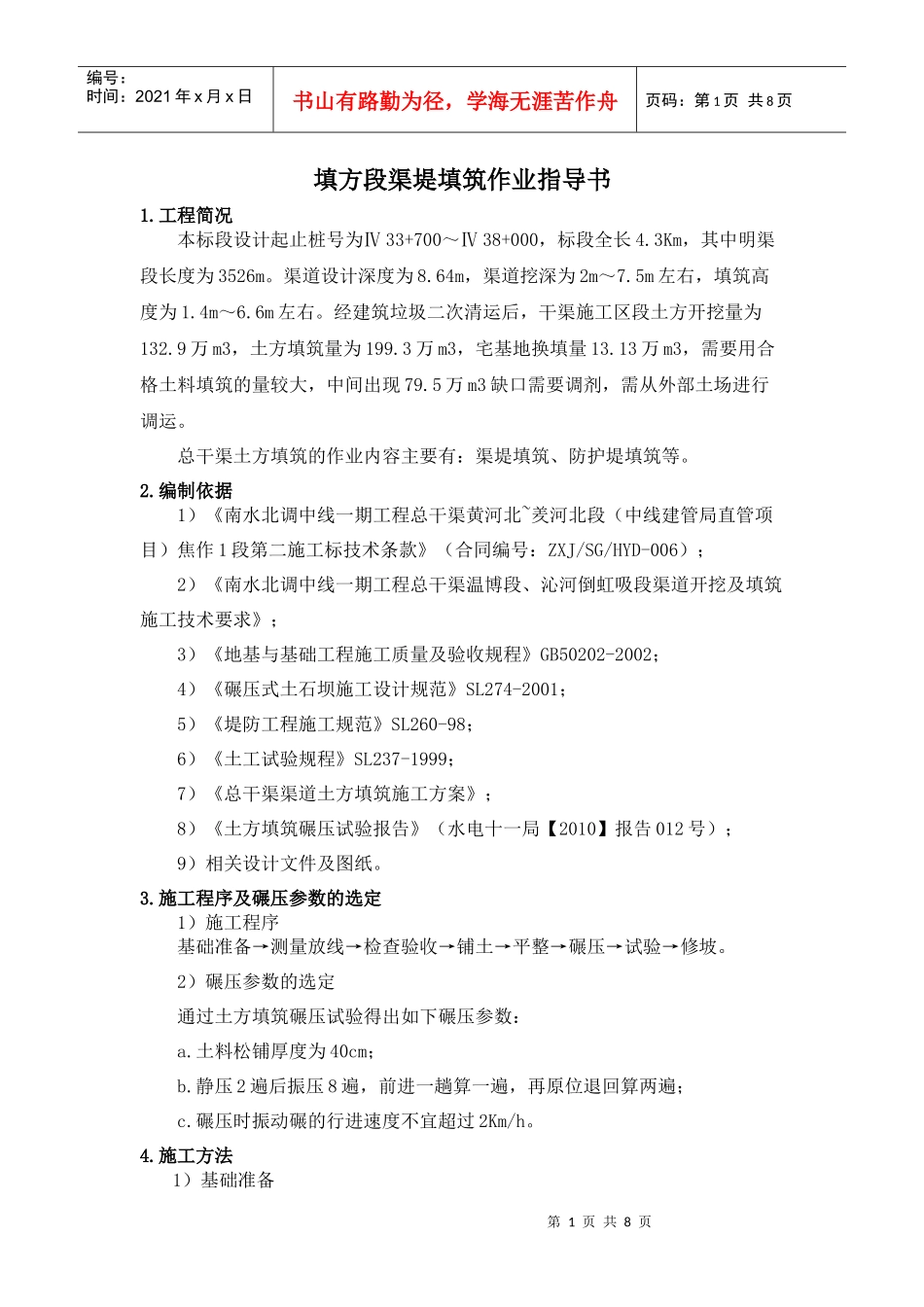

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页填方段渠堤填筑作业指导书1
工程简况本标段设计起止桩号为Ⅳ33+700~Ⅳ38+000,标段全长4
3Km,其中明渠段长度为3526m
渠道设计深度为8
64m,渠道挖深为2m~7
5m左右,填筑高度为1
经建筑垃圾二次清运后,干渠施工区段土方开挖量为132
9万m3,土方填筑量为199
3万m3,宅基地换填量13
13万m3,需要用合格土料填筑的量较大,中间出现79
5万m3缺口需要调剂,需从外部土场进行调运
总干渠土方填筑的作业内容主要有:渠堤填筑、防护堤填筑等
编制依据1)《南水北调中线一期工程总干渠黄河北~羑河北段(中线建管局直管项目)焦作1段第二施工标技术条款》(合同编号:ZXJ/SG/HYD-006);2)《南水北调中线一期工程总干渠温博段、沁河倒虹吸段渠道开挖及填筑施工技术要求》;3)《地基与基础工程施工质量及验收规程》GB50202-2002;4)《碾压式土石坝施工设计规范》SL274-2001;5)《堤防工程施工规范》SL260-98;6)《土工试验规程》SL237-1999;7)《总干渠渠道土方填筑施工方案》;8)《土方填筑碾压试验报告》(水电十一局【2010】报告012号);9)相关设计文件及图纸
施工程序及碾压参数的选定1)施工程序基础准备→测量放线→检查验收→铺土→平整→碾压→试验→修坡
2)碾压参数的选定通过土方填筑碾压试验得出如下碾压参数:a
土料松铺厚度为40cm;b
静压2遍后振压8遍,前进一趟算一遍,再原位退回算两遍;c
碾压时振动碾的行进速度不宜超过2Km/h

施工方法1)基础准备第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页所有填筑基面或接触面均须按有关规定进
