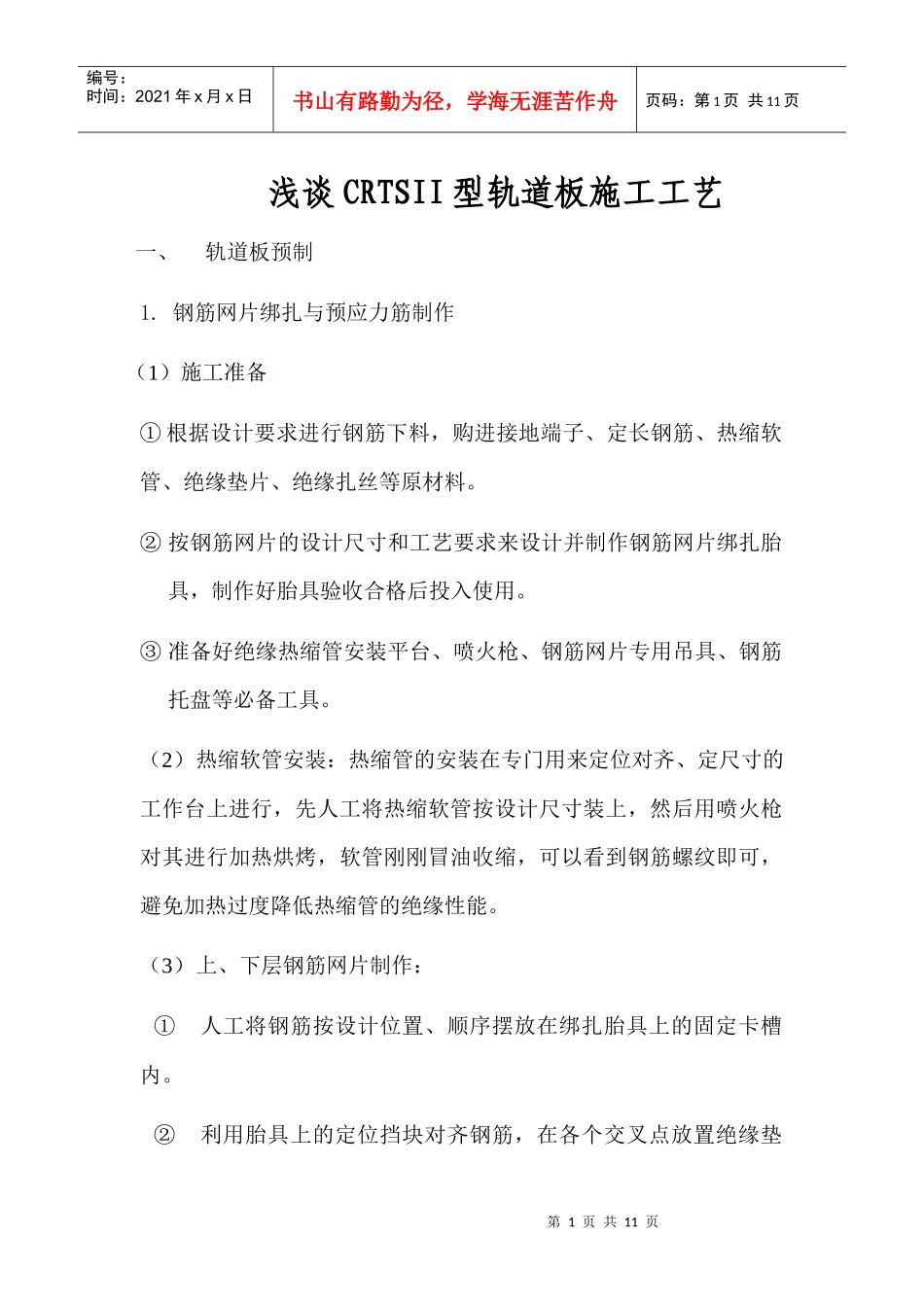

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页浅谈CRTSII型轨道板施工工艺一、轨道板预制1
钢筋网片绑扎与预应力筋制作(1)施工准备①根据设计要求进行钢筋下料,购进接地端子、定长钢筋、热缩软管、绝缘垫片、绝缘扎丝等原材料
②按钢筋网片的设计尺寸和工艺要求来设计并制作钢筋网片绑扎胎具,制作好胎具验收合格后投入使用
③准备好绝缘热缩管安装平台、喷火枪、钢筋网片专用吊具、钢筋托盘等必备工具
(2)热缩软管安装:热缩管的安装在专门用来定位对齐、定尺寸的工作台上进行,先人工将热缩软管按设计尺寸装上,然后用喷火枪对其进行加热烘烤,软管刚刚冒油收缩,可以看到钢筋螺纹即可,避免加热过度降低热缩管的绝缘性能
(3)上、下层钢筋网片制作:①人工将钢筋按设计位置、顺序摆放在绑扎胎具上的固定卡槽内

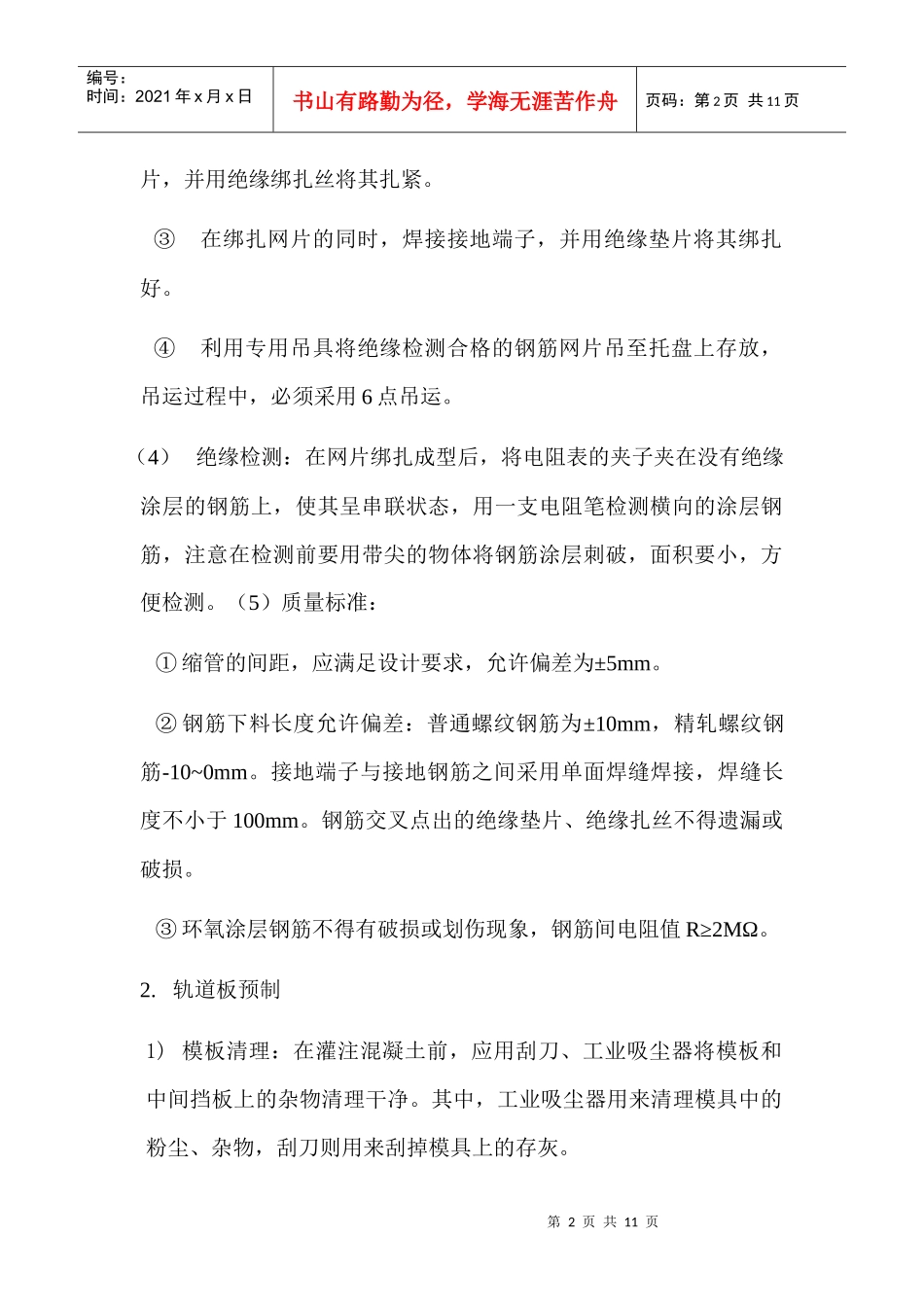

②利用胎具上的定位挡块对齐钢筋,在各个交叉点放置绝缘垫第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页片,并用绝缘绑扎丝将其扎紧
③在绑扎网片的同时,焊接接地端子,并用绝缘垫片将其绑扎好
④利用专用吊具将绝缘检测合格的钢筋网片吊至托盘上存放,吊运过程中,必须采用6点吊运
(4)绝缘检测:在网片绑扎成型后,将电阻表的夹子夹在没有绝缘涂层的钢筋上,使其呈串联状态,用一支电阻笔检测横向的涂层钢筋,注意在检测前要用带尖的物体将钢筋涂层刺破,面积要小,方便检测
(5)质量标准:①缩管的间距,应满足设计要求,允许偏差为±5mm
②钢筋下料长度允许偏差:普通螺纹钢筋为±10mm,精轧螺纹钢筋-10~0mm
接地端子与接地钢筋之间采用单面焊缝焊接,焊缝长度不小于100mm
钢筋交叉点出的绝缘垫片、绝缘扎丝不得遗漏或破损
③环氧涂层钢筋不得有破损或划伤现象,钢筋间电阻值R≥2MΩ

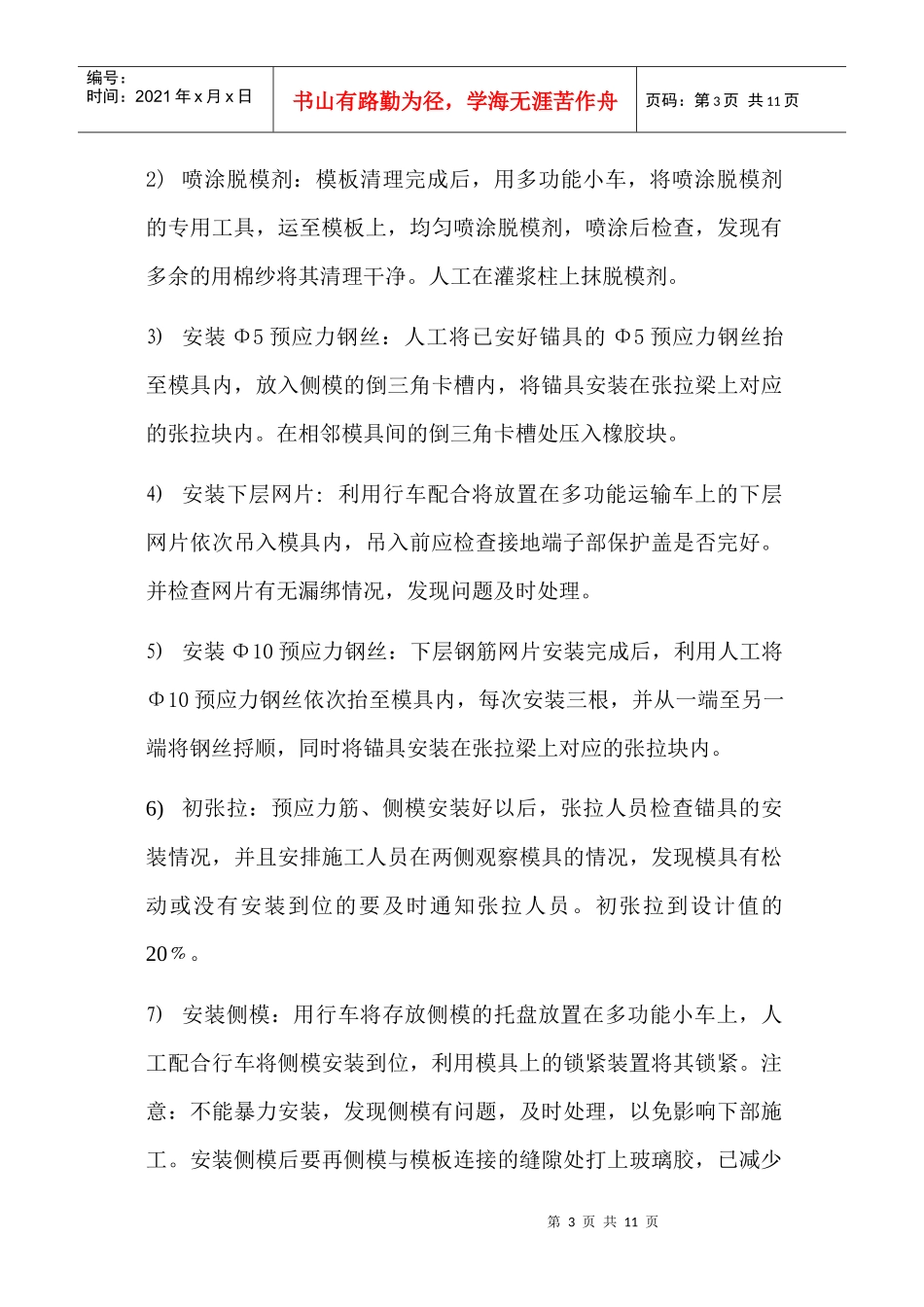

轨道板预制1)模板清理:在
