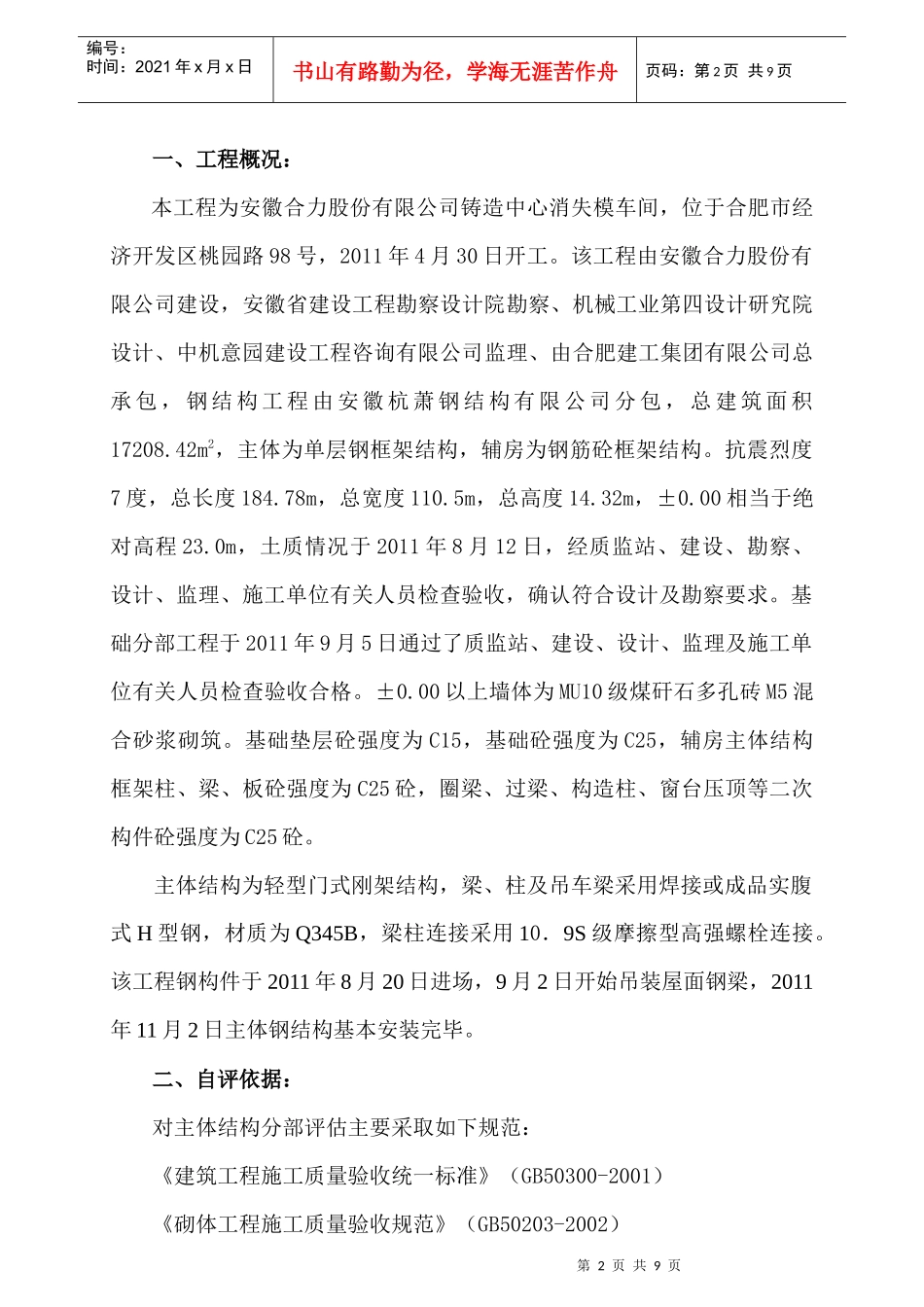

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页安徽合力股份有限公司铸造中心消失模车间主体结构分部工程质量自评报告合肥建工集团有限公司2011年11月2日我单位承建的安徽合力股份有限公司铸造中心消失模车间工程,已基本完成主体结构分部工程施工的内容(部分辅房墙体因设备未进场未砌筑),已具备主体结构分部工程验收条件,经我单位对主体工程质量检查,自评结果如下:第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页一、工程概况:本工程为安徽合力股份有限公司铸造中心消失模车间,位于合肥市经济开发区桃园路98号,2011年4月30日开工
该工程由安徽合力股份有限公司建设,安徽省建设工程勘察设计院勘察、机械工业第四设计研究院设计、中机意园建设工程咨询有限公司监理、由合肥建工集团有限公司总承包,钢结构工程由安徽杭萧钢结构有限公司分包,总建筑面积17208
42m2,主体为单层钢框架结构,辅房为钢筋砼框架结构
抗震烈度7度,总长度184
78m,总宽度110
5m,总高度14
32m,±0
00相当于绝对高程23
0m,土质情况于2011年8月12日,经质监站、建设、勘察、设计、监理、施工单位有关人员检查验收,确认符合设计及勘察要求
基础分部工程于2011年9月5日通过了质监站、建设、设计、监理及施工单位有关人员检查验收合格
00以上墙体为MU10级煤矸石多孔砖M5混合砂浆砌筑
基础垫层砼强度为C15,基础砼强度为C25,辅房主体结构框架柱、梁、板砼强度为C25砼,圈梁、过梁、构造柱、窗台压顶等二次构件砼强度为C25砼
主体结构为轻型门式刚架结构,梁、柱及吊车梁采用焊接或成品实腹式H型钢,材质为Q345B,梁柱连接采用10.9S级摩擦型高强螺栓连接

该工程钢构件于2011年8月20日进场,9月2日
