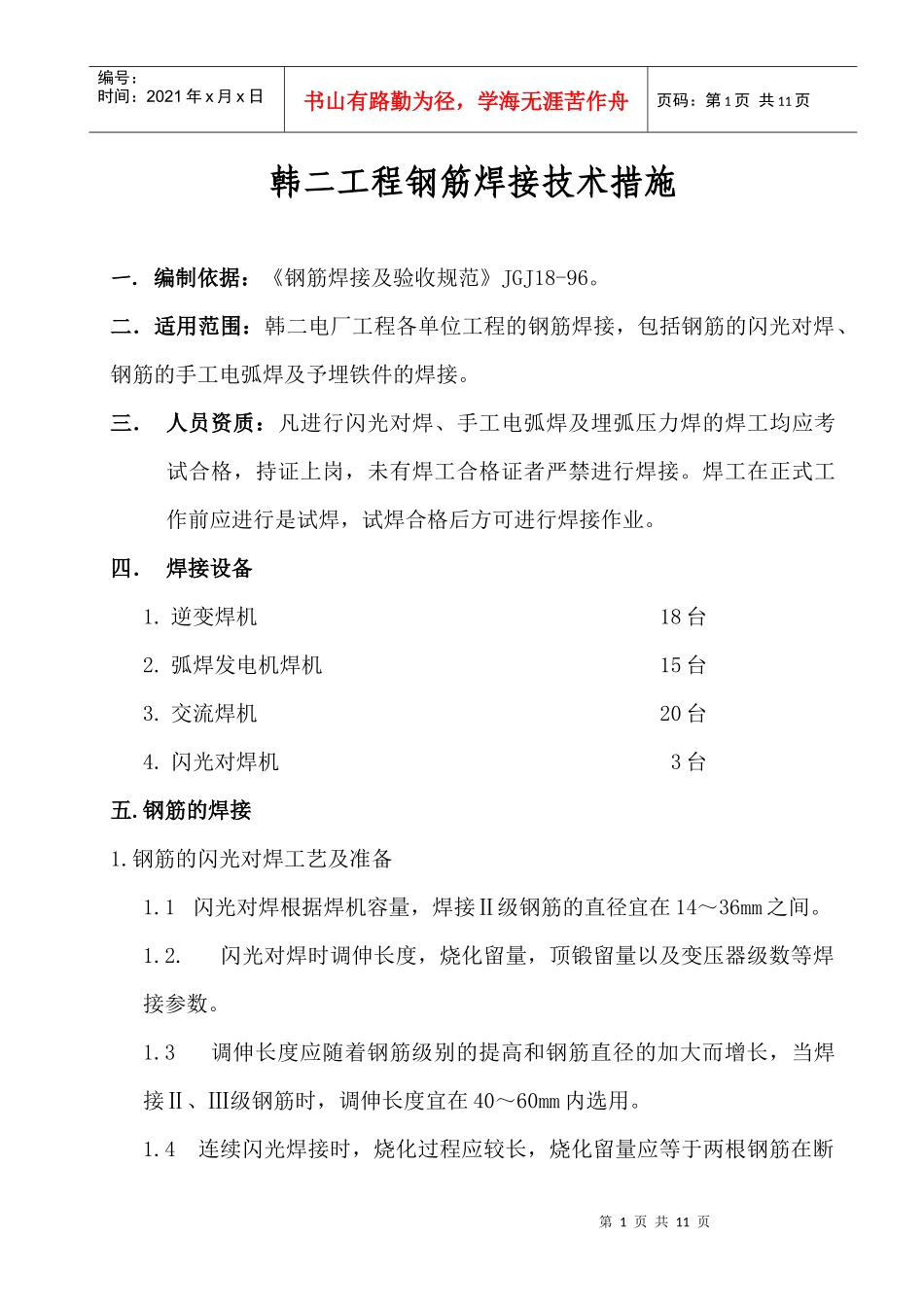

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页韩二工程钢筋焊接技术措施一.编制依据:《钢筋焊接及验收规范》JGJ18-96
二.适用范围:韩二电厂工程各单位工程的钢筋焊接,包括钢筋的闪光对焊、钢筋的手工电弧焊及予埋铁件的焊接
三.人员资质:凡进行闪光对焊、手工电弧焊及埋弧压力焊的焊工均应考试合格,持证上岗,未有焊工合格证者严禁进行焊接
焊工在正式工作前应进行是试焊,试焊合格后方可进行焊接作业
四.焊接设备1
逆变焊机18台2
弧焊发电机焊机15台3
交流焊机20台4
闪光对焊机3台五
钢筋的焊接1
钢筋的闪光对焊工艺及准备1
1闪光对焊根据焊机容量,焊接Ⅱ级钢筋的直径宜在14~36mm之间
闪光对焊时调伸长度,烧化留量,顶锻留量以及变压器级数等焊接参数
3调伸长度应随着钢筋级别的提高和钢筋直径的加大而增长,当焊接Ⅱ、Ⅲ级钢筋时,调伸长度宜在40~60mm内选用
4连续闪光焊接时,烧化过程应较长,烧化留量应等于两根钢筋在断第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页料时切断机刀口严重压伤部分(包括端面的不平整度)再加8mm
5顶锻留量应为4~10mm,并应随钢筋直径的增大和钢筋级别的提高而增加
6需要预热时,宜采用电阻预热法
预热留量应为1~2mm,预热次数应为1~4次,每次预热时间应为1
5~2s,间歇时间应为3~4s
7闪光对焊焊缝外观要求:a接头处不得有横向裂纹
b与电极接触处的钢筋表面不得有明显烧伤
c接头处的弯折角度不得大于4°
接头处的轴线偏移,不得大于钢筋直径的0
1倍,且不得大于2mm
8闪光对焊异常现象,焊接缺陷及消除措施异常现象和焊接缺陷措施烧化过分剧烈并产生强烈的爆炸声1
降低变压器级数;2

减慢烧化速度闪光
