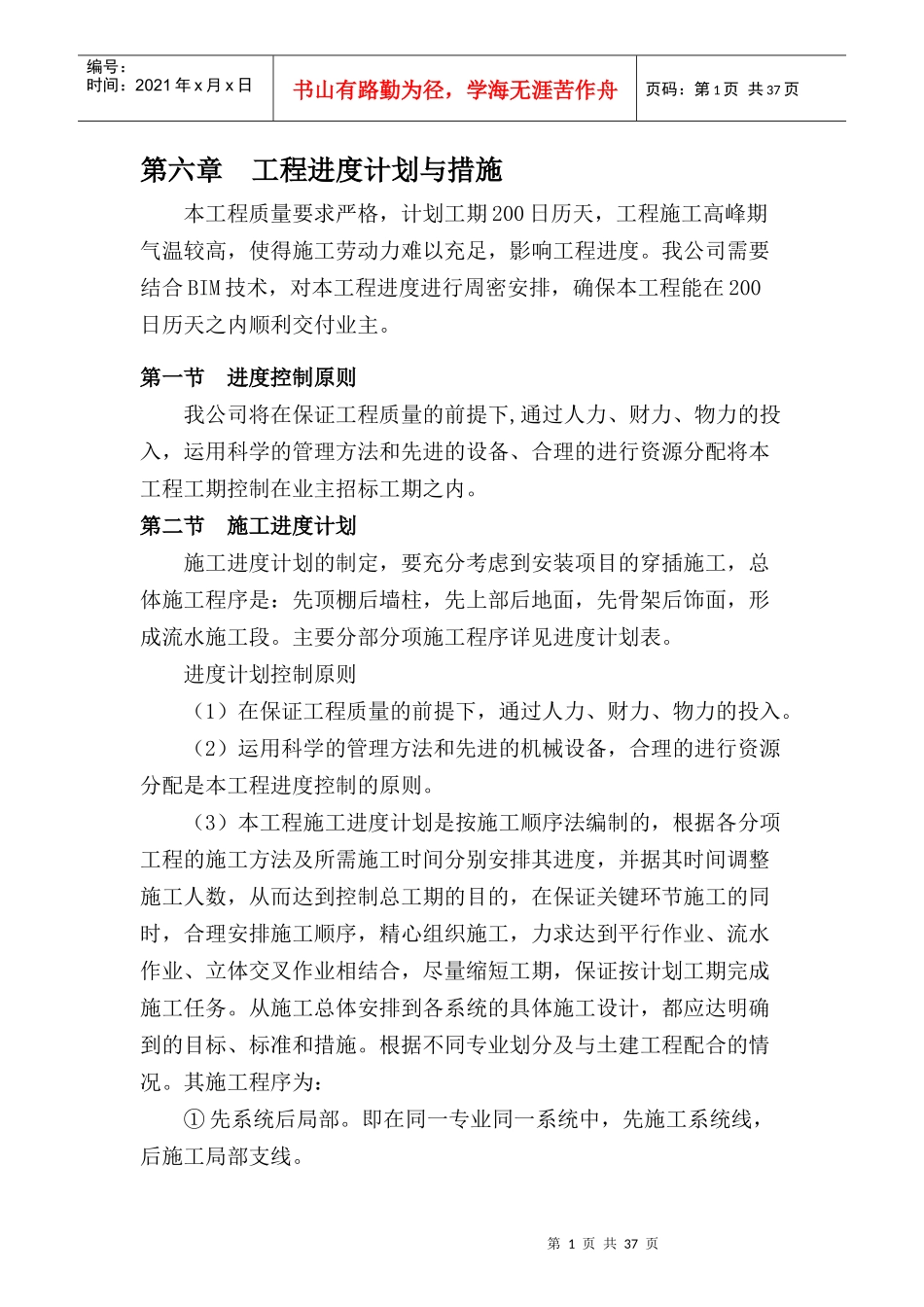

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页第六章工程进度计划与措施本工程质量要求严格,计划工期200日历天,工程施工高峰期气温较高,使得施工劳动力难以充足,影响工程进度
我公司需要结合BIM技术,对本工程进度进行周密安排,确保本工程能在200日历天之内顺利交付业主
第一节进度控制原则我公司将在保证工程质量的前提下,通过人力、财力、物力的投入,运用科学的管理方法和先进的设备、合理的进行资源分配将本工程工期控制在业主招标工期之内
第二节施工进度计划施工进度计划的制定,要充分考虑到安装项目的穿插施工,总体施工程序是:先顶棚后墙柱,先上部后地面,先骨架后饰面,形成流水施工段
主要分部分项施工程序详见进度计划表
进度计划控制原则(1)在保证工程质量的前提下,通过人力、财力、物力的投入
(2)运用科学的管理方法和先进的机械设备,合理的进行资源分配是本工程进度控制的原则
(3)本工程施工进度计划是按施工顺序法编制的,根据各分项工程的施工方法及所需施工时间分别安排其进度,并据其时间调整施工人数,从而达到控制总工期的目的,在保证关键环节施工的同时,合理安排施工顺序,精心组织施工,力求达到平行作业、流水作业、立体交叉作业相结合,尽量缩短工期,保证按计划工期完成施工任务
从施工总体安排到各系统的具体施工设计,都应达明确到的目标、标准和措施
根据不同专业划分及与土建工程配合的情况
其施工程序为:①先系统后局部
即在同一专业同一系统中,先施工系统线,后施工局部支线

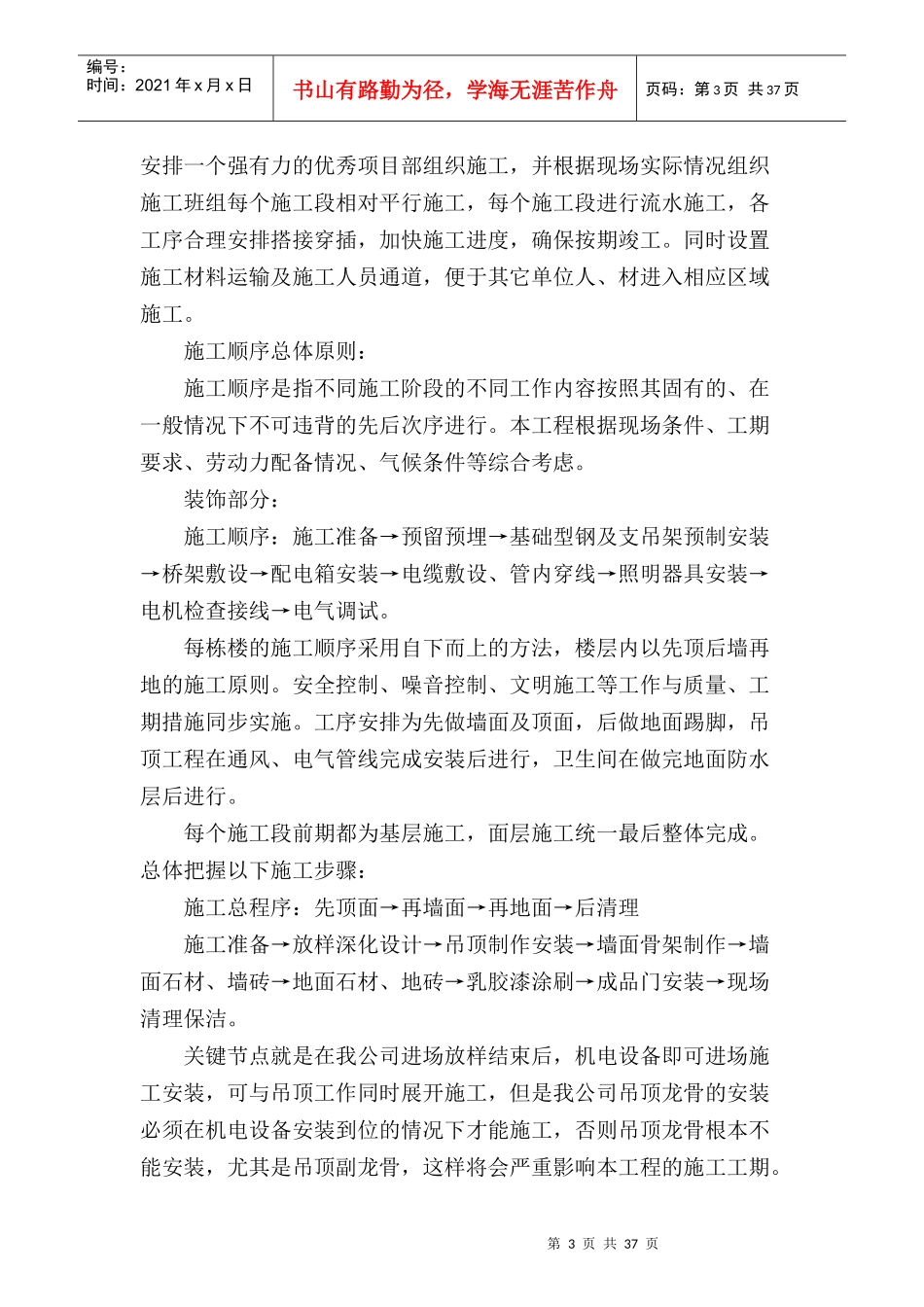

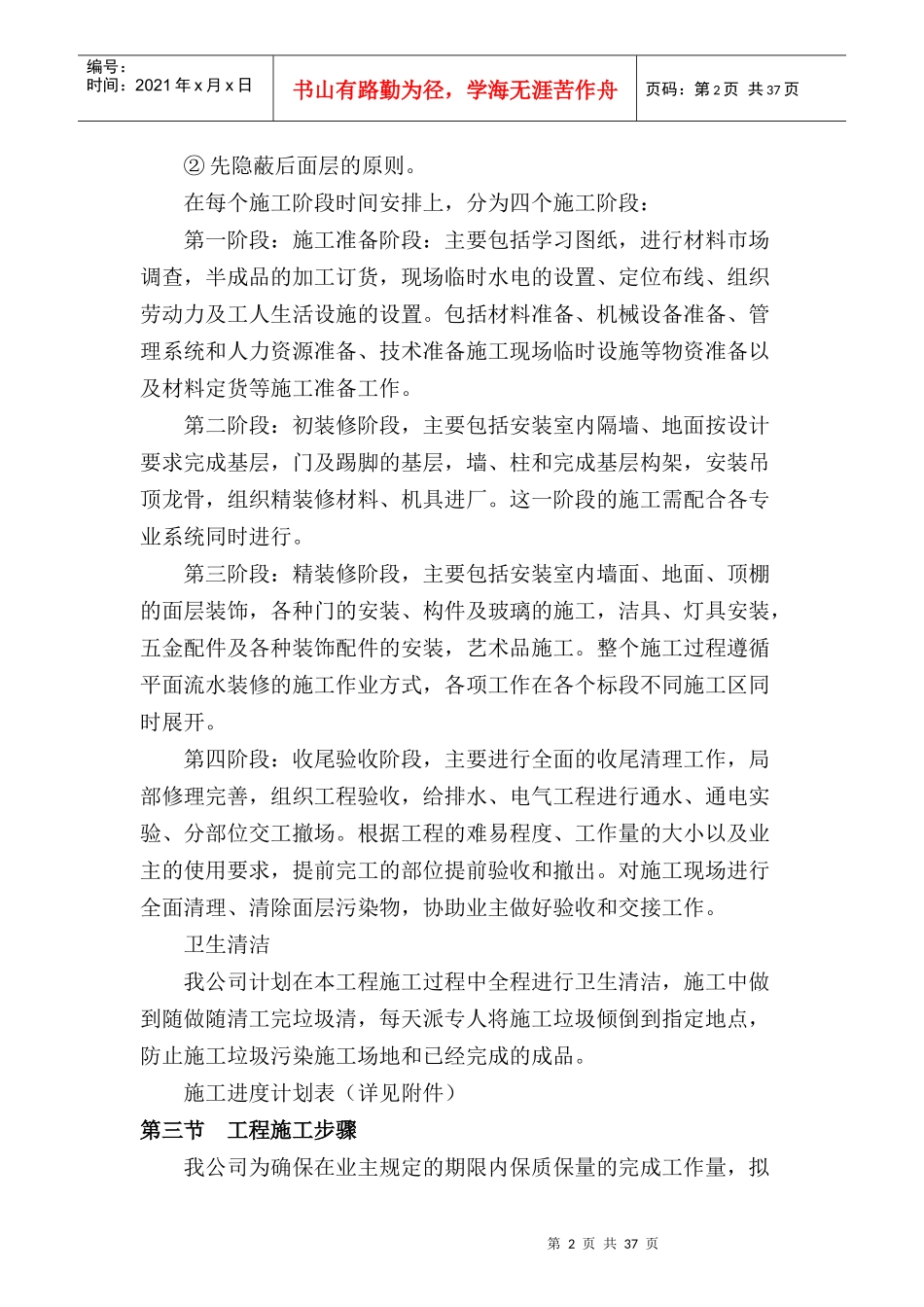

第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页②先隐蔽后面层的原则
在每个施工阶段时间安排上,分为四个施工阶段:第一阶段:施工准备阶段:主要包括学习图纸,进行材料市场调查,半成品的加工订货,现场临时水电的设置、定位布线、组织劳
