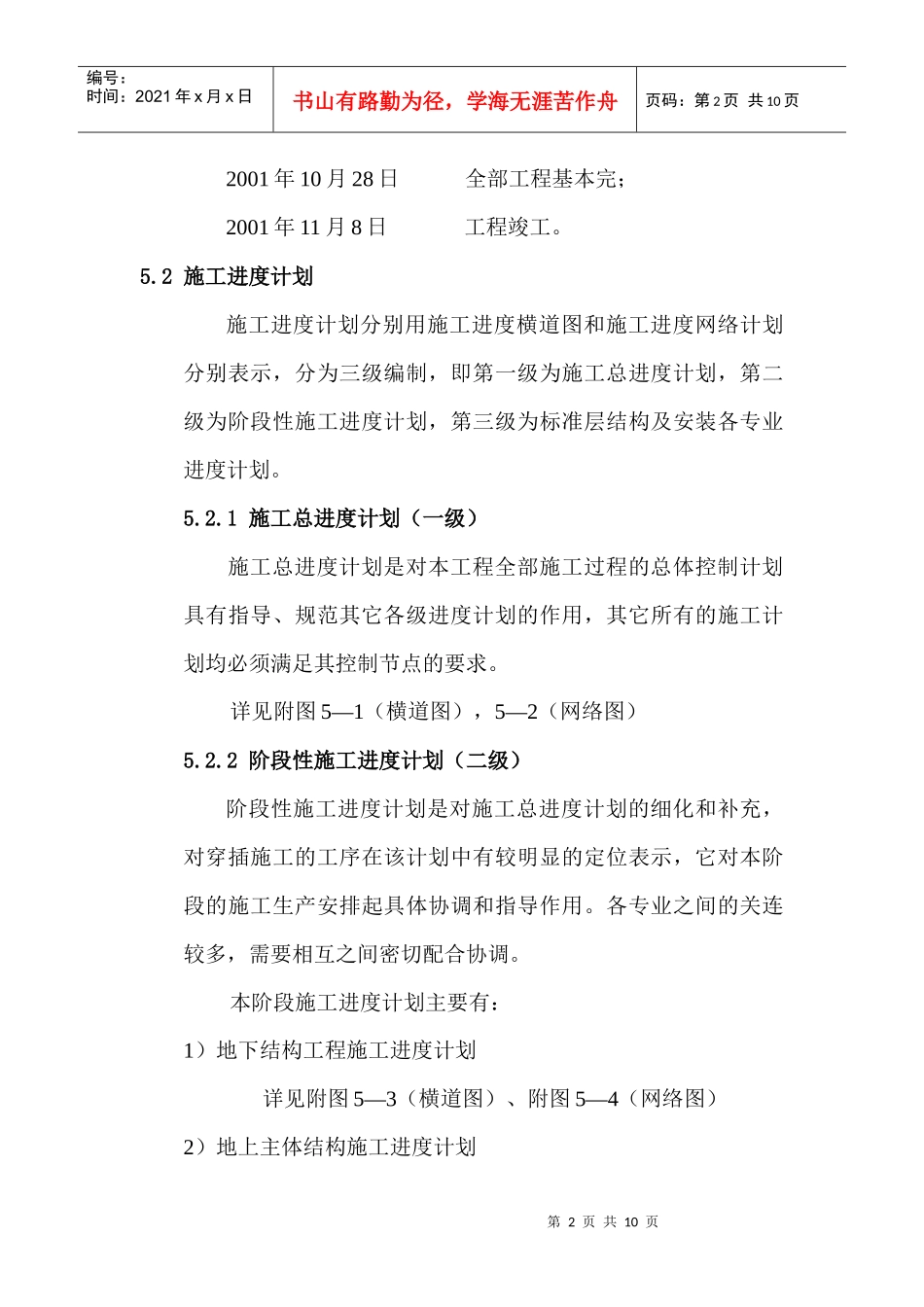

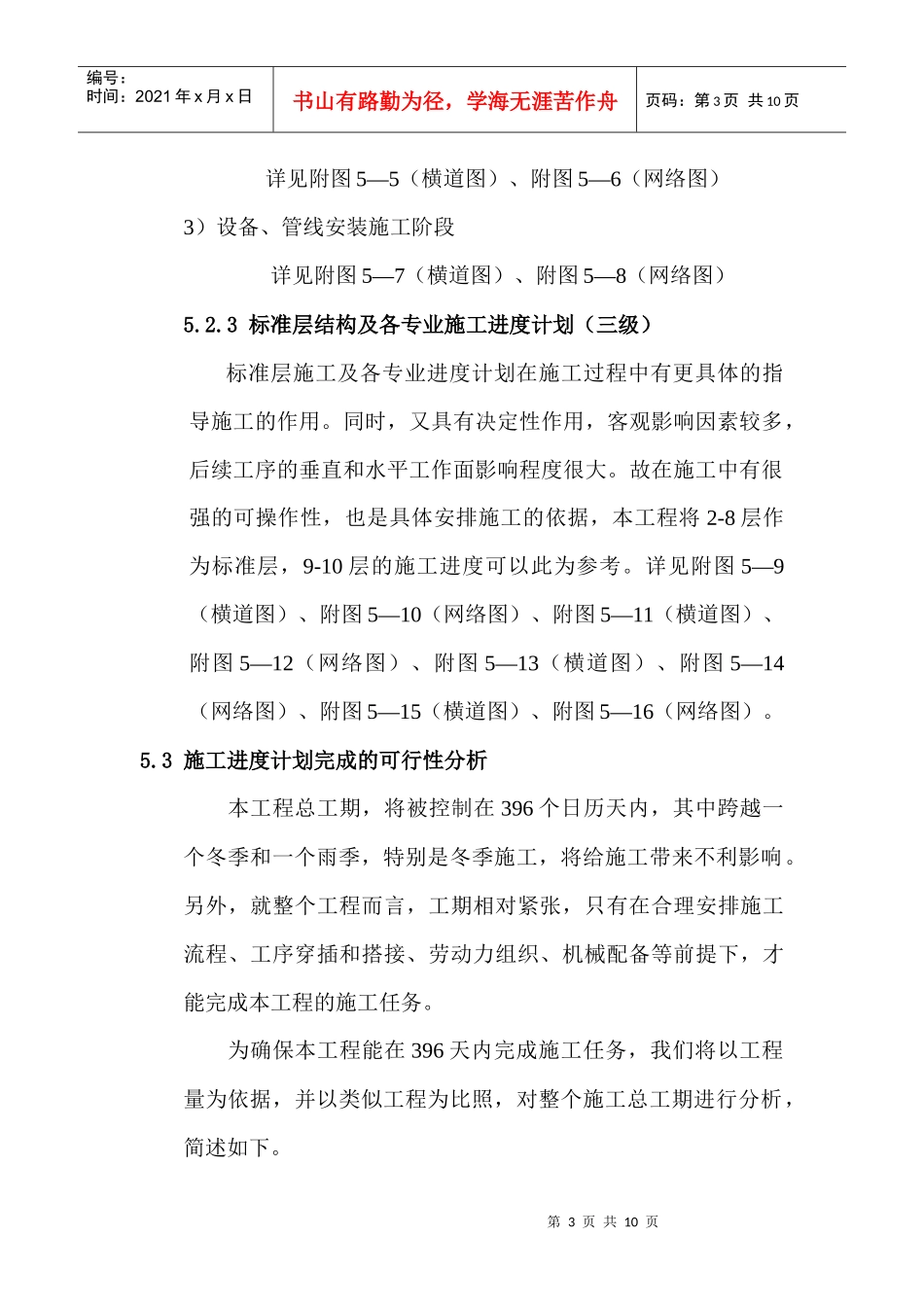

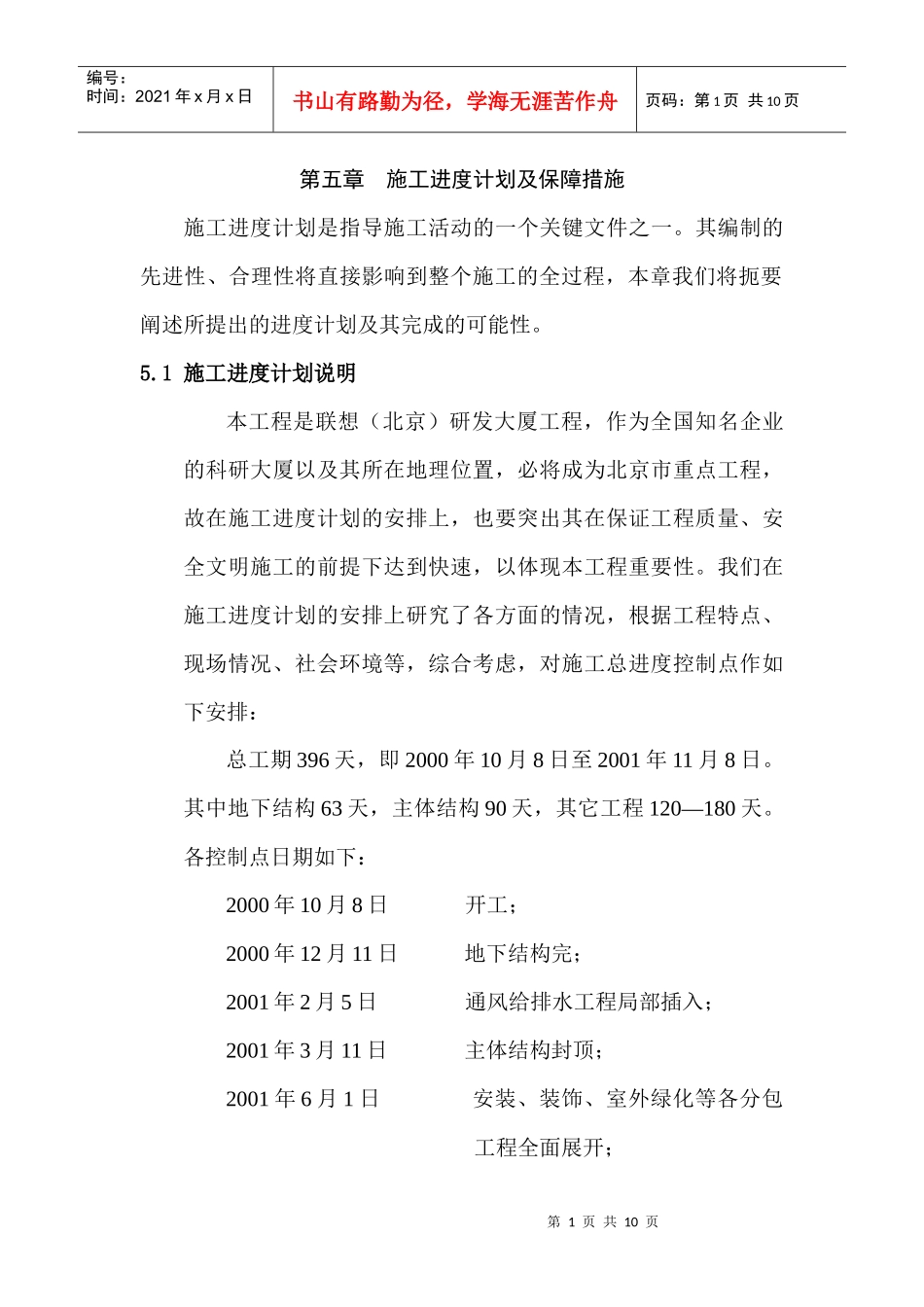

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页第五章施工进度计划及保障措施施工进度计划是指导施工活动的一个关键文件之一。其编制的先进性、合理性将直接影响到整个施工的全过程,本章我们将扼要阐述所提出的进度计划及其完成的可能性。5.1施工进度计划说明本工程是联想(北京)研发大厦工程,作为全国知名企业的科研大厦以及其所在地理位置,必将成为北京市重点工程,故在施工进度计划的安排上,也要突出其在保证工程质量、安全文明施工的前提下达到快速,以体现本工程重要性。我们在施工进度计划的安排上研究了各方面的情况,根据工程特点、现场情况、社会环境等,综合考虑,对施工总进度控制点作如下安排:总工期396天,即2000年10月8日至2001年11月8日。其中地下结构63天,主体结构90天,其它工程120—180天。各控制点日期如下:2000年10月8日开工;2000年12月11日地下结构完;2001年2月5日通风给排水工程局部插入;2001年3月11日主体结构封顶;2001年6月1日安装、装饰、室外绿化等各分包工程全面展开;第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页2001年10月28日全部工程基本完;2001年11月8日工程竣工。5.2施工进度计划施工进度计划分别用施工进度横道图和施工进度网络计划分别表示,分为三级编制,即第一级为施工总进度计划,第二级为阶段性施工进度计划,第三级为标准层结构及安装各专业进度计划。5.2.1施工总进度计划(一级)施工总进度计划是对本工程全部施工过程的总体控制计划具有指导、规范其它各级进度计划的作用,其它所有的施工计划均必须满足其控制节点的要求。详见附图5—1(横道图),5—2(网络图)5.2.2阶段性施工进度计划(二级)阶段性施工进度计划是对施工总进度计划的细化和补充,对穿插施工的工序在该计划中有较明显的定位表示,它对本阶段的施工生产安排起具体协调和指导作用。各专业之间的关连较多,需要相互之间密切配合协调。本阶段施工进度计划主要有:1)地下结构工程施工进度计划详见附图5—3(横道图)、附图5—4(网络图)2)地上主体结构施工进度计划第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页详见附图5—5(横道图)、附图5—6(网络图)3)设备、管线安装施工阶段详见附图5—7(横道图)、附图5—8(网络图)5.2.3标准层结构及各专业施工进度计划(三级)标准层施工及各专业进度计划在施工过程中有更具体的指导施工的作用。同时,又具有决定性作用,客观影响因素较多,后续工序的垂直和水平工作面影响程度很大。故在施工中有很强的可操作性,也是具体安排施工的依据,本工程将2-8层作为标准层,9-10层的施工进度可以此为参考。详见附图5—9(横道图)、附图5—10(网络图)、附图5—11(横道图)、附图5—12(网络图)、附图5—13(横道图)、附图5—14(网络图)、附图5—15(横道图)、附图5—16(网络图)。5.3施工进度计划完成的可行性分析本工程总工期,将被控制在396个日历天内,其中跨越一个冬季和一个雨季,特别是冬季施工,将给施工带来不利影响。另外,就整个工程而言,工期相对紧张,只有在合理安排施工流程、工序穿插和搭接、劳动力组织、机械配备等前提下,才能完成本工程的施工任务。为确保本工程能在396天内完成施工任务,我们将以工程量为依据,并以类似工程为比照,对整个施工总工期进行分析,简述如下。第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页在安排施工总进度计划时,我们考虑了文件界定范围的施工任务(包括指定分包),对各阶段施工工期提出了明确的要求,只要我们能严格按计划完成每一个阶段的工作,那么整个计划一定能达到的。具体分析是:本工程全部额定用工441505(工日),计划投入用工294337工日,平均人数743人,最高人数1008人,单平米用工为9工日/m2。其中,土建(含粗装)自行完成部分:定额用工为239470工日,实际投入工日159647工日,平均人数403人,高峰人数660人;装饰工程(指定分包)...
