第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页基于网络计划技术的MES生产调度设计与实现北京骏威立达科技有限公司鲁灵惺北京二七车辆厂王永志摘要:网络计划技术是目前比较盛行的一种现代生产管理的科学方法,它能可视化地再现企业生产中各活动之间的约束关系,很容易地对生产过程进行优化,在此技术基础上,能快速形成对生产过程的监控
制造执行系统(ManufacturingExecutionSystem,简称MES)是通过信息传递,对从订单下达到产品完成整个的生产过程进行优化管理的信息系统
本文介绍了网络计划技术的基本原理,阐述了基于网络计划技术的、骏威MES套件中生产调度的设计与实现
关键词:网络计划;MES;生产调度;可视化;最优工序路径
在市场竞争非常激烈的当今,各企业都把信息化建设作为提升本企业核心竞争力的手段
越来越多的企业在上了ERP系统的同时,也开始着手规划实施MES系统,以加强对本企业生产过程的精细化管理
但在企业生产计划与调度中,由于多品种、小批量的生产,以及各种因素的不断变化,需要对生产计划随时进行调整,这就对MES系统在生产调度功能方面提出了很高的要求
网络计划技术不仅能表示出企业生产活动中各项工作、时间以及它们之间的相互关系,而且调节非常方便和快速,再结合先进的IT技术,可实现企业生产调度业务的可视化优化管理
1网络计划理论原理网络计划技术是目前比较盛行的一种现代生产管理的科学方法
其基本原理是将拟定进行的工作,按其各项具体任务的先后顺序,通过网络图的形式对第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页整个项目进行全面规划,达到以最少的时间和资源消耗来完成整个系统的预定目标,取得最好的经济效益

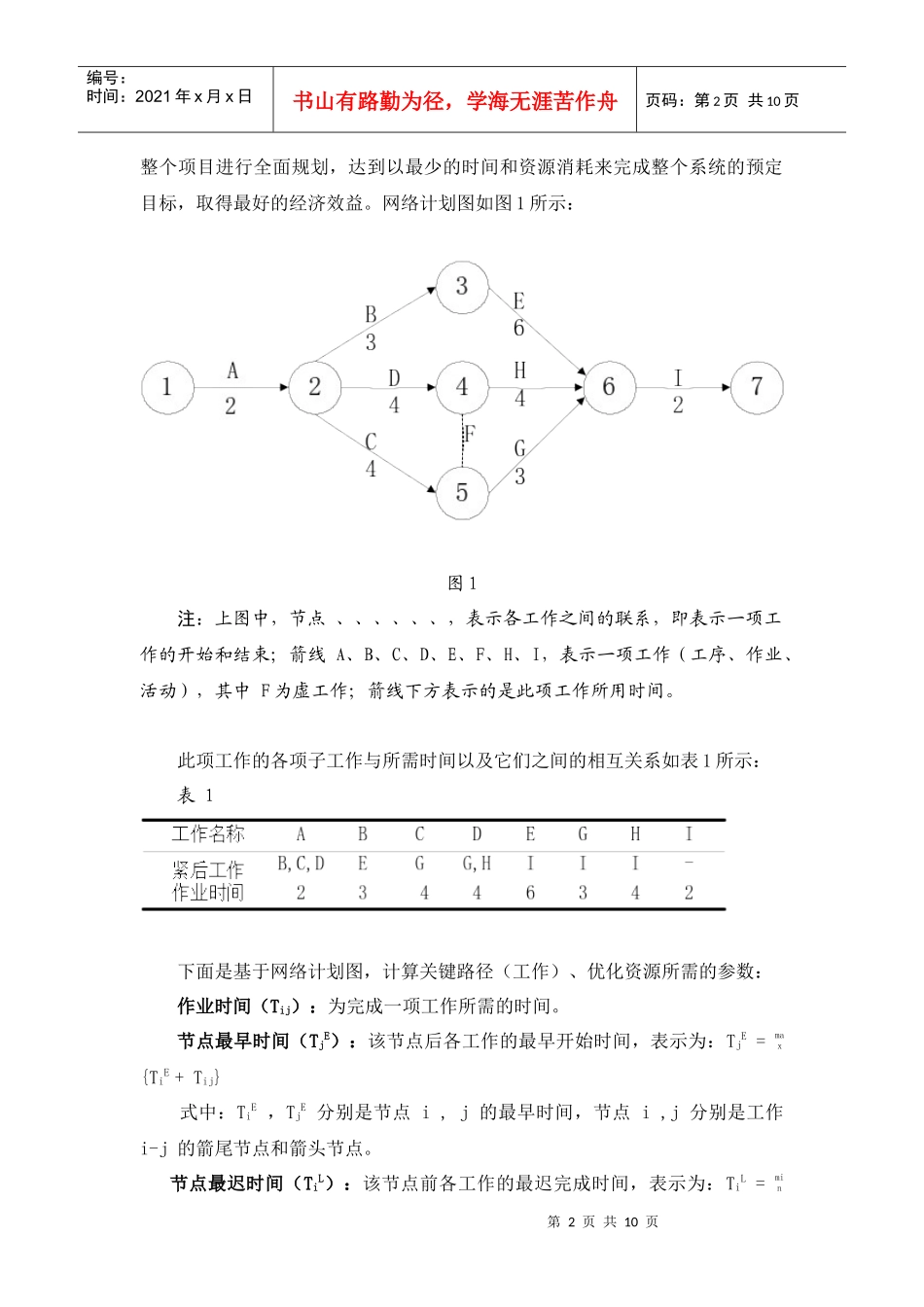

网络计划图如图1所示:图1注:上图中,节点、、、、、、,表示各工
