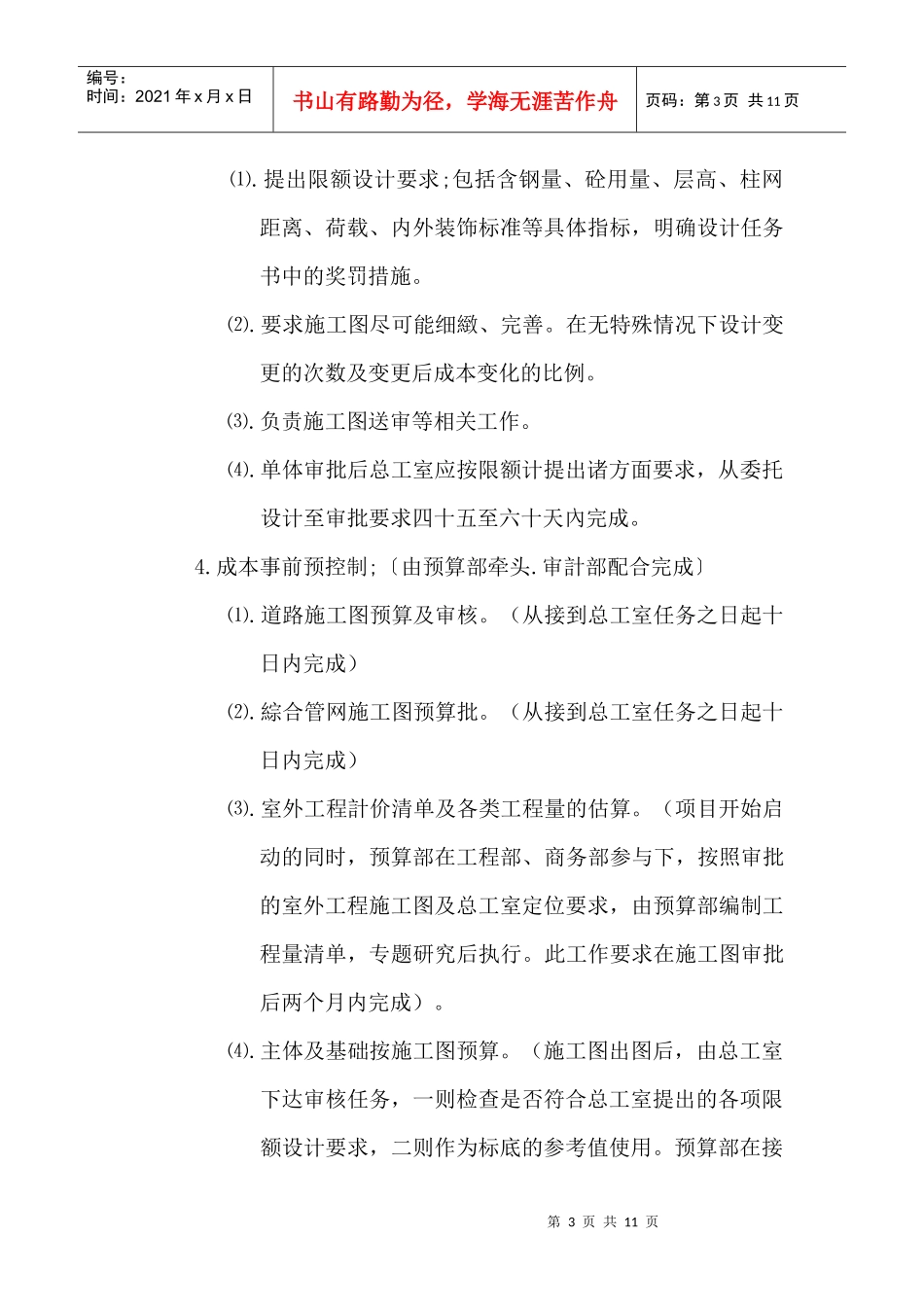

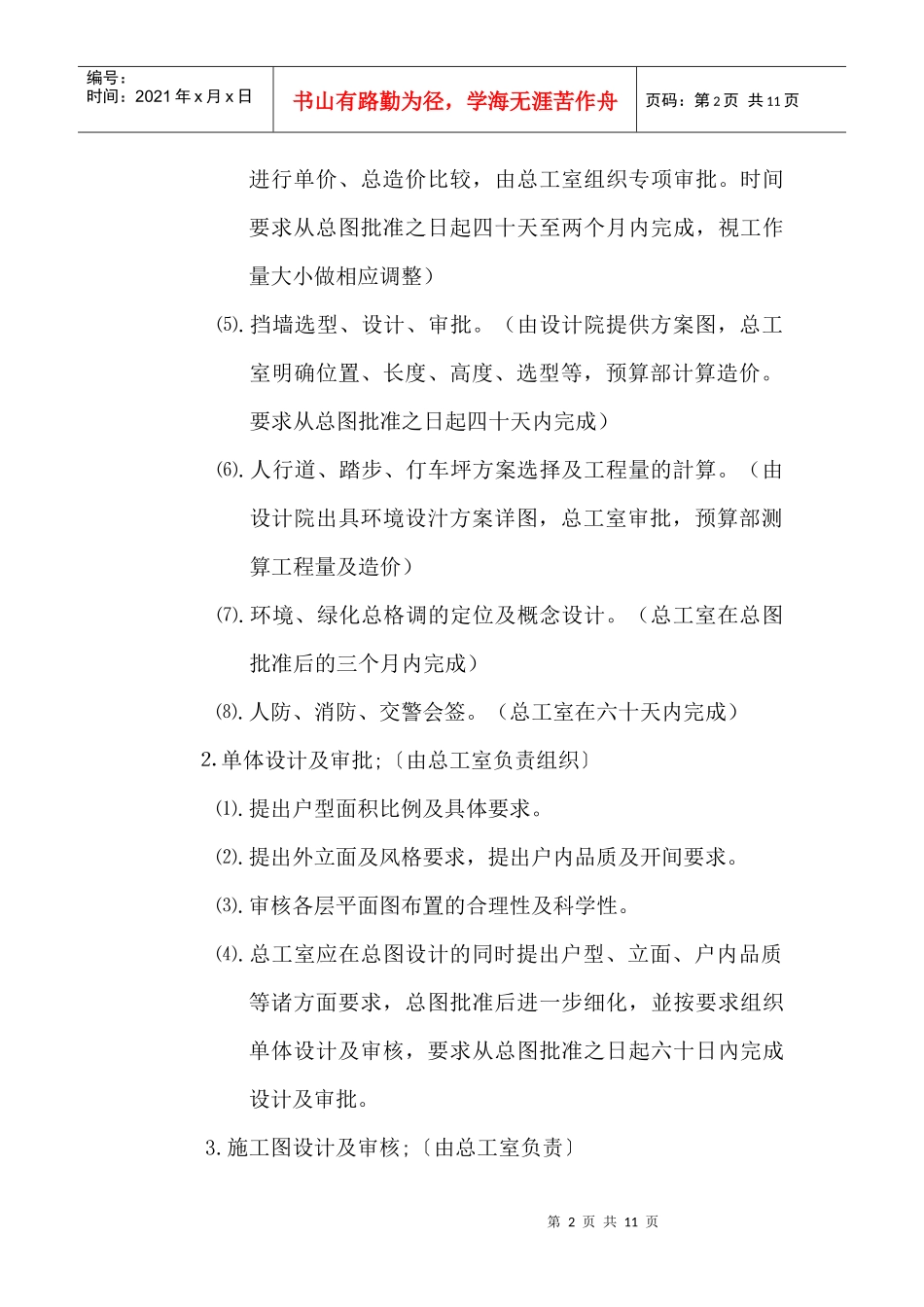

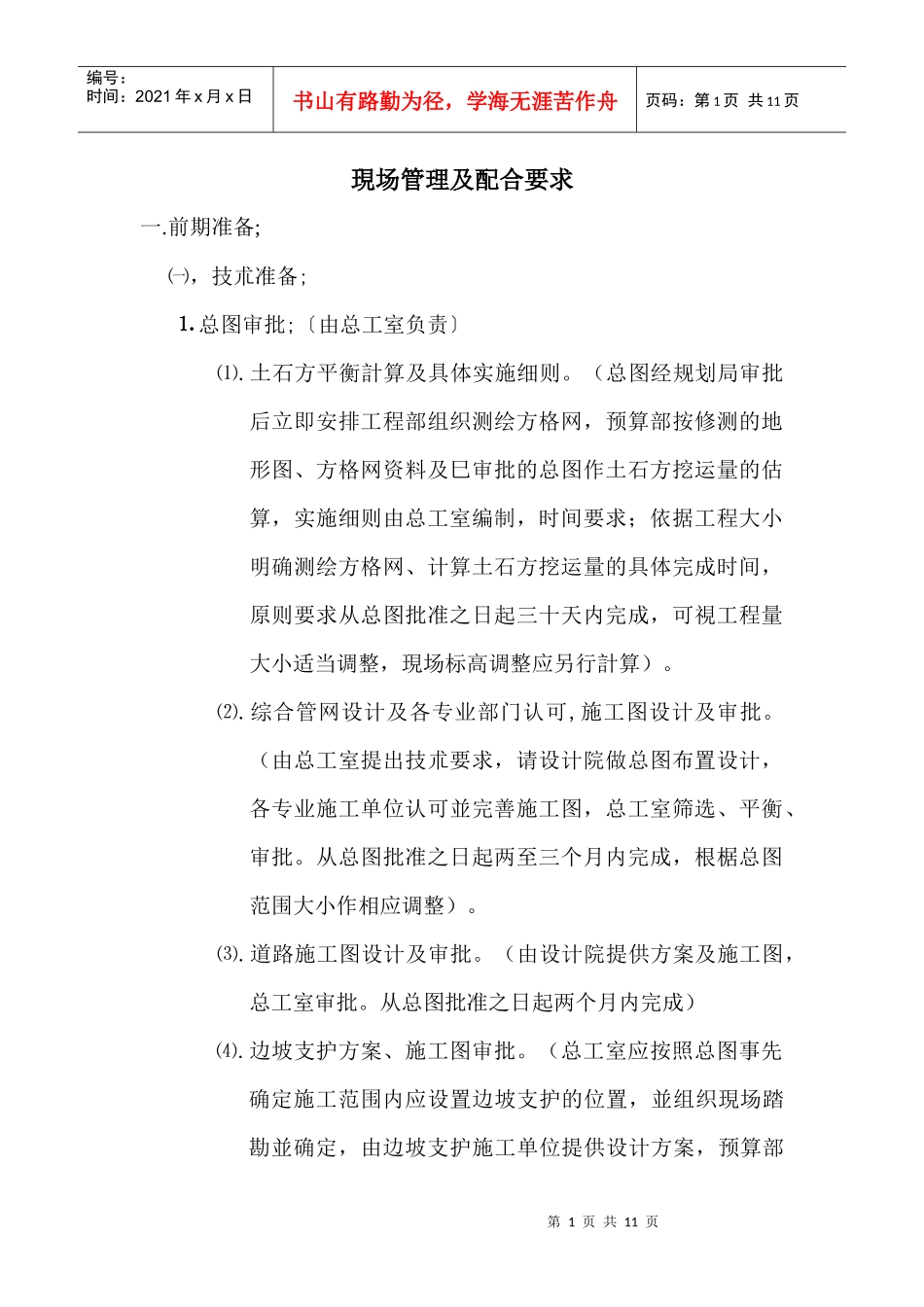

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页現场管理及配合要求一
前期准备;㈠,技朮准备;⒈总图审批;〔由总工室负责〕⑴
土石方平衡計算及具体实施细则
(总图经规划局审批后立即安排工程部组织测绘方格网,预算部按修测的地形图、方格网资料及巳审批的总图作土石方挖运量的估算,实施细则由总工室编制,时间要求;依据工程大小明确测绘方格网、计算土石方挖运量的具体完成时间,原则要求从总图批准之日起三十天内完成,可視工程量大小适当调整,現场标高调整应另行計算)
综合管网设计及各专业部门认可,施工图设计及审批
(由总工室提出技朮要求,请设计院做总图布置设计,各专业施工单位认可並完善施工图,总工室筛选、平衡、审批
从总图批准之日起两至三个月内完成,根椐总图范围大小作相应调整)
道路施工图设计及审批
(由设计院提供方案及施工图,总工室审批
从总图批准之日起两个月内完成)⑷
边坡支护方案、施工图审批
(总工室应按照总图事先确定施工范围内应设置边坡支护的位置,並组织現场踏勘並确定,由边坡支护施工单位提供设计方案,预算部第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页进行单价、总造价比较,由总工室组织专项审批
时间要求从总图批准之日起四十天至两个月内完成,視工作量大小做相应调整)⑸
挡墙选型、设计、审批
(由设计院提供方案图,总工室明确位置、长度、高度、选型等,预算部计算造价
要求从总图批准之日起四十天内完成)⑹
人行道、踏步、仃车坪方案选择及工程量的計算
(由设计院出具环境设汁方案详图,总工室审批,预算部测算工程量及造价)⑺
环境、绿化总格调的定位及概念设计
(总工室在总图批准后的三个月内完成)⑻
人防、消防、交警会签
(总工室在六十天内完成)⒉单体设计及审批;〔由总工室负责组织〕⑴
