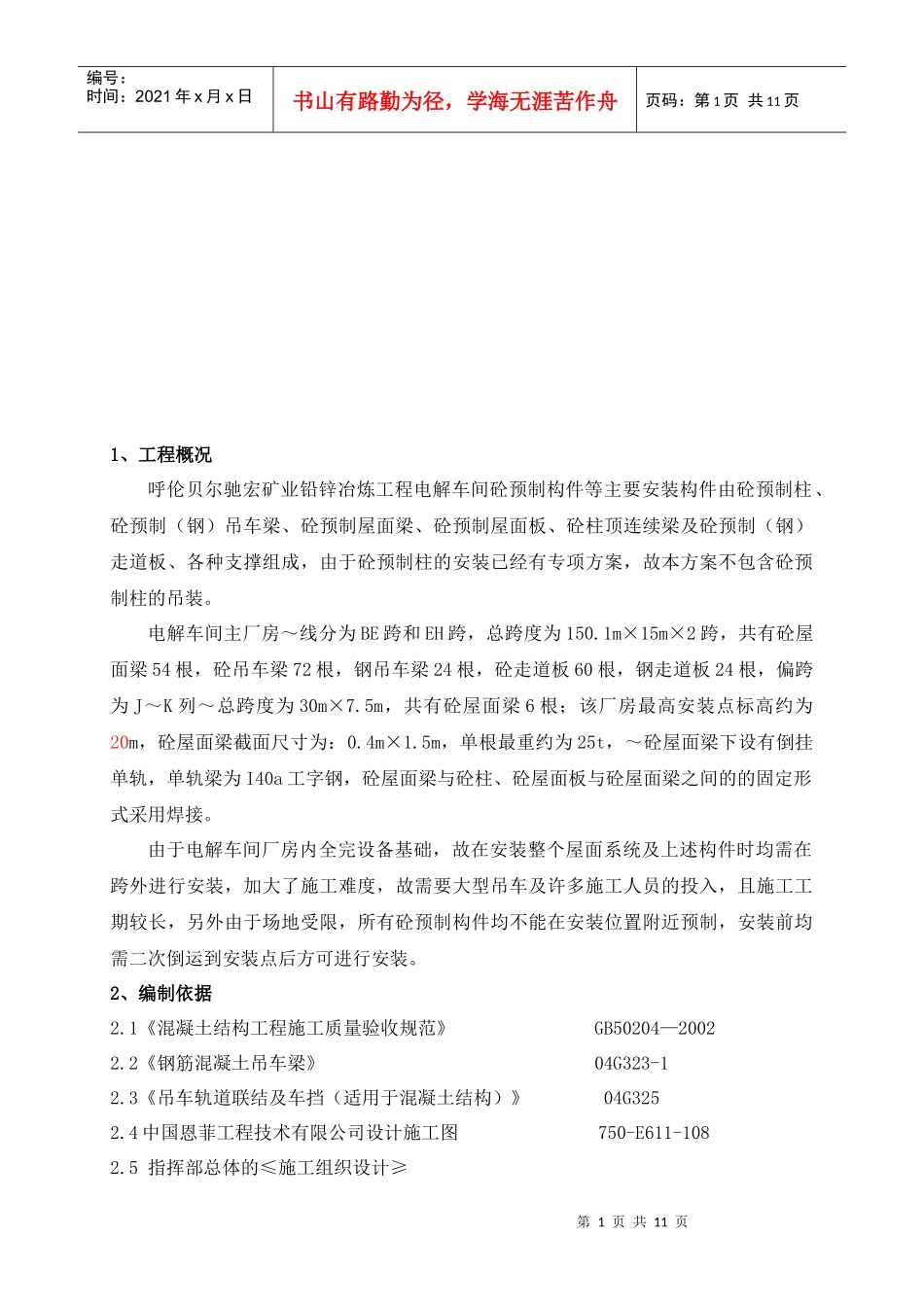

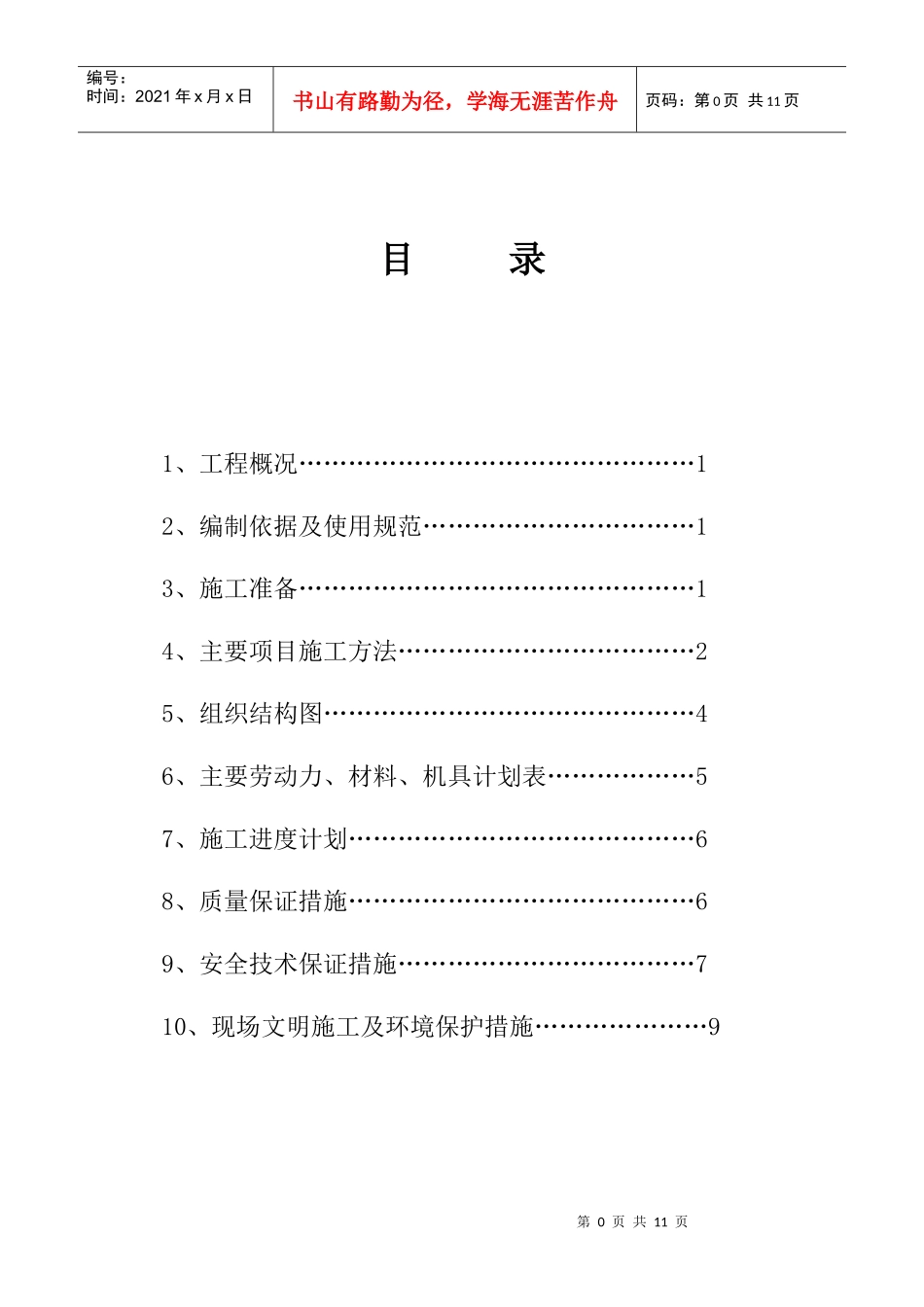

第0页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共11页目录1、工程概况…………………………………………12、编制依据及使用规范……………………………13、施工准备…………………………………………14、主要项目施工方法………………………………25、组织结构图………………………………………46、主要劳动力、材料、机具计划表………………57、施工进度计划……………………………………68、质量保证措施……………………………………69、安全技术保证措施………………………………710、现场文明施工及环境保护措施…………………9第1页共11页第0页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页1、工程概况呼伦贝尔驰宏矿业铅锌冶炼工程电解车间砼预制构件等主要安装构件由砼预制柱、砼预制(钢)吊车梁、砼预制屋面梁、砼预制屋面板、砼柱顶连续梁及砼预制(钢)走道板、各种支撑组成,由于砼预制柱的安装已经有专项方案,故本方案不包含砼预制柱的吊装
电解车间主厂房~线分为BE跨和EH跨,总跨度为150
1m×15m×2跨,共有砼屋面梁54根,砼吊车梁72根,钢吊车梁24根,砼走道板60根,钢走道板24根,偏跨为J~K列~总跨度为30m×7
5m,共有砼屋面梁6根;该厂房最高安装点标高约为20m,砼屋面梁截面尺寸为:0
5m,单根最重约为25t,~砼屋面梁下设有倒挂单轨,单轨梁为I40a工字钢,砼屋面梁与砼柱、砼屋面板与砼屋面梁之间的的固定形式采用焊接
由于电解车间厂房内全完设备基础,故在安装整个屋面系统及上述构件时均需在跨外进行安装,加大了施工难度,故需要大型吊车及许多施工人员的投入,且施工工期较长,另外由于场地受限,所有砼预制构件均不能在安装位置附近预制,安装前均需二次倒运到安装点后方可进行安装

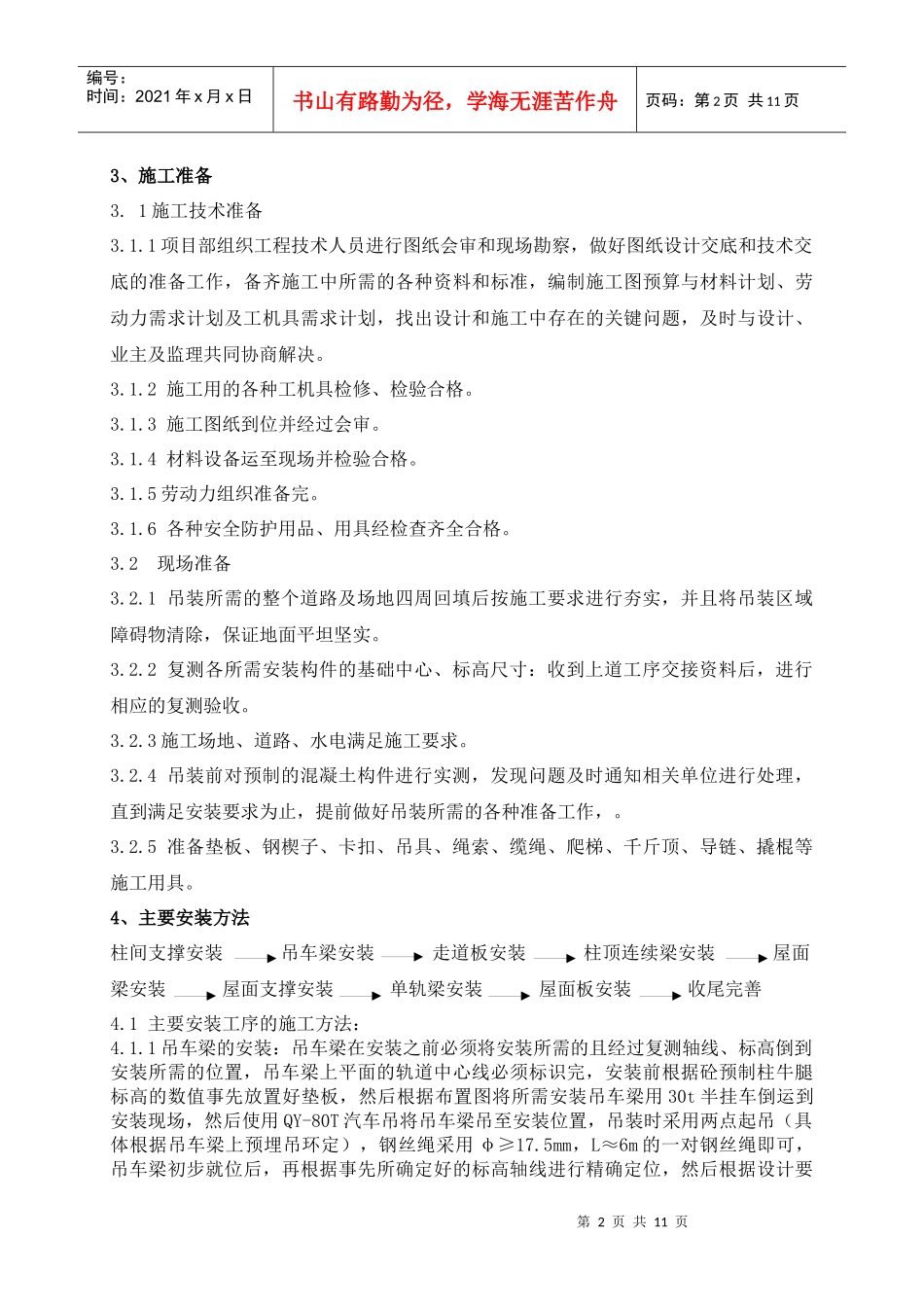

2、编制依据2
