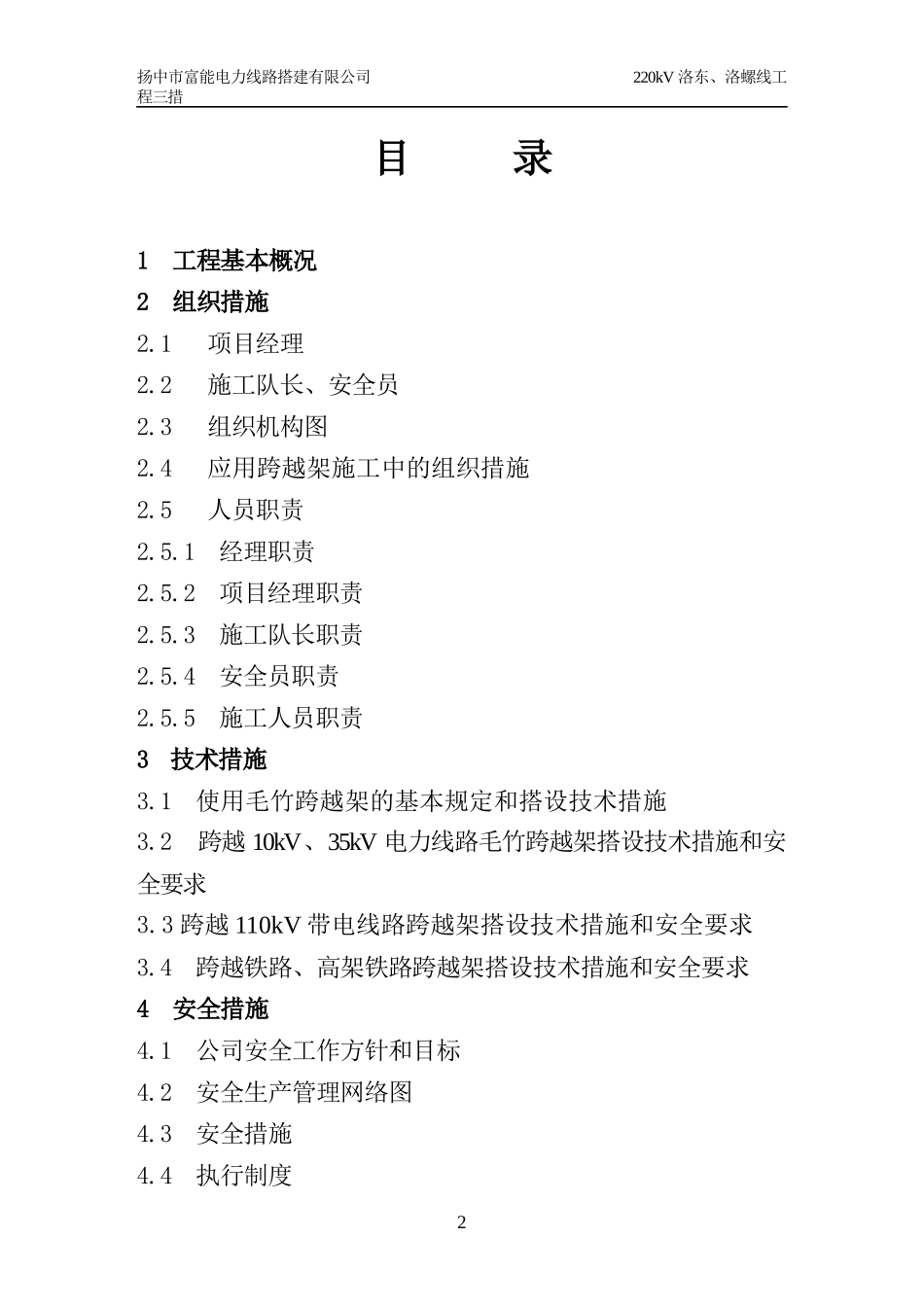

220kV工程跨越架搭设组织、技术、安全措施编制:日期:审核:日期:批准:日期:报送单位:扬中市富能电力线路搭建有限公司单位地址:扬中市兴隆镇兴宏路联系电话:0511-84533730511-8455685(传真)报送时间:2011年十一月二日扬中市富能电力线路搭建有限公司220kV洛东、洛螺线工程三措目录1工程基本概况2组织措施2
1项目经理2
2施工队长、安全员2
3组织机构图2
4应用跨越架施工中的组织措施2
5人员职责2
1经理职责2
2项目经理职责2
3施工队长职责2
4安全员职责2
5施工人员职责3技术措施3
1使用毛竹跨越架的基本规定和搭设技术措施3
2跨越10kV、35kV电力线路毛竹跨越架搭设技术措施和安全要求3
3跨越110kV带电线路跨越架搭设技术措施和安全要求3
4跨越铁路、高架铁路跨越架搭设技术措施和安全要求4安全措施4
1公司安全工作方针和目标4
2安全生产管理网络图4
3安全措施4
4执行制度2第3页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共23页1工程基本概况1
1工程情况:本工程是220kV洛东、洛螺线工程,本单位负责该工程的越线架搭拆施工任务
2目标:确保工程交付合格率100%,争创优质精品工程
2组织措施2
1项目经理公司任命许有国同志为本工程项目经理
2施工队长、安全员公司任命王福财同志为本工程施工负责人;周富平同志为现场安全员
3本工程组织机构图2
4应用跨越架施工中的组织措施2
1跨越架施工前,应向施工人员交待各自职责,指定专人为现场负责人和安全负责人,组织网络图张贴上墙
2跨越架施工前,应进行施工技术和安全交底,认真填写分工交底单
3搭设铁路、高架铁路、110kV带电线路跨越架时,一般应分两个以上作业组进行,如分:毛竹小运组、专人传递组、
