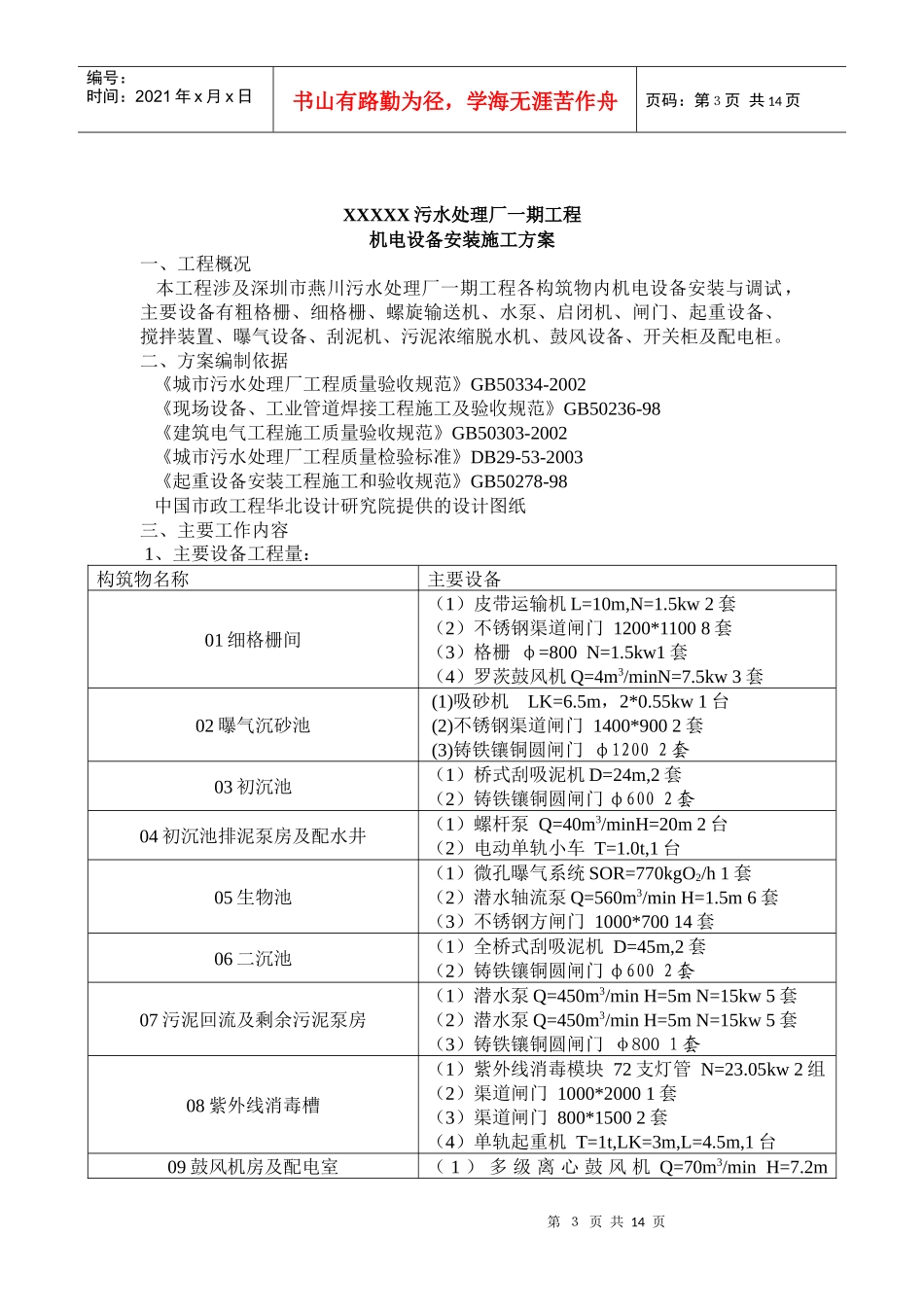

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+324份资料《员工管理企业学院》67套讲座+8720份资料《工厂生产管理学院》52套讲座+13920份资料《财务管理学院》53套讲座+17945份资料《销售经理学院》56套讲座+14350份资料《销售人员培训学院》72套讲座+4879份资料.第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页.XXXXXX污水处理厂工程机电设备安装施工方案编制:审核:审批:XXXXXXXXXXX有限公司年月日第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页XXXXX污水处理厂一期工程机电设备安装施工方案一、工程概况本工程涉及深圳市燕川污水处理厂一期工程各构筑物内机电设备安装与调试,主要设备有粗格栅、细格栅、螺旋输送机、水泵、启闭机、闸门、起重设备、搅拌装置、曝气设备、刮泥机、污泥浓缩脱水机、鼓风设备、开关柜及配电柜。二、方案编制依据《城市污水处理厂工程质量验收规范》GB50334-2002《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《建筑电气工程施工质量验收规范》GB50303-2002《城市污水处理厂工程质量检验标准》DB29-53-2003《起重设备安装工程施工和验收规范》GB50278-98中国市政工程华北设计研究院提供的设计图纸三、主要工作内容1、主要设备工程量:构筑物名称主要设备01细格栅间(1)皮带运输机L=10m,N=1.5kw2套(2)不锈钢渠道闸门1200*11008套(3)格栅φ=800N=1.5kw1套(4)罗茨鼓风机Q=4m3/minN=7.5kw3套02曝气沉砂池(1)吸砂机LK=6.5m,2*0.55kw1台(2)不锈钢渠道闸门1400*9002套(3)铸铁镶铜圆闸门φ12002套03初沉池(1)桥式刮吸泥机D=24m,2套(2)铸铁镶铜圆闸门φ6002套04初沉池排泥泵房及配水井(1)螺杆泵Q=40m3/minH=20m2台(2)电动单轨小车T=1.0t,1台05生物池(1)微孔曝气系统SOR=770kgO2/h1套(2)潜水轴流泵Q=560m3/minH=1.5m6套(3)不锈钢方闸门1000*70014套06二沉池(1)全桥式刮吸泥机D=45m,2套(2)铸铁镶铜圆闸门φ6002套07污泥回流及剩余污泥泵房(1)潜水泵Q=450m3/minH=5mN=15kw5套(2)潜水泵Q=450m3/minH=5mN=15kw5套(3)铸铁镶铜圆闸门φ8001套08紫外线消毒槽(1)紫外线消毒模块72支灯管N=23.05kw2组(2)渠道闸门1000*20001套(3)渠道闸门800*15002套(4)单轨起重机T=1t,LK=3m,L=4.5m,1台09鼓风机房及配电室(1)多级离心鼓风机Q=70m3/minH=7.2m第4页共14页第3页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共14页N=110kw4套11污泥浓缩脱水及加药间(1)带式浓缩脱水一体机Q=50-90m3/minH=N=1.5kw2套2、主要工作内容:设备的安装及试运行,不包括自动状态下各系统之间的联动及生物指标的考核。四、施工准备设备安装前组织有关施工技术管理人员熟悉设计施工图纸、技术规范、生产厂家的安装技术资料和产品说明书、装配图。邀请设计单位和有关管理单位到施工现场进行设计交底,充分领会设计意图和全部技术要求,对重点安装工程事先制定相应的符合现行有关安全技术标准和产品技术文件规定的安全技术措施及安装方案。设备安装前组织有关施工技术管理人员进行现场勘查,配合土建施工人员完成预埋件的预埋工作,和测其位置标高。五、主要机械设备安装方案(一)、现场开箱、清点和设备交接设备运至现场后,根据设备装箱单逐箱及时进行数量清点,检查设备外观质量,依据施工图纸核对设备型号与具体尺寸,检查产品出厂合格证及性能检测报告,核对随厂设备附件及相关附带文件。(二)材料和设备的搬运、贮存及保管按照生产厂商的书面说明规定搬运和贮存设备及其零、部件和专用工具,防止设备损伤和损坏。在安装前,制造厂家为防止部件损坏而包装的防护粘贴,不得提前撕掉。清除设备基础表面和地...
