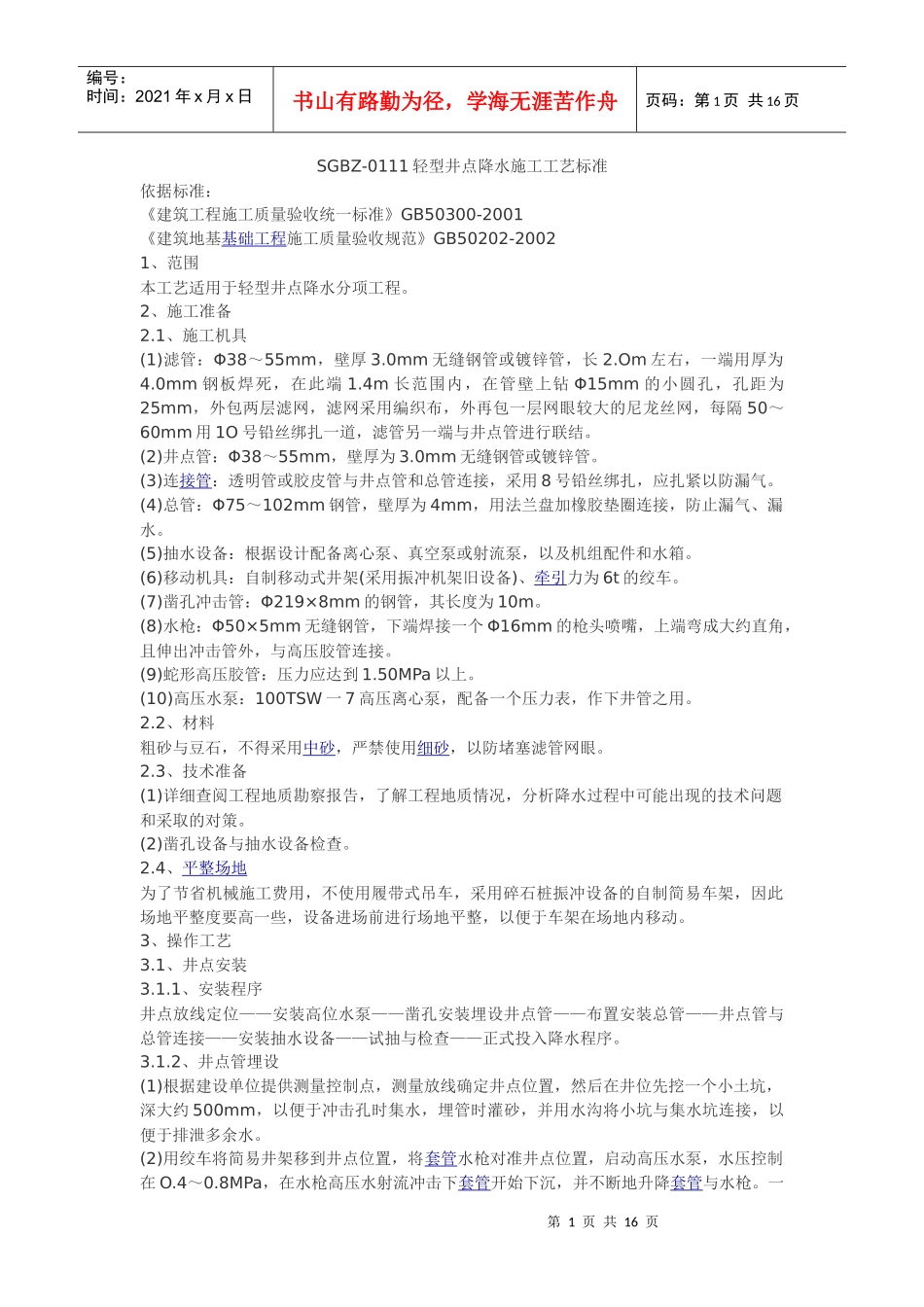

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页SGBZ-0111轻型井点降水施工工艺标准依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-20021、范围本工艺适用于轻型井点降水分项工程
2、施工准备2
1、施工机具(1)滤管:Φ38~55mm,壁厚3
0mm无缝钢管或镀锌管,长2
Om左右,一端用厚为4
0mm钢板焊死,在此端1
4m长范围内,在管壁上钻Φ15mm的小圆孔,孔距为25mm,外包两层滤网,滤网采用编织布,外再包一层网眼较大的尼龙丝网,每隔50~60mm用1O号铅丝绑扎一道,滤管另一端与井点管进行联结
(2)井点管:Φ38~55mm,壁厚为3
0mm无缝钢管或镀锌管
(3)连接管:透明管或胶皮管与井点管和总管连接,采用8号铅丝绑扎,应扎紧以防漏气
(4)总管:Φ75~102mm钢管,壁厚为4mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水
(5)抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱
(6)移动机具:自制移动式井架(采用振冲机架旧设备)、牵引力为6t的绞车
(7)凿孔冲击管:Φ219×8mm的钢管,其长度为10m
(8)水枪:Φ50×5mm无缝钢管,下端焊接一个Φ16mm的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接
(9)蛇形高压胶管:压力应达到1
50MPa以上
(10)高压水泵:100TSW一7高压离心泵,配备一个压力表,作下井管之用
2、材料粗砂与豆石,不得采用中砂,严禁使用细砂,以防堵塞滤管网眼
3、技术准备(1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和采取的对策
(2)凿孔设备与抽水设备检查

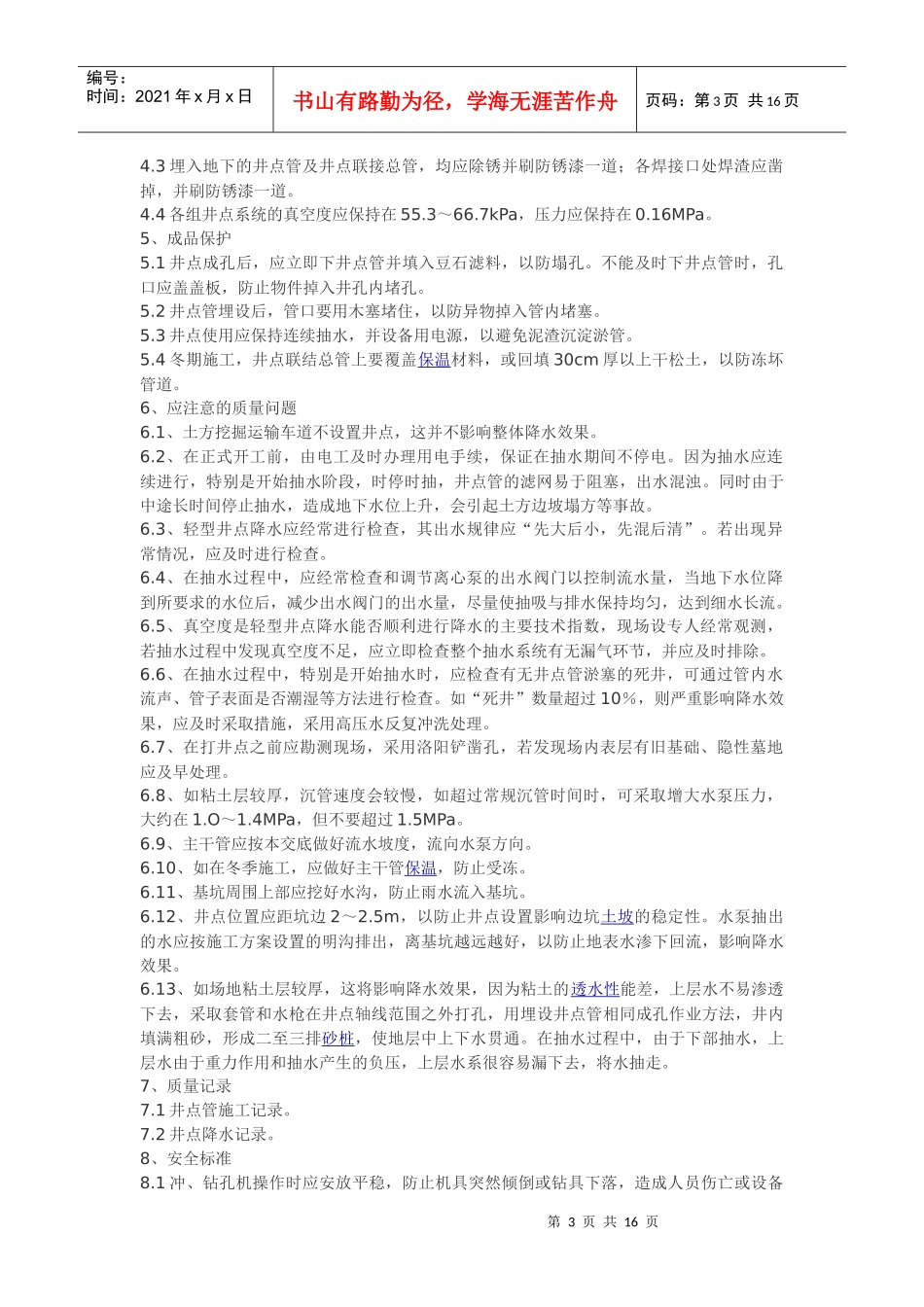

4、平整场地为了节省机械施工费用,不使用履带式吊车,采用碎
