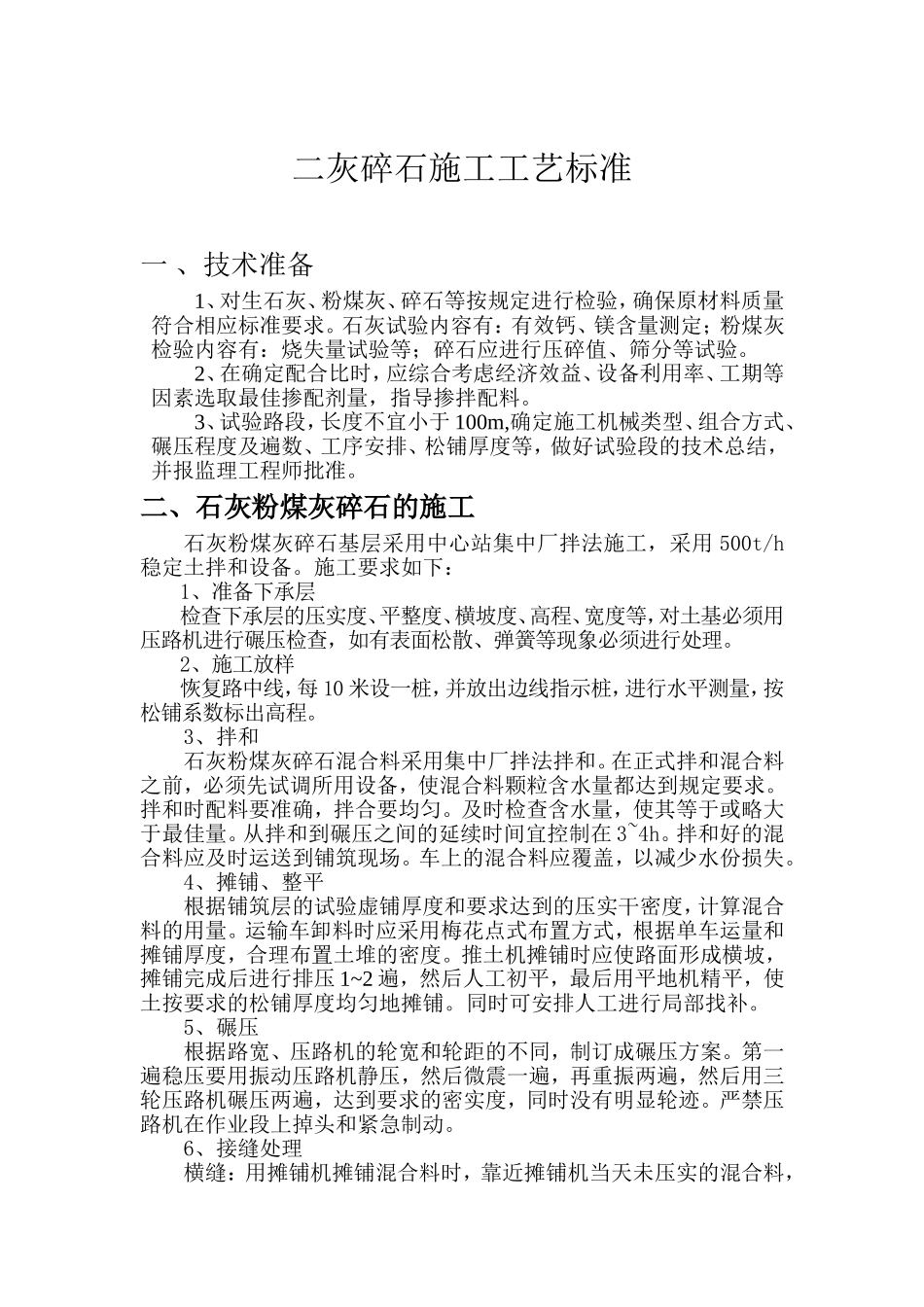

二灰碎石施工工艺标准一 、技术准备1、对生石灰、粉煤灰、碎石等按规定进行检验,确保原材料质量符合相应标准要求
石灰试验内容有:有效钙、镁含量测定;粉煤灰检验内容有:烧失量试验等;碎石应进行压碎值、筛分等试验
2、在确定配合比时,应综合考虑经济效益、设备利用率、工期等因素选取最佳掺配剂量,指导掺拌配料
3、试验路段,长度不宜小于 100m,确定施工机械类型、组合方式、碾压程度及遍数、工序安排、松铺厚度等,做好试验段的技术总结,并报监理工程师批准
二、石灰粉煤灰碎石的施工石灰粉煤灰碎石基层采用中心站集中厂拌法施工,采用 500t/h稳定土拌和设备
施工要求如下:1、准备下承层检查下承层的压实度、平整度、横坡度、高程、宽度等,对土基必须用压路机进行碾压检查,如有表面松散、弹簧等现象必须进行处理
2、施工放样恢复路中线,每 10 米设一桩,并放出边线指示桩,进行水平测量,按松铺系数标出高程
3、拌和石灰粉煤灰碎石混合料采用集中厂拌法拌和
在正式拌和混合料之前,必须先试调所用设备,使混合料颗粒含水量都达到规定要求
拌和时配料要准确,拌合要均匀
及时检查含水量,使其等于或略大于最佳量
从拌和到碾压之间的延续时间宜控制在 3~4h
拌和好的混合料应及时运送到铺筑现场
车上的混合料应覆盖,以减少水份损失
4、摊铺、整平根据铺筑层的试验虚铺厚度和要求达到的压实干密度,计算混合料的用量
运输车卸料时应采用梅花点式布置方式,根据单车运量和摊铺厚度,合理布置土堆的密度
推土机摊铺时应使路面形成横坡,摊铺完成后进行排压 1~2 遍,然后人工初平,最后用平地机精平,使土按要求的松铺厚度均匀地摊铺
同时可安排人工进行局部找补
5、碾压根据路宽、压路机的轮宽和轮距的不同,制订成碾压方案
第一遍稳压要用振动压路机静压,然后微震一遍,再重振两遍,然后用三轮压路机碾压两遍,达到要求的密实度,同时没有明显轮迹
