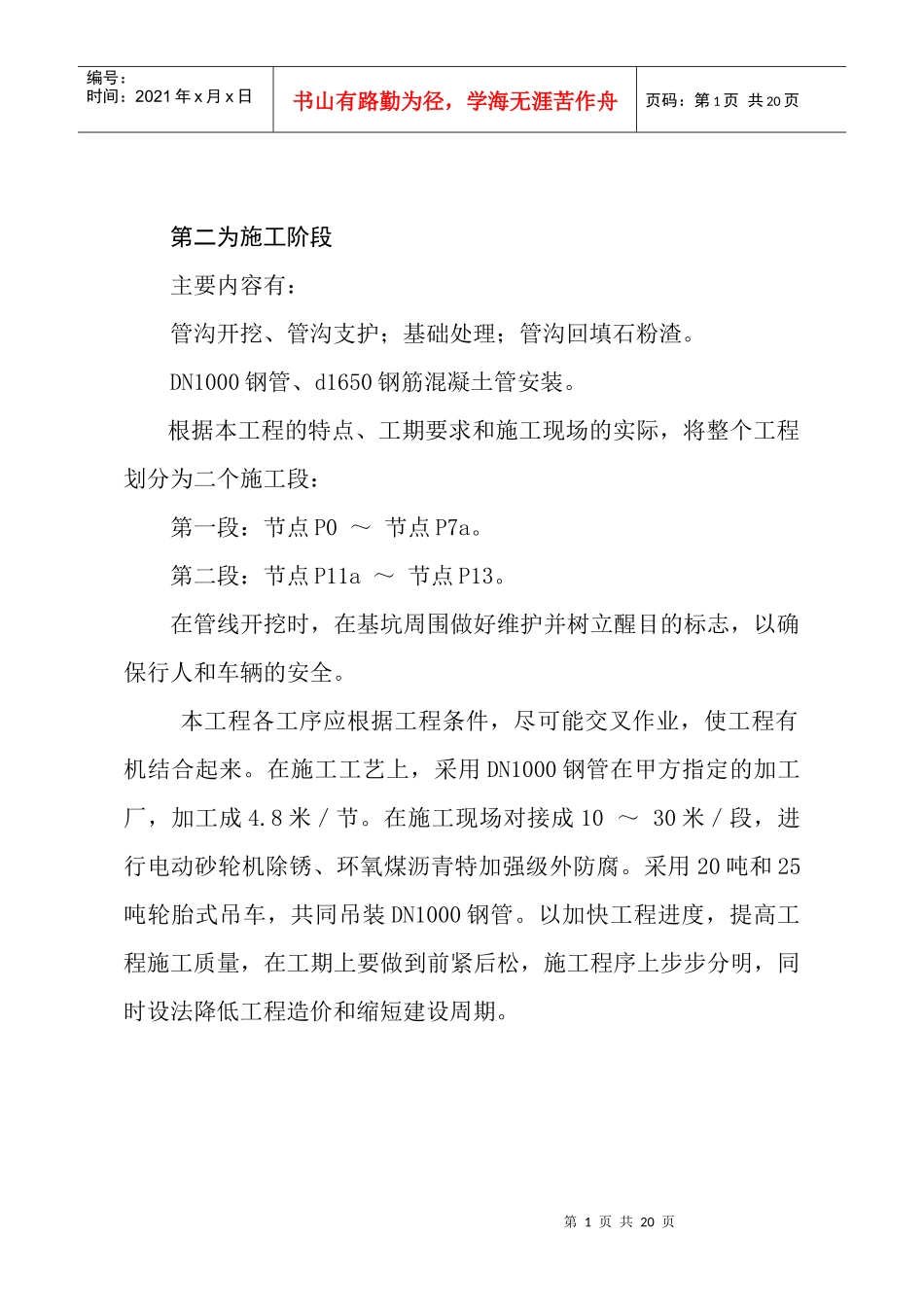

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页第二为施工阶段主要内容有:管沟开挖、管沟支护;基础处理;管沟回填石粉渣。DN1000钢管、d1650钢筋混凝土管安装。根据本工程的特点、工期要求和施工现场的实际,将整个工程划分为二个施工段:第一段:节点P0~节点P7a。第二段:节点P11a~节点P13。在管线开挖时,在基坑周围做好维护并树立醒目的标志,以确保行人和车辆的安全。本工程各工序应根据工程条件,尽可能交叉作业,使工程有机结合起来。在施工工艺上,采用DN1000钢管在甲方指定的加工厂,加工成4.8米/节。在施工现场对接成10~30米/段,进行电动砂轮机除锈、环氧煤沥青特加强级外防腐。采用20吨和25吨轮胎式吊车,共同吊装DN1000钢管。以加快工程进度,提高工程施工质量,在工期上要做到前紧后松,施工程序上步步分明,同时设法降低工程造价和缩短建设周期。第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页焊接工艺流程图材料、人员工机具、设备准备加工厂:管材焊缝超声波100%检查管材、焊材进场检查焊条检测焊丝、焊剂检验焊接工艺评定施工现场:管材对接缝坡口检测,焊材进场检查焊前准备定位焊、反变形焊条烘焙坡口表面清理焊接焊后检验返修合格返修记录焊工自检焊工号打印超声波无损探伤焊后检验第3页共20页第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共20页3.7厂平工艺钢管工程的施工方案3.7.1工程概况及施工特点:3.7.1.1工程概况:本合同为深圳市罗芳污水处理厂——二期工程:厂平、道路及管道工程(第五标段)。我公司拟在本工程计划总工期为:174天,需配合厂平道路施工。我公司在本工程的施工质量目标是:分项工程合格率100%,单位工程质量评定等级为优良;力争样板工程。安全目标是杜绝死亡事故;工伤频率小于8‰,实现安全生产“五无”目标。3.7.1.2项目主要工程量:1.低压碳钢管安装公称直径89*4MM:21米;2.低压碳钢管安装公称直径108*4MM:1260米;3.低压碳钢管安装公称直径159*4.5MM:330米;4.碳钢板卷管安装公称直径219*6MM:42米;5.碳钢板卷管安装公称直径273*8MM:125米;6.碳钢板卷管安装公称直径325*8MM:270米;7.碳钢板卷管安装公称直径375*9MM:255米;8.碳钢板卷管安装公称直径530*9MM:132米;转入下道工序第4页共20页第3页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共20页9.碳钢板卷管安装公称直径630*9MM:240米;10.碳钢板卷管安装公称直径1220*12MM:315米;11.碳钢板卷管安装公称直径1620*14MM:23米;12.碳钢板卷管安装公称直径1820*16MM:50米;13.碳钢板卷管安装公称直径2020*18MM:124米;14.碳钢板卷管安装公称直径2220*18MM:85米;15.镀锌钢管安装公称直径20~50MM:835米;16.一般管架4394吨;17.阀门公称直径250MMZ45T-102个;18.阀门公称直径150MMZ45T-101个;19.阀门公称直径50MMZ45T-102个;20.阀门公称直径100MMZ45T-102个;21.洒水栓(DN25)13套;22.室内消火栓双出口(DN50)6套;23.自动排气阀安装(公称直径50MM)1个。3.7.1.3工程特点:工艺钢管工程作为道路工程的附属设施,在施工组织安排上要充分考虑与道路工程施工的配合,确保不影响主体工程的进度;钢管的焊接与防腐直接关系到系统的使用寿命,必须严格依照设计图纸及有关规范进行施工。3.7.2施工组织:第5页共20页第4页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共20页3.7.2.1资金准备:从公司的流动资金中调出该工程预算报价的3%作为工程的启动资金;3.7.2.2工程材料准备:1.材料部门按项目经理部的要求:按材料计划清单及时采购材料。2.材料应有材质证书,设备应有说明书和合格证。3.各种材料设备严格按其要求妥善存放保管,在临时征用地建库房及堆放场地。4.易燃易爆材料应单独放置,严禁与其它材料、设备混同放置和运输,并按照安全防火规范、规程定期检查是否符合防火要求。5.库房应按要求设防火器具。3.7.2.3机工具准备:供应部门按计划清单备齐施工所...
