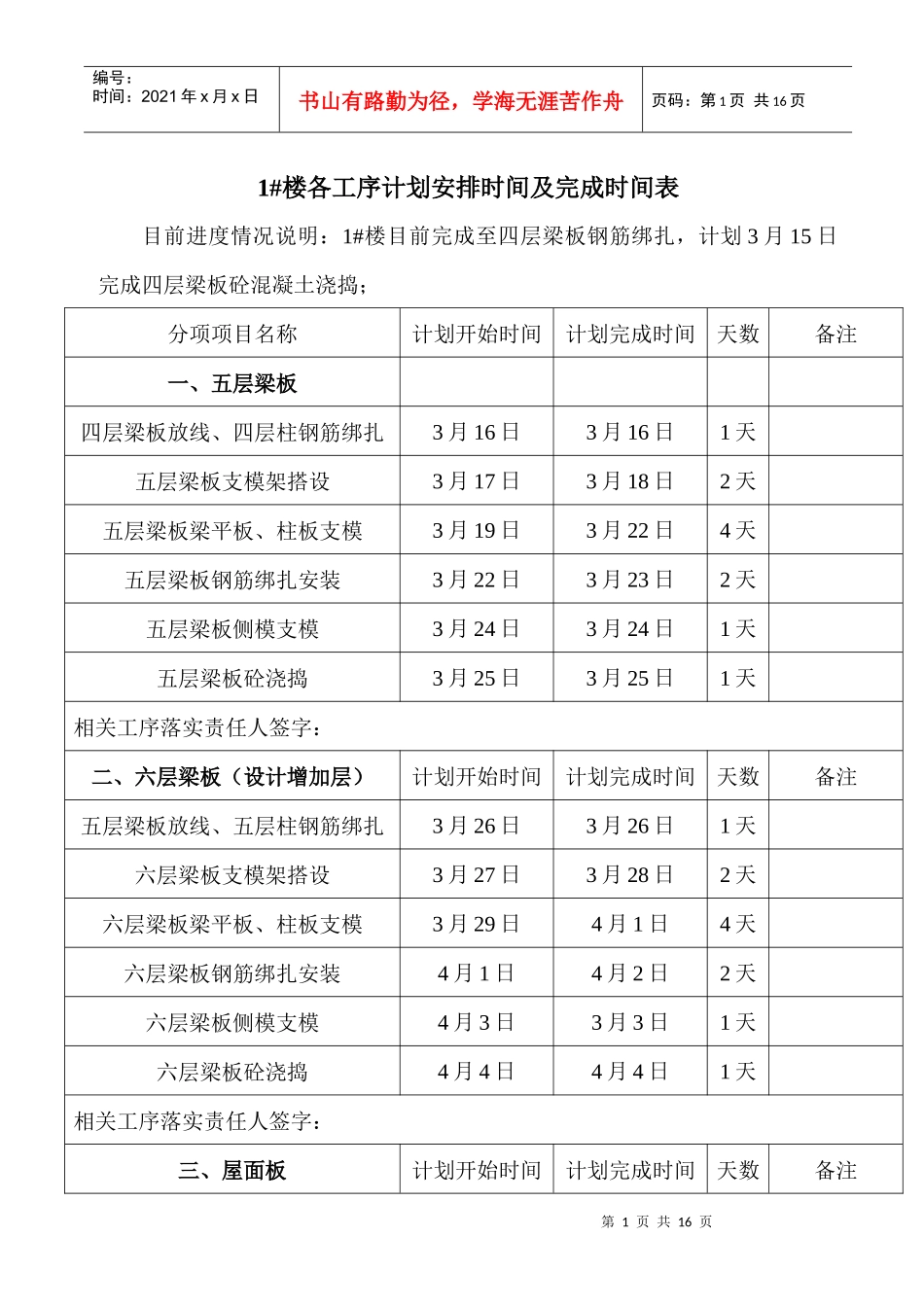

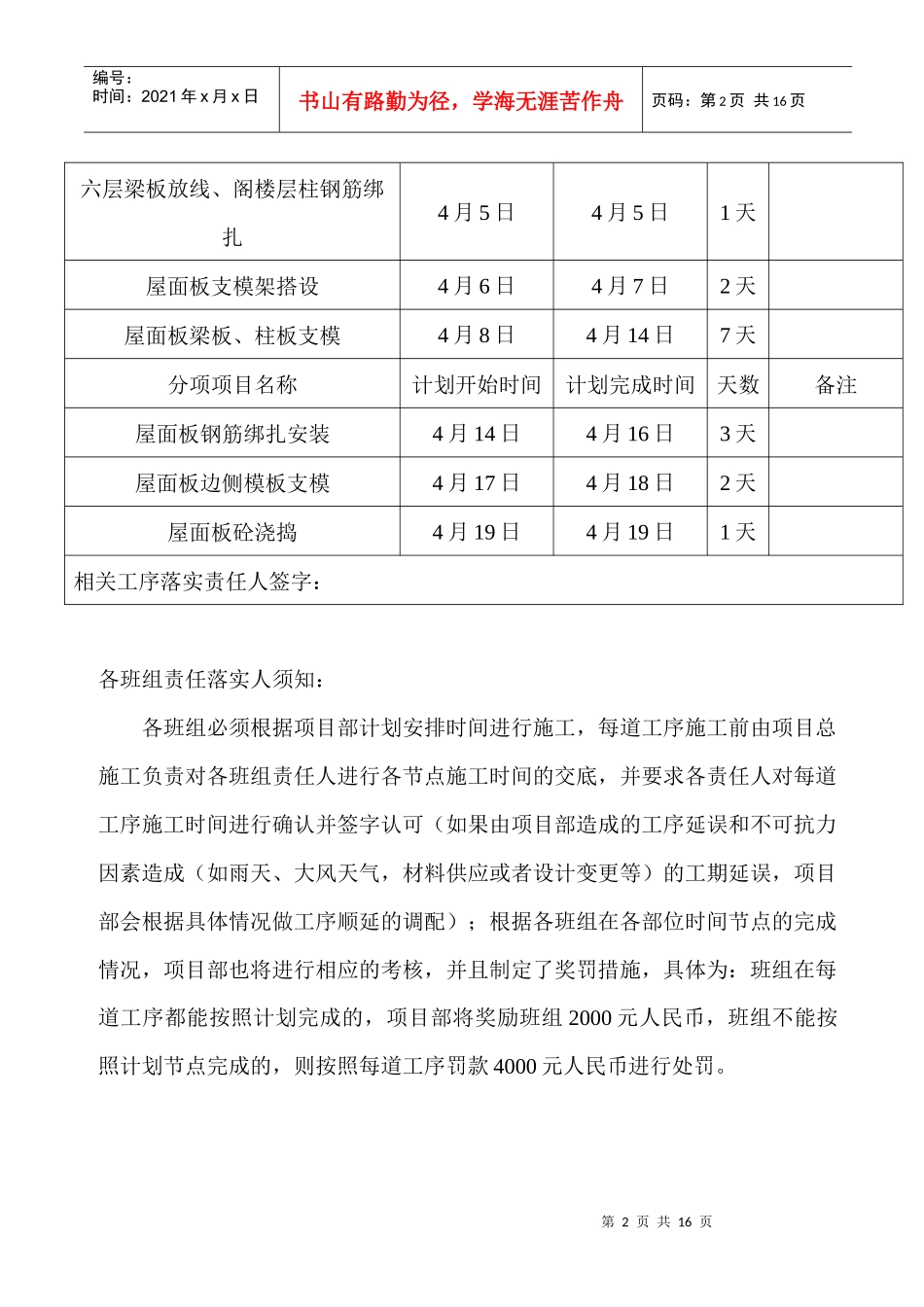

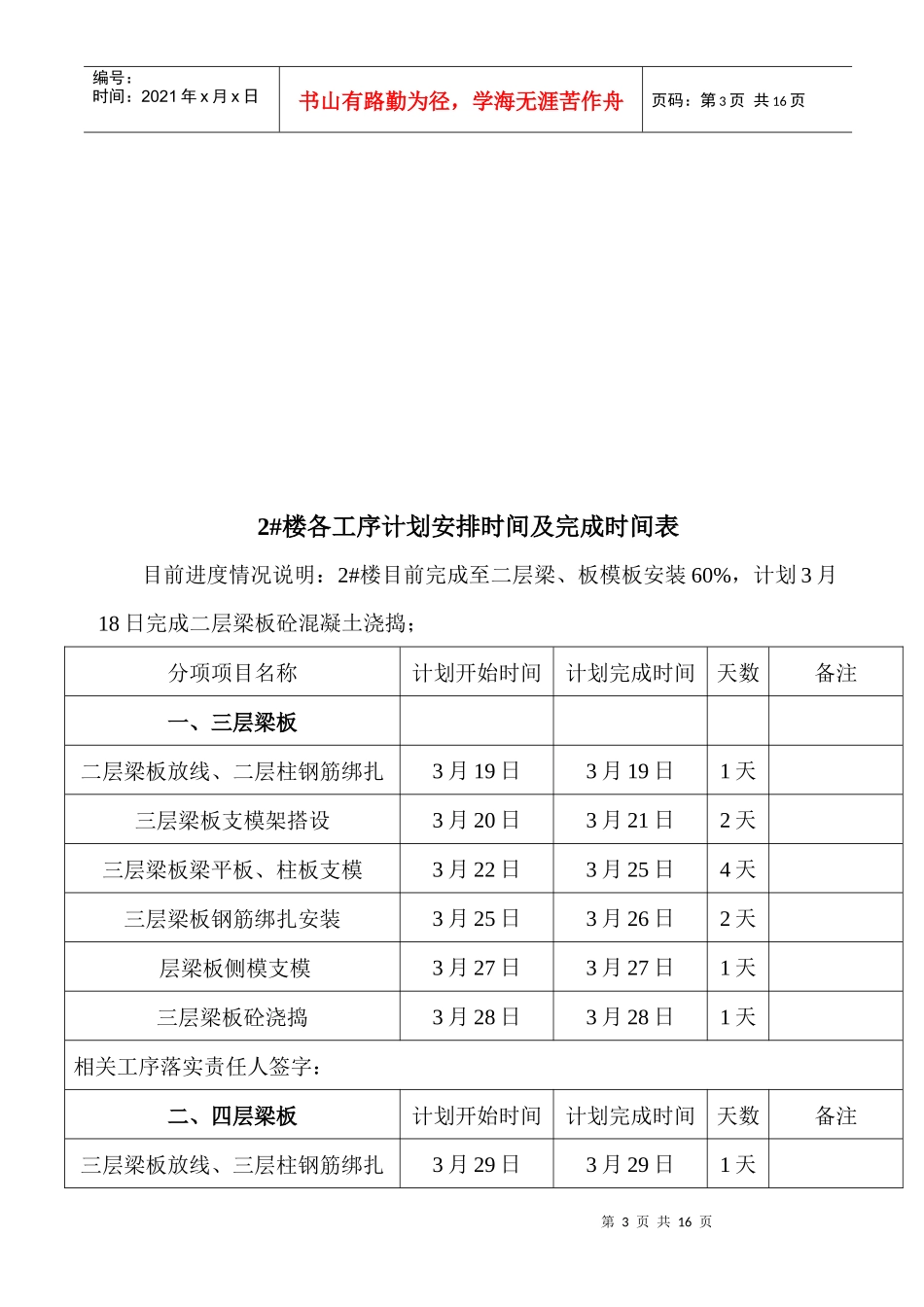

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页1#楼各工序计划安排时间及完成时间表目前进度情况说明:1#楼目前完成至四层梁板钢筋绑扎,计划3月15日完成四层梁板砼混凝土浇捣;分项项目名称计划开始时间计划完成时间天数备注一、五层梁板四层梁板放线、四层柱钢筋绑扎3月16日3月16日1天五层梁板支模架搭设3月17日3月18日2天五层梁板梁平板、柱板支模3月19日3月22日4天五层梁板钢筋绑扎安装3月22日3月23日2天五层梁板侧模支模3月24日3月24日1天五层梁板砼浇捣3月25日3月25日1天相关工序落实责任人签字:二、六层梁板(设计增加层)计划开始时间计划完成时间天数备注五层梁板放线、五层柱钢筋绑扎3月26日3月26日1天六层梁板支模架搭设3月27日3月28日2天六层梁板梁平板、柱板支模3月29日4月1日4天六层梁板钢筋绑扎安装4月1日4月2日2天六层梁板侧模支模4月3日3月3日1天六层梁板砼浇捣4月4日4月4日1天相关工序落实责任人签字:三、屋面板计划开始时间计划完成时间天数备注第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页六层梁板放线、阁楼层柱钢筋绑扎4月5日4月5日1天屋面板支模架搭设4月6日4月7日2天屋面板梁板、柱板支模4月8日4月14日7天分项项目名称计划开始时间计划完成时间天数备注屋面板钢筋绑扎安装4月14日4月16日3天屋面板边侧模板支模4月17日4月18日2天屋面板砼浇捣4月19日4月19日1天相关工序落实责任人签字:各班组责任落实人须知:各班组必须根据项目部计划安排时间进行施工,每道工序施工前由项目总施工负责对各班组责任人进行各节点施工时间的交底,并要求各责任人对每道工序施工时间进行确认并签字认可(如果由项目部造成的工序延误和不可抗力因素造成(如雨天、大风天气,材料供应或者设计变更等)的工期延误,项目部会根据具体情况做工序顺延的调配);根据各班组在各部位时间节点的完成情况,项目部也将进行相应的考核,并且制定了奖罚措施,具体为:班组在每道工序都能按照计划完成的,项目部将奖励班组2000元人民币,班组不能按照计划节点完成的,则按照每道工序罚款4000元人民币进行处罚。第3页共16页第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页2#楼各工序计划安排时间及完成时间表目前进度情况说明:2#楼目前完成至二层梁、板模板安装60%,计划3月18日完成二层梁板砼混凝土浇捣;分项项目名称计划开始时间计划完成时间天数备注一、三层梁板二层梁板放线、二层柱钢筋绑扎3月19日3月19日1天三层梁板支模架搭设3月20日3月21日2天三层梁板梁平板、柱板支模3月22日3月25日4天三层梁板钢筋绑扎安装3月25日3月26日2天层梁板侧模支模3月27日3月27日1天三层梁板砼浇捣3月28日3月28日1天相关工序落实责任人签字:二、四层梁板计划开始时间计划完成时间天数备注三层梁板放线、三层柱钢筋绑扎3月29日3月29日1天第4页共16页第3页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共16页四层梁板支模架搭设3月30日3月31日2天四层梁板梁平板、柱板支模4月1日4月4日4天四层梁板钢筋绑扎安装4月4日4月5日2天四层梁板侧模支模4月6日4月6日1天四层梁板砼浇捣4月7日4月7日1天相关工序落实责任人签字:三、五层梁板计划开始时间计划完成时间天数备注四层梁板放线、四层柱钢筋绑扎4月8日4月8日1天五层梁板支模架搭设4月9日4月10日2天五层梁板、柱板支模4月11日4月14日4天分项项目名称计划开始时间计划完成时间天数备注五层梁板钢筋绑扎安装4月14日4月15日2天五层梁板边侧模板支模4月16日4月16日1天五层梁板砼浇捣4月17日4月17日1天相关工序落实责任人签字:四、六层梁板(设计增加层)计划开始时间计划完成时间天数备注五层梁板放线、五层柱钢筋绑扎4月18日4月18日1天六层梁板支模架搭设4月19日4月20日2天六层梁板梁平板、柱板支模4月21日4月24日4天六层梁板钢筋绑扎安装4月24日4月25日2天六层梁板侧模支模4月26日4月26日1天第5页共16页第4页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共16...
