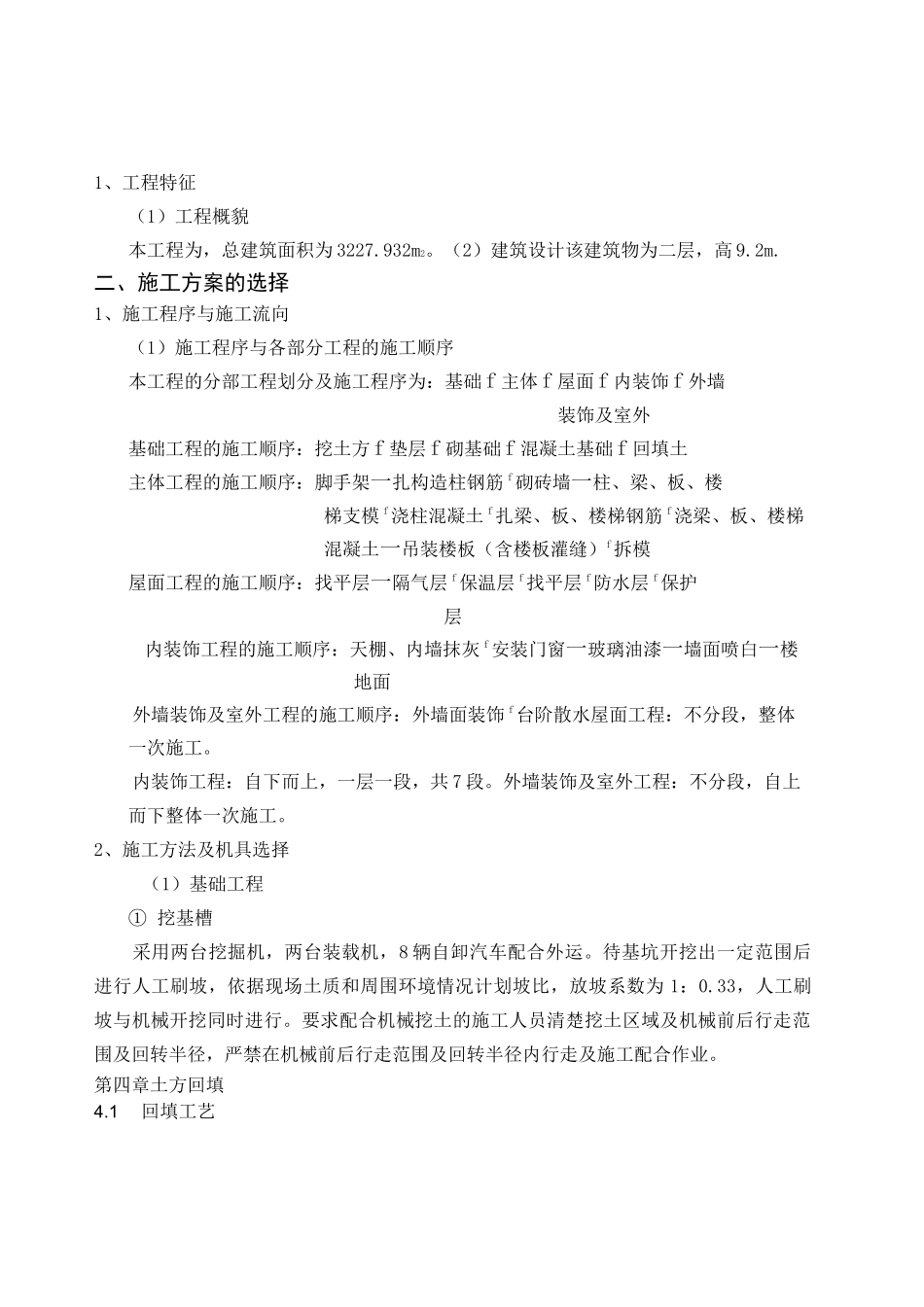

1、工程特征(1)工程概貌本工程为,总建筑面积为3227
(2)建筑设计该建筑物为二层,高9
二、施工方案的选择1、施工程序与施工流向(1)施工程序与各部分工程的施工顺序本工程的分部工程划分及施工程序为:基础f主体f屋面f内装饰f外墙装饰及室外基础工程的施工顺序:挖土方f垫层f砌基础f混凝土基础f回填土主体工程的施工顺序:脚手架一扎构造柱钢筋f砌砖墙一柱、梁、板、楼梯支模f浇柱混凝土f扎梁、板、楼梯钢筋f浇梁、板、楼梯混凝土一吊装楼板(含楼板灌缝)f拆模屋面工程的施工顺序:找平层一隔气层f保温层f找平层f防水层f保护层内装饰工程的施工顺序:天棚、内墙抹灰f安装门窗一玻璃油漆一墙面喷白一楼地面外墙装饰及室外工程的施工顺序:外墙面装饰f台阶散水屋面工程:不分段,整体一次施工
内装饰工程:自下而上,一层一段,共7段
外墙装饰及室外工程:不分段,自上而下整体一次施工
2、施工方法及机具选择(1)基础工程①挖基槽采用两台挖掘机,两台装载机,8辆自卸汽车配合外运
待基坑开挖出一定范围后进行人工刷坡,依据现场土质和周围环境情况计划坡比,放坡系数为1:0
33,人工刷坡与机械开挖同时进行
要求配合机械挖土的施工人员清楚挖土区域及机械前后行走范围及回转半径,严禁在机械前后行走范围及回转半径内行走及施工配合作业

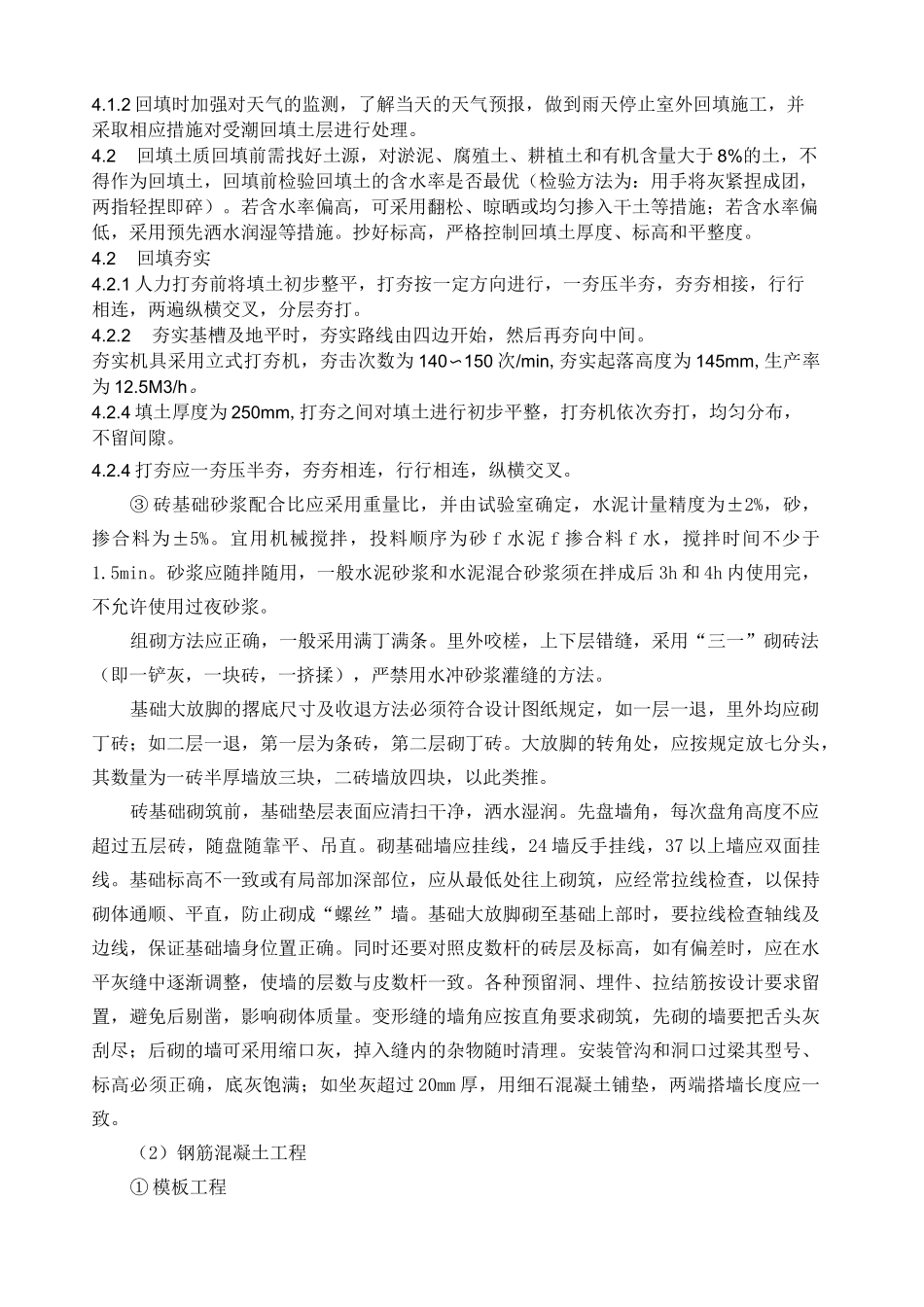

第四章土方回填4
1回填工艺4
2回填时加强对天气的监测,了解当天的天气预报,做到雨天停止室外回填施工,并采取相应措施对受潮回填土层进行处理
2回填土质回填前需找好土源,对淤泥、腐殖土、耕植土和有机含量大于8%的土,不得作为回填土,回填前检验回填土的含水率是否最优(检验方法为:用手将灰紧捏成团,两指轻捏即碎)
若含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;若含水率偏低,采用预先洒水润湿等措施
抄好标高,严格控制回填土厚度、标高和平整度
2回填夯实4
