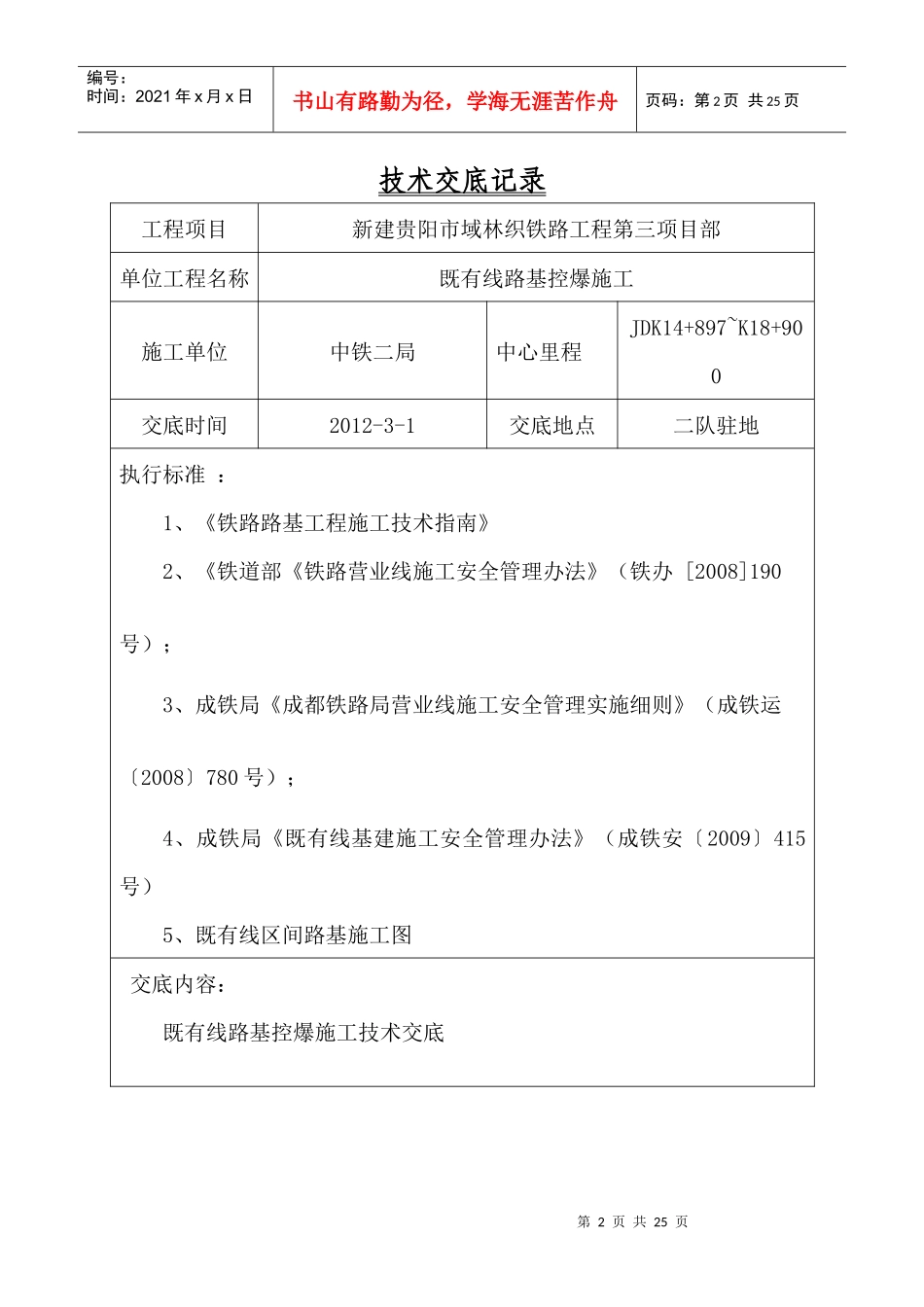

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页中铁二局股份有限公司林织铁路工程指挥部第三项目经理部(JDK14+897~JDK18+900)既有线控爆施工技术交底中铁二局股份有限公司林织铁路工程指挥部第三项目经理部2012年3月第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页技术交底记录工程项目新建贵阳市域林织铁路工程第三项目部单位工程名称既有线路基控爆施工施工单位中铁二局中心里程JDK14+897~K18+900交底时间2012-3-1交底地点二队驻地执行标准:1、《铁路路基工程施工技术指南》2、《铁道部《铁路营业线施工安全管理办法》(铁办[2008]190号);3、成铁局《成都铁路局营业线施工安全管理实施细则》(成铁运〔2008〕780号);4、成铁局《既有线基建施工安全管理办法》(成铁安〔2009〕415号)5、既有线区间路基施工图交底内容:既有线路基控爆施工技术交底第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页参加交底人员交底人刘建军审核人既有线路基控爆施工技术交底一、工程概况新建铁路林织线湖林支线为既有线改造,单线二级铁路,运营方式为货运,石质路堑路基面宽度5
7m,改建将既有路基扩宽,临近既有铁路开挖山体,须采用控制爆破施工
改建工程以路堑挖方形式通过,与原湖林线中心线间距0~200m不等,除路堑挖方外有原铁路边坡、排水设施的改建及加固
本工程计划于2012年3月1日开工(具体日期以铁路局批准方案为准)
