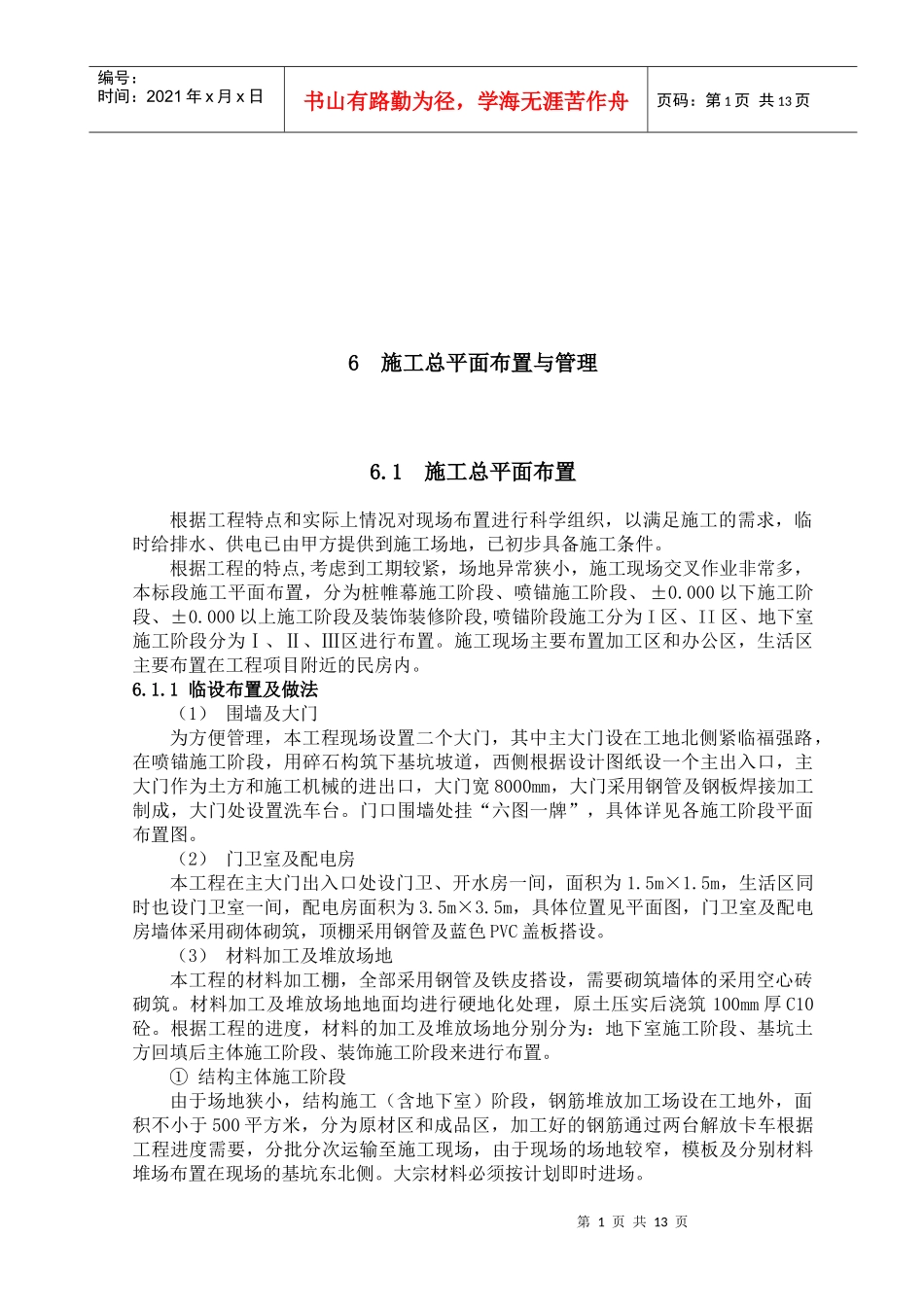

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页6施工总平面布置与管理6
1施工总平面布置根据工程特点和实际上情况对现场布置进行科学组织,以满足施工的需求,临时给排水、供电已由甲方提供到施工场地,已初步具备施工条件
根据工程的特点,考虑到工期较紧,场地异常狭小,施工现场交叉作业非常多,本标段施工平面布置,分为桩帷幕施工阶段、喷锚施工阶段、±0
000以下施工阶段、±0
000以上施工阶段及装饰装修阶段,喷锚阶段施工分为I区、II区、地下室施工阶段分为Ⅰ、Ⅱ、Ⅲ区进行布置
施工现场主要布置加工区和办公区,生活区主要布置在工程项目附近的民房内
1临设布置及做法(1)围墙及大门为方便管理,本工程现场设置二个大门,其中主大门设在工地北侧紧临福强路,在喷锚施工阶段,用碎石构筑下基坑坡道,西侧根据设计图纸设一个主出入口,主大门作为土方和施工机械的进出口,大门宽8000mm,大门采用钢管及钢板焊接加工制成,大门处设置洗车台
门口围墙处挂“六图一牌”,具体详见各施工阶段平面布置图
(2)门卫室及配电房本工程在主大门出入口处设门卫、开水房一间,面积为1
5m,生活区同时也设门卫室一间,配电房面积为3
5m,具体位置见平面图,门卫室及配电房墙体采用砌体砌筑,顶棚采用钢管及蓝色PVC盖板搭设
(3)材料加工及堆放场地本工程的材料加工棚,全部采用钢管及铁皮搭设,需要砌筑墙体的采用空心砖砌筑
材料加工及堆放场地地面均进行硬地化处理,原土压实后浇筑100mm厚C10砼
根据工程的进度,材料的加工及堆放场地分别分为:地下室施工阶段、基坑土方回填后主体施工阶段、装饰施工阶段来进行布置
①结构主体施工阶段由于场地狭小,结构施工(含地下室)阶段,钢筋堆放加工场设在工地外,面积不小于500平方米,分为原材区和成品区,加工好的钢筋通过两台解
