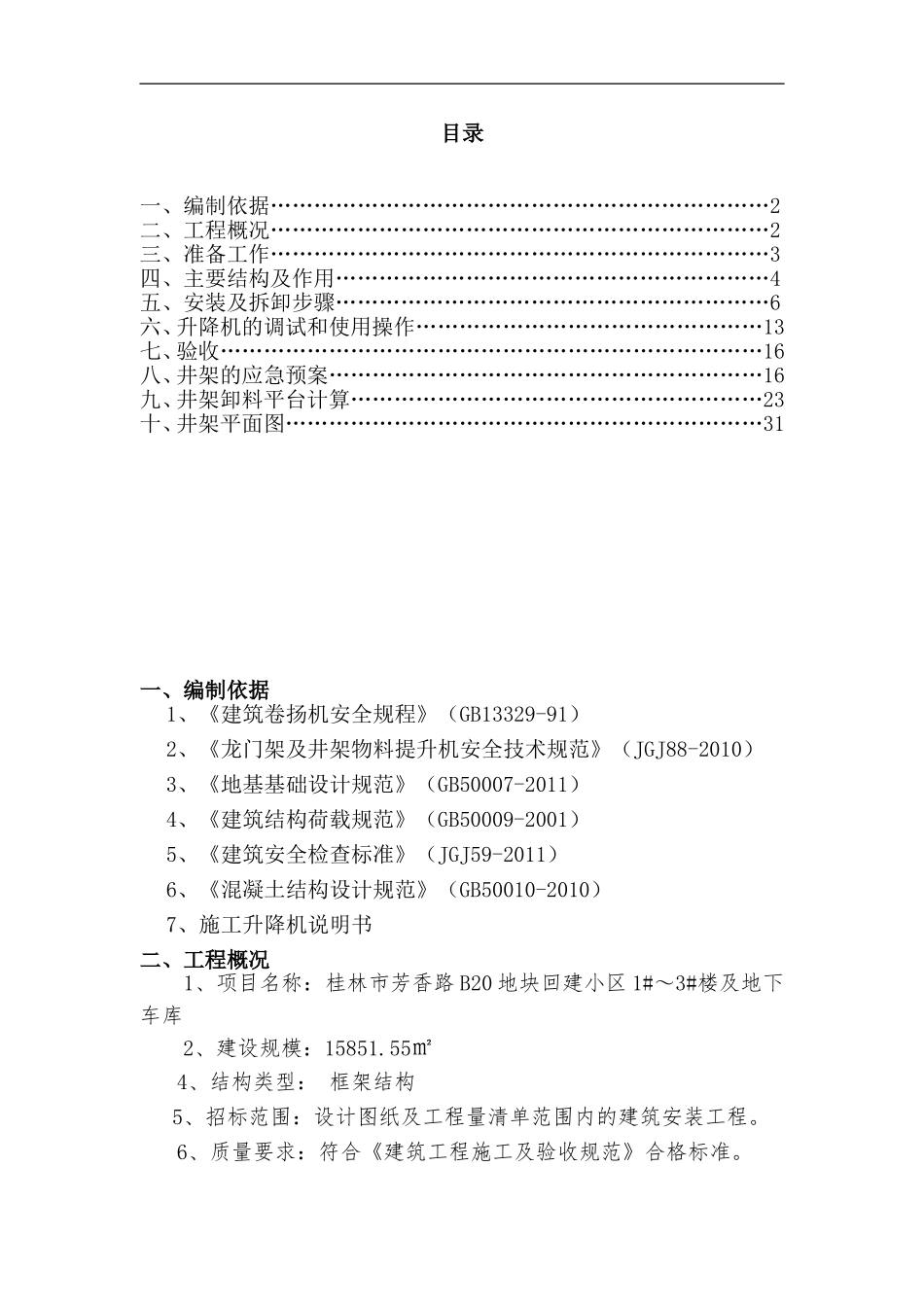

目录一、编制依据……………………………………………………………2二、工程概况……………………………………………………………2三、准备工作……………………………………………………………3四、主要结构及作用……………………………………………………4五、安装及拆卸步骤……………………………………………………6六、升降机的调试和使用操作…………………………………………13七、验收…………………………………………………………………16八、井架的应急预案……………………………………………………16九、井架卸料平台计算…………………………………………………23十、井架平面图…………………………………………………………31一、编制依据1、《建筑卷扬机安全规程》(GB13329-91)2、《龙门架及井架物料提升机安全技术规范》(JGJ88-2010)3、《地基基础设计规范》(GB50007-2011)4、《建筑结构荷载规范》(GB50009-2001)5、《建筑安全检查标准》(JGJ59-2011)6、《混凝土结构设计规范》(GB50010-2010)7、施工升降机说明书二、工程概况1、项目名称:桂林市芳香路B20地块回建小区1#~3#楼及地下车库2、建设规模:15851
55㎡4、结构类型:框架结构5、招标范围:设计图纸及工程量清单范围内的建筑安装工程
6、质量要求:符合《建筑工程施工及验收规范》合格标准

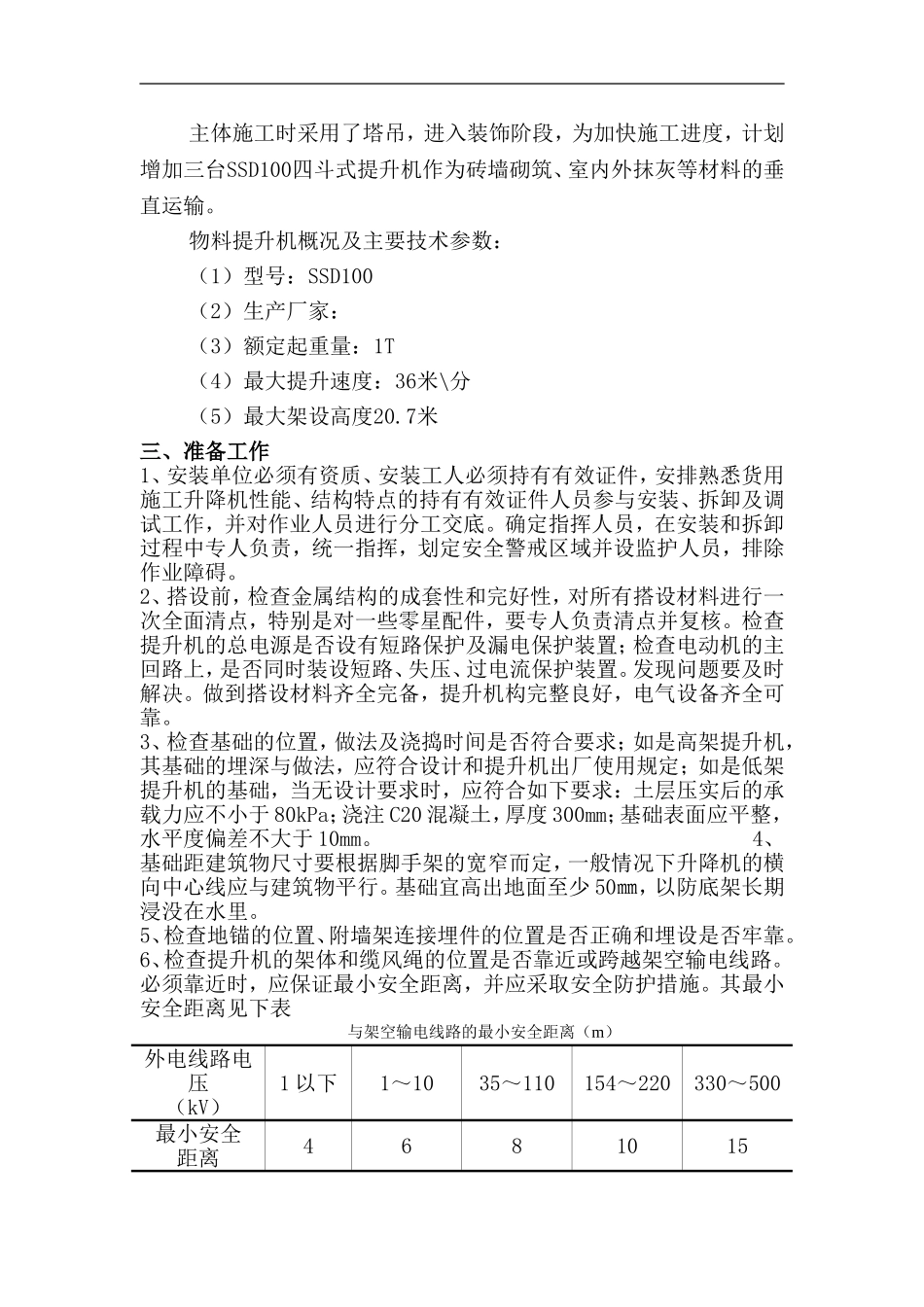

主体施工时采用了塔吊,进入装饰阶段,为加快施工进度,计划增加三台SSD100四斗式提升机作为砖墙砌筑、室内外抹灰等材料的垂直运输
物料提升机概况及主要技术参数:(1)型号:SSD100(2)生产厂家:(3)额定起重量:1T(4)最大提升速度:36米\分(5)最大架设高度20

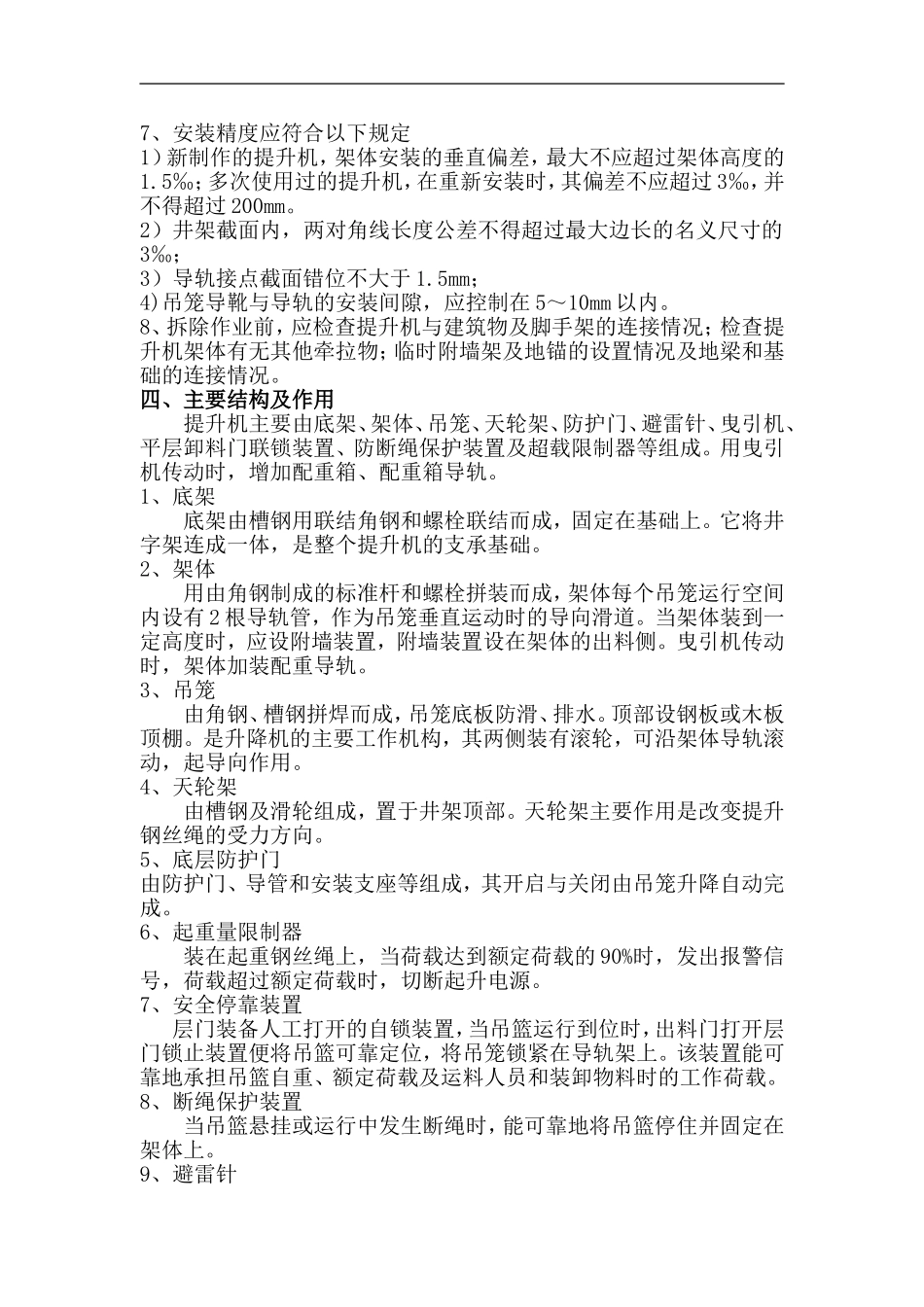

7米三、准备工作1、安装单位必须有资质、安装工人必须持有有效证件,安排熟悉货用施工升降机性能、结构特点的持有有效证
