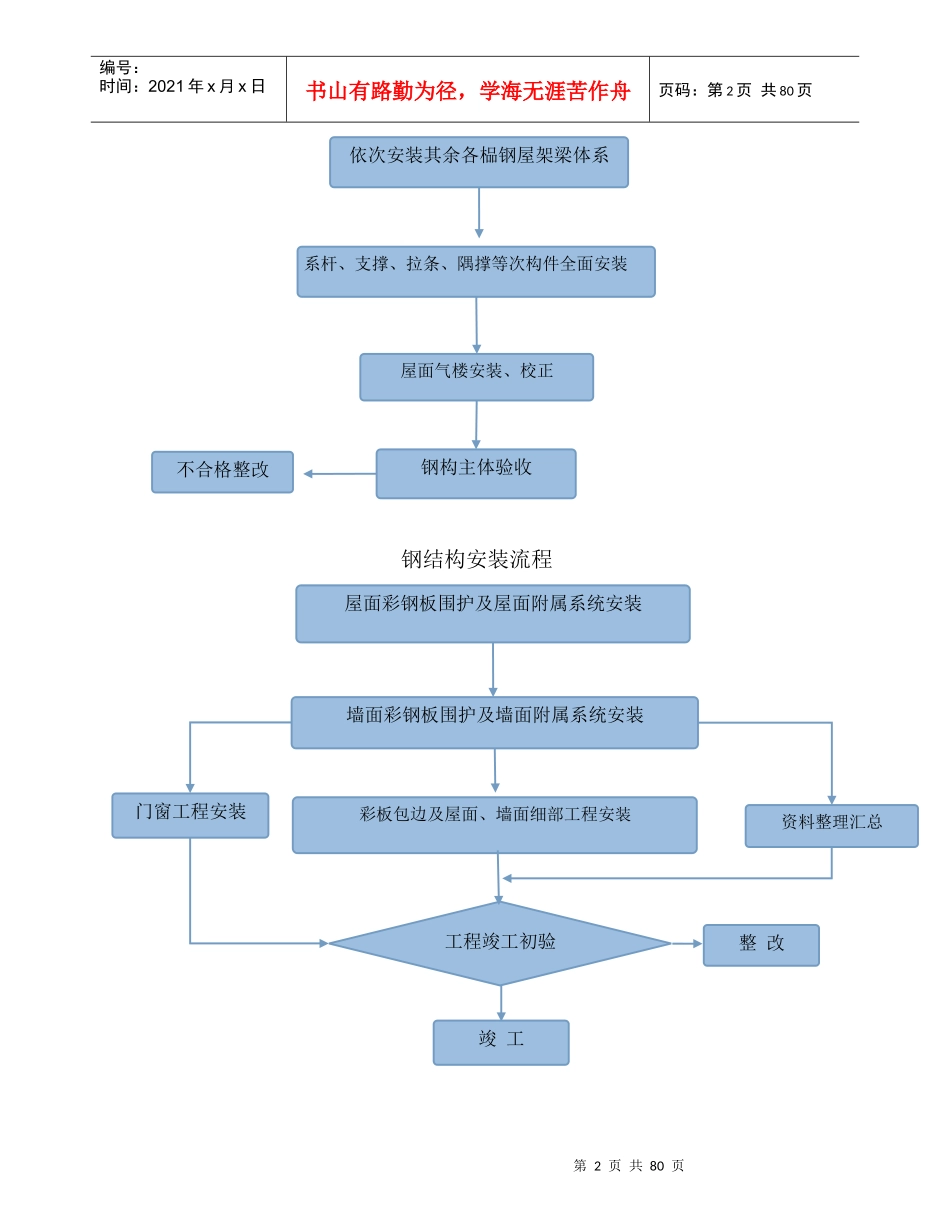

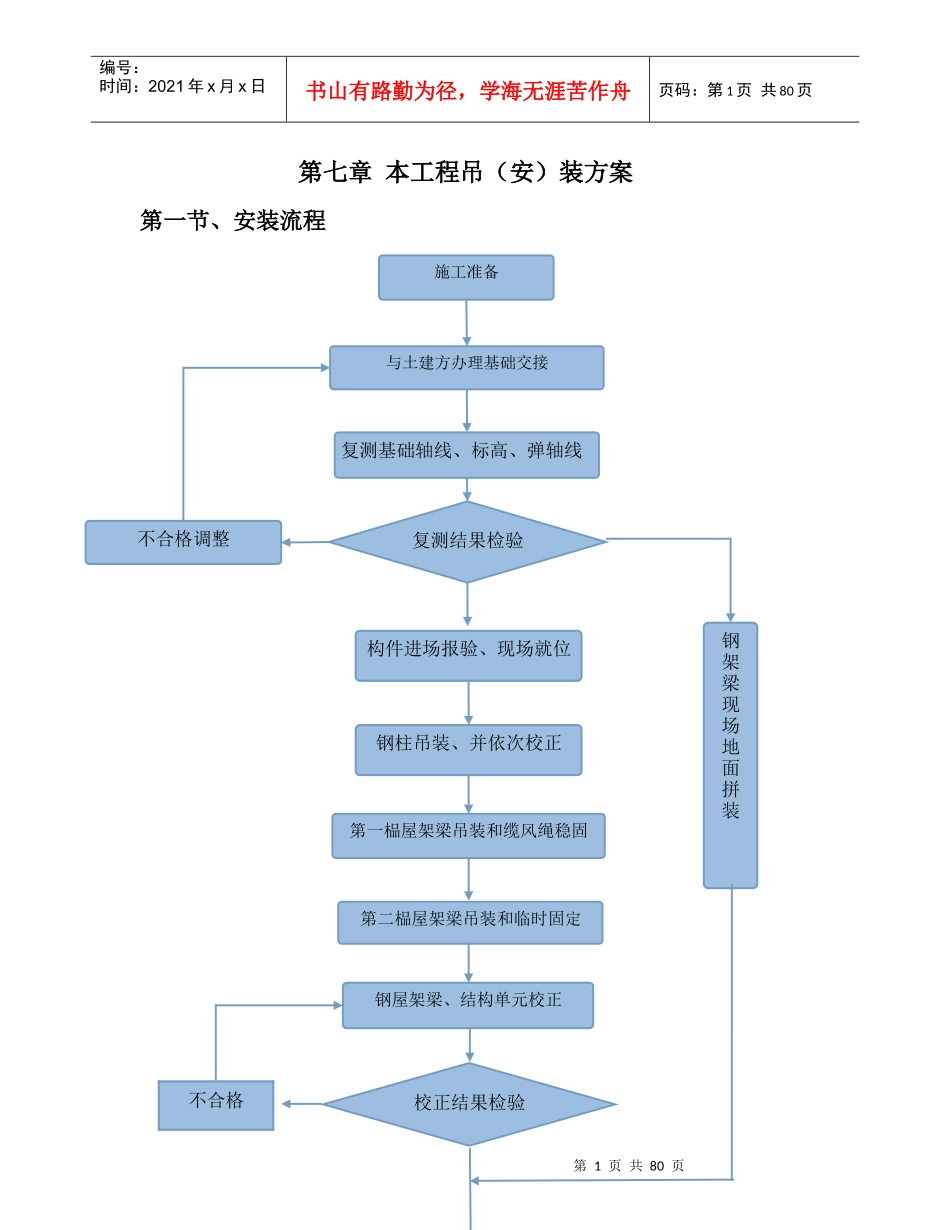

第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共80页第七章本工程吊(安)装方案第一节、安装流程施工准备与土建方办理基础交接复测基础轴线、标高、弹轴线复测结果检验不合格调整构件进场报验、现场就位钢柱吊装、并依次校正第一榀屋架梁吊装和缆风绳稳固第二榀屋架梁吊装和临时固定钢屋架梁、结构单元校正校正结果检验不合格钢架梁现场地面拼装第2页共80页第1页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共80页钢结构安装流程依次安装其余各榀钢屋架梁体系系杆、支撑、拉条、隅撑等次构件全面安装屋面气楼安装、校正钢构主体验收不合格整改屋面彩钢板围护及屋面附属系统安装墙面彩钢板围护及墙面附属系统安装彩板包边及屋面、墙面细部工程安装工程竣工初验整改资料整理汇总门窗工程安装竣工第3页共80页第2页共80页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共80页维护系统安装流程第二节、现场施工部署一、现场施工总体思路针对本工程的施工,本着以响应业主的施工设想、施工目标,以及合理调配本公司人力、物力资源为原则,以保证工期、节约资源、安全文明施工为目标进行本工程施工顺序和施工流程的合理组织和编排
针对本工程的安装特点分析,本工程安装的总体设想为:钢结构安装前及时和土建施工方取得联系,协调好相互间的施工配合,钢柱安装前对基础基底标高进行检测,对不符合要求的地方,尽早和总包单位取得联系,进行处理;钢柱安装就位并校正满足规范要求后,及时协调土建单位,进行钢柱柱脚的混凝土二次灌浆;钢结构安装完毕,钢结构安装班组及时和后续施工的屋面围护、墙面围护安装和细部安装等班组交付工作面,避免因工作面闲置、自然因素影响导致不必要的窝工浪工现象

二、确定施工区域和安装顺序1、本次投标的两个车间厂房钢结构工程为大跨度钢结构厂房
