第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页12采区进风巷维修安全技术措施一、巷道概况12采区进风巷采用11#工字钢梯形对棚支护,设计净断面6m2,该巷道主要目的是满足12采区工作面通风需要
该区域地质构造简单,走向近东西,顶板为泥岩、细粒砂岩,底板为砂质泥岩
受地压影响,部分工字钢棚弯曲变形,断面缩小到4
0m2以下,对通风有一定影响
为保证安全生产,需进行维修
维修仍然采用11#工字钢梯形单棚支护,腿长2
4m,梁长2
7m(净口2
4),扩修后下宽3
4m,巷高2
2m(轨枕以上),净断面达到6m2,用椽子、稍子和塑编网打帮背顶
二、施工方法:手镐落岩(煤)三、维修质量标准:1、巷道中心线至巷帮距离为1
7m(底板),允许误差为±50mm
2、巷道净高(轨枕面以上)2
3、棚距500mm,允许误差±50mm
4、支架应垂直巷道底板,不的有退山现象,1m垂线误差不大于30mm

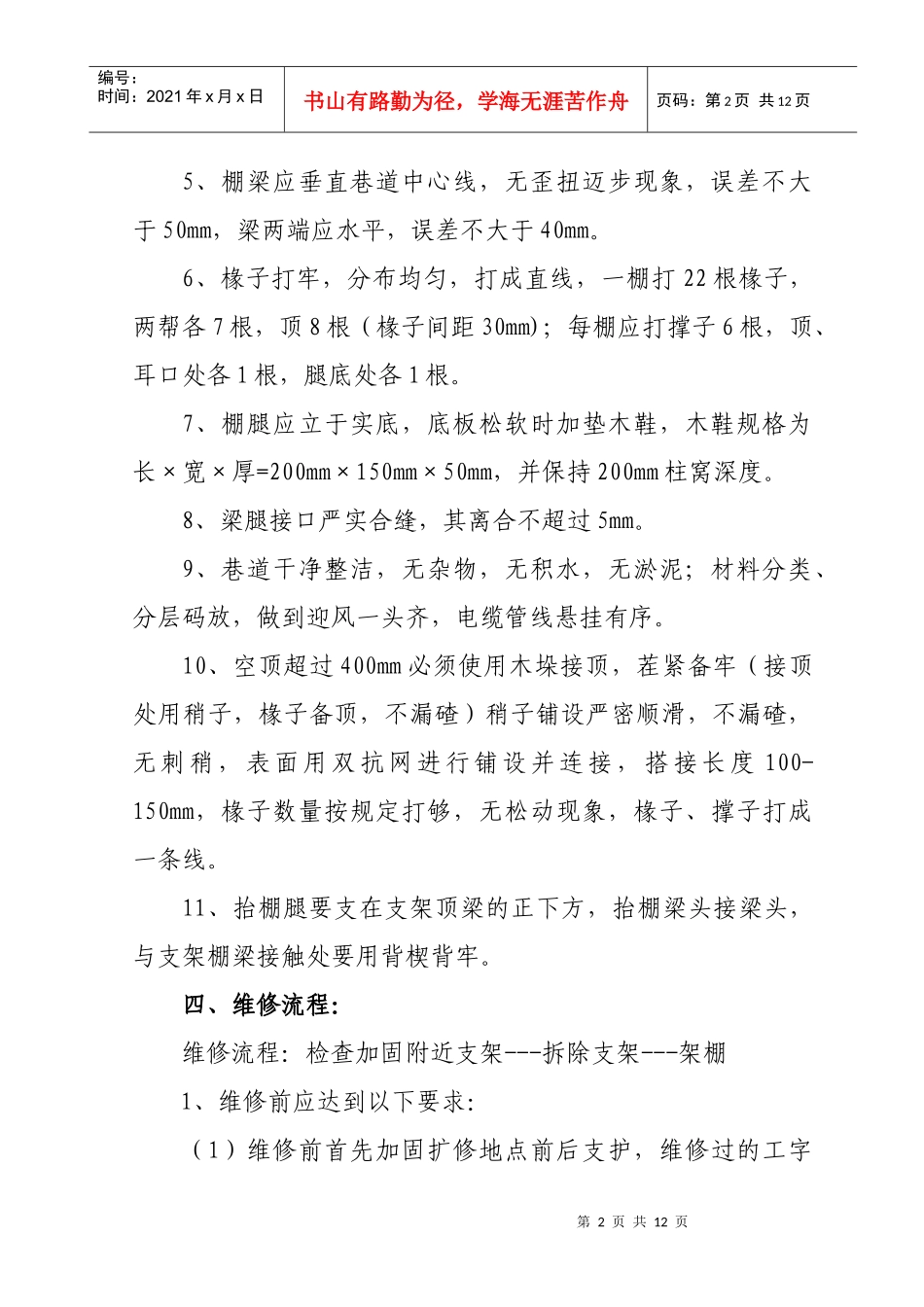

第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页5、棚梁应垂直巷道中心线,无歪扭迈步现象,误差不大于50mm,梁两端应水平,误差不大于40mm
6、椽子打牢,分布均匀,打成直线,一棚打22根椽子,两帮各7根,顶8根(椽子间距30mm);每棚应打撑子6根,顶、耳口处各1根,腿底处各1根
7、棚腿应立于实底,底板松软时加垫木鞋,木鞋规格为长×宽×厚=200mm×150mm×50mm,并保持200mm柱窝深度
8、梁腿接口严实合缝,其离合不超过5mm
9、巷道干净整洁,无杂物,无积水,无淤泥;材料分类、分层码放,做到迎风一头齐,电缆管线悬挂有序
10、空顶超过400mm必须使用木垛接顶,茬紧备牢(接顶处用稍子,椽子备顶,不漏碴)稍子铺设严密顺滑,不漏碴,无刺稍,表面用双抗网进行铺设并连接,
