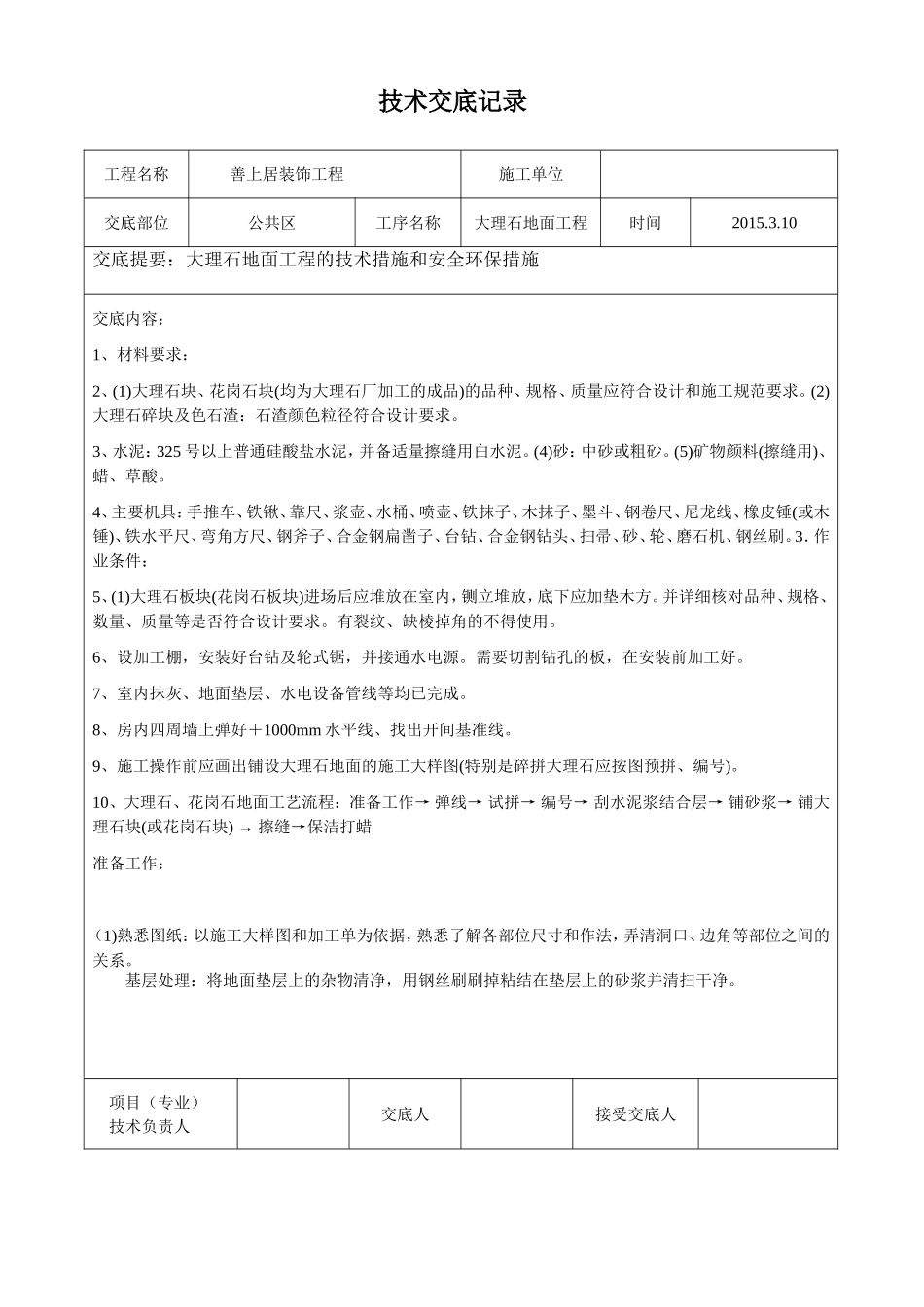

技术交底记录工程名称善上居装饰工程施工单位交底部位公共区工序名称大理石地面工程时间2015
10交底提要:大理石地面工程的技术措施和安全环保措施交底内容:1、材料要求:2、(1)大理石块、花岗石块(均为大理石厂加工的成品)的品种、规格、质量应符合设计和施工规范要求
(2)大理石碎块及色石渣:石渣颜色粒径符合设计要求
3、水泥:325号以上普通硅酸盐水泥,并备适量擦缝用白水泥
(4)砂:中砂或粗砂
(5)矿物颜料(擦缝用)、蜡、草酸
4、主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢斧子、合金钢扁凿子、台钻、合金钢钻头、扫帚、砂、轮、磨石机、钢丝刷
3.作业条件:5、(1)大理石板块(花岗石板块)进场后应堆放在室内,铡立堆放,底下应加垫木方
并详细核对品种、规格、数量、质量等是否符合设计要求
有裂纹、缺棱掉角的不得使用
6、设加工棚,安装好台钻及轮式锯,并接通水电源
需要切割钻孔的板,在安装前加工好
7、室内抹灰、地面垫层、水电设备管线等均已完成
8、房内四周墙上弹好+1000mm水平线、找出开间基准线
9、施工操作前应画出铺设大理石地面的施工大样图(特别是碎拼大理石应按图预拼、编号)
10、大理石、花岗石地面工艺流程:准备工作→弹线→试拼→编号→刮水泥浆结合层→铺砂浆→铺大理石块(或花岗石块)→擦缝→保洁打蜡准备工作:(1)熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系
基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净
项目(专业)技术负责人交底人接受交底人技术交底记录工程名称善上居装饰工程施工单位交底部位公共区工序名称大理石地面工程时间2015
10交底提要:大理石地面工程的技术措施和安全环保措施交底内容:(2)
