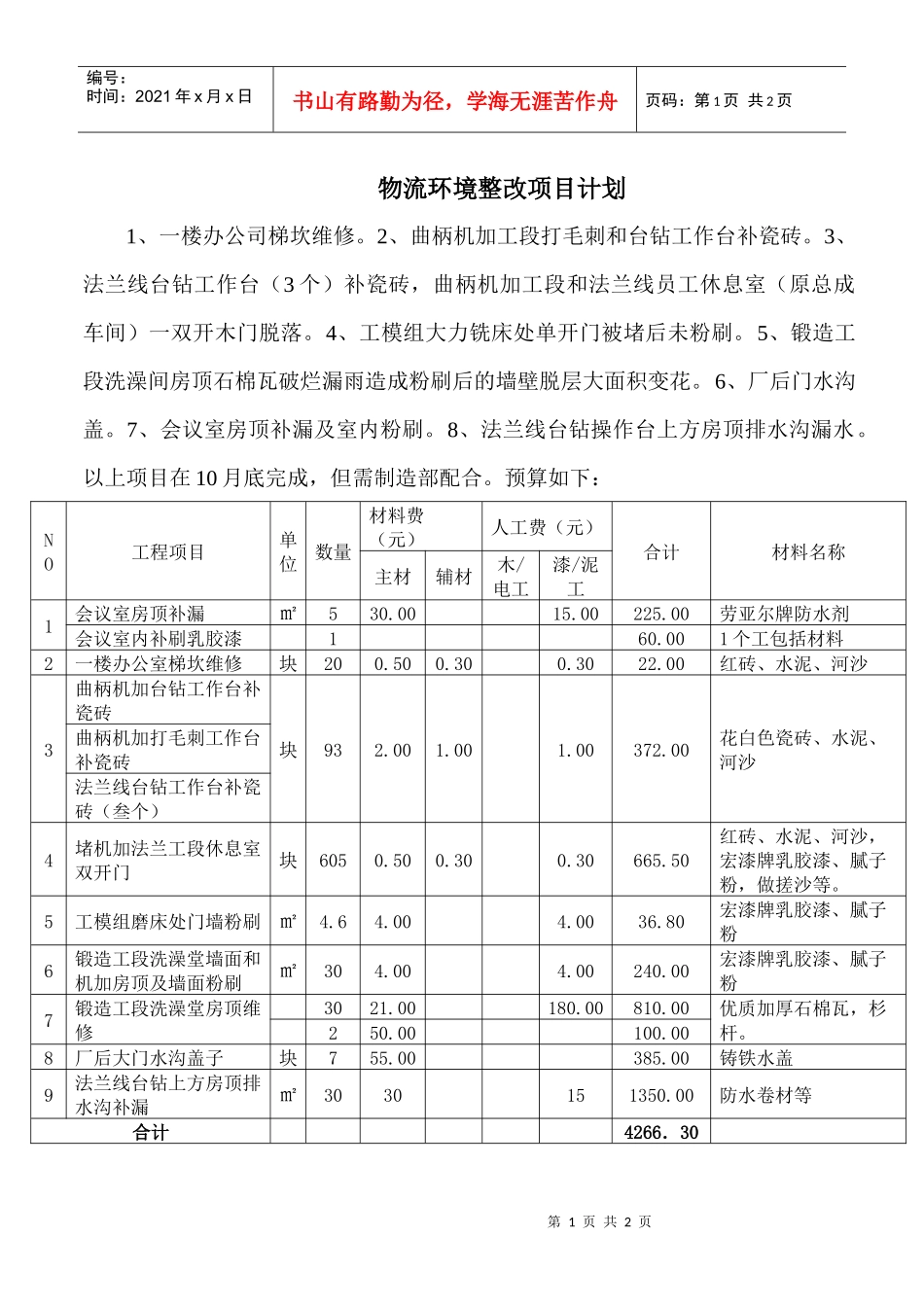

第1页共2页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共2页物流环境整改项目计划1、一楼办公司梯坎维修
2、曲柄机加工段打毛刺和台钻工作台补瓷砖
3、法兰线台钻工作台(3个)补瓷砖,曲柄机加工段和法兰线员工休息室(原总成车间)一双开木门脱落
4、工模组大力铣床处单开门被堵后未粉刷
5、锻造工段洗澡间房顶石棉瓦破烂漏雨造成粉刷后的墙壁脱层大面积变花
6、厂后门水沟盖
7、会议室房顶补漏及室内粉刷
8、法兰线台钻操作台上方房顶排水沟漏水
以上项目在10月底完成,但需制造部配合
预算如下:NO工程项目单位数量材料费(元)人工费(元)合计材料名称主材辅材木/电工漆/泥工1会议室房顶补漏㎡530
00劳亚尔牌防水剂会议室内补刷乳胶漆160
001个工包括材料2一楼办公室梯坎维修块200
00红砖、水泥、河沙3曲柄机加台钻工作台补瓷砖块932
00花白色瓷砖、水泥、河沙曲柄机加打毛刺工作台补瓷砖法兰线台钻工作台补瓷砖(叁个)4堵机加法兰工段休息室双开门块6050
50红砖、水泥、河沙,宏漆牌乳胶漆、腻子粉,做搓沙等
5工模组磨床处门墙粉刷㎡4
80宏漆牌乳胶漆、腻子粉6锻造工段洗澡堂墙面和机加房顶及墙面粉刷㎡304
00宏漆牌乳胶漆、腻子粉7锻造工段洗澡堂房顶维修3021
00优质加厚石棉瓦,杉杆
008厂后大门水沟盖子块755
00铸铁水盖9法兰线台钻上方房顶排水沟补漏㎡3030151350

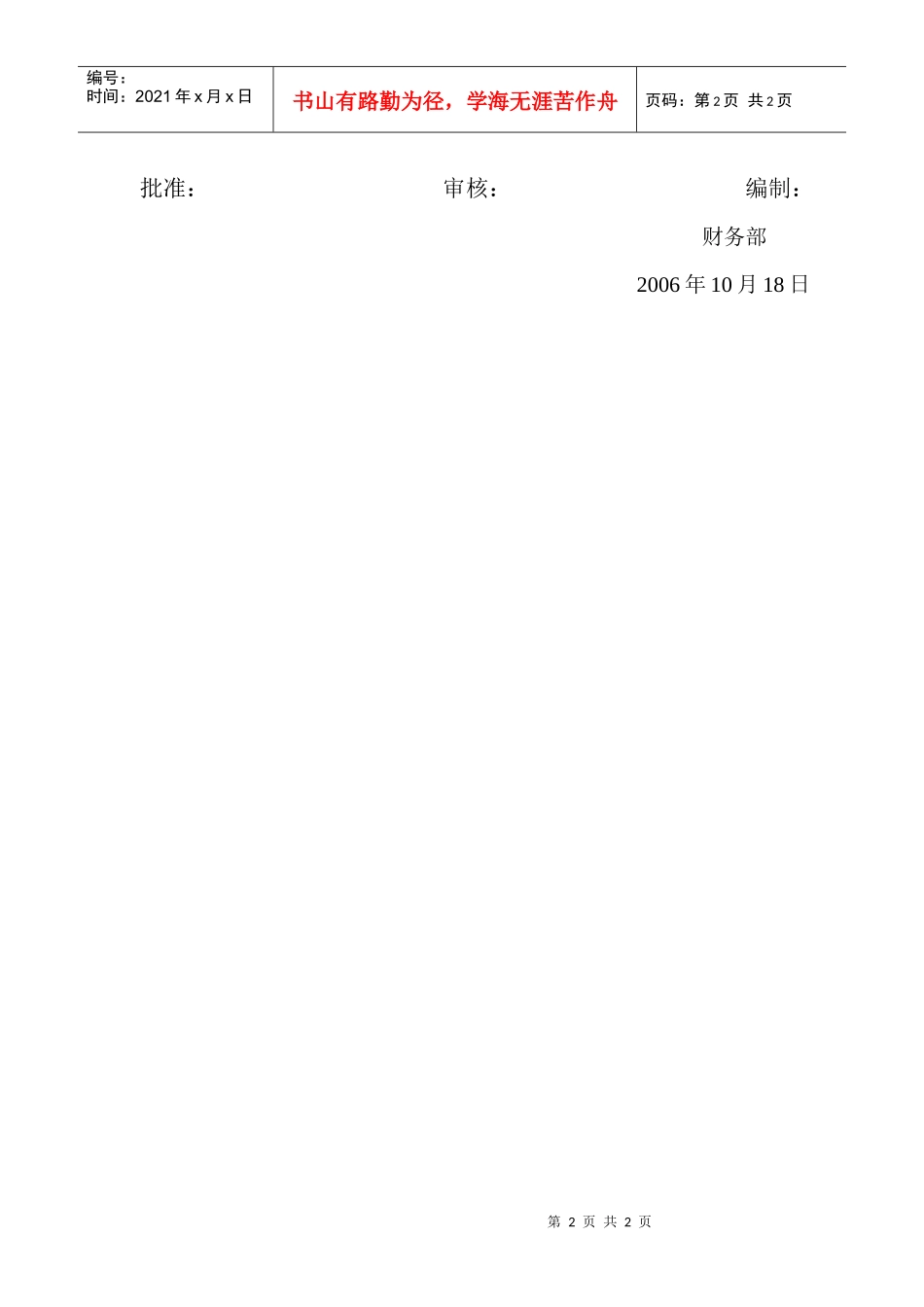

00防水卷材等合计4266.30第2页共2页第1页共2页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共2页批准:审核:编制:财务部200
