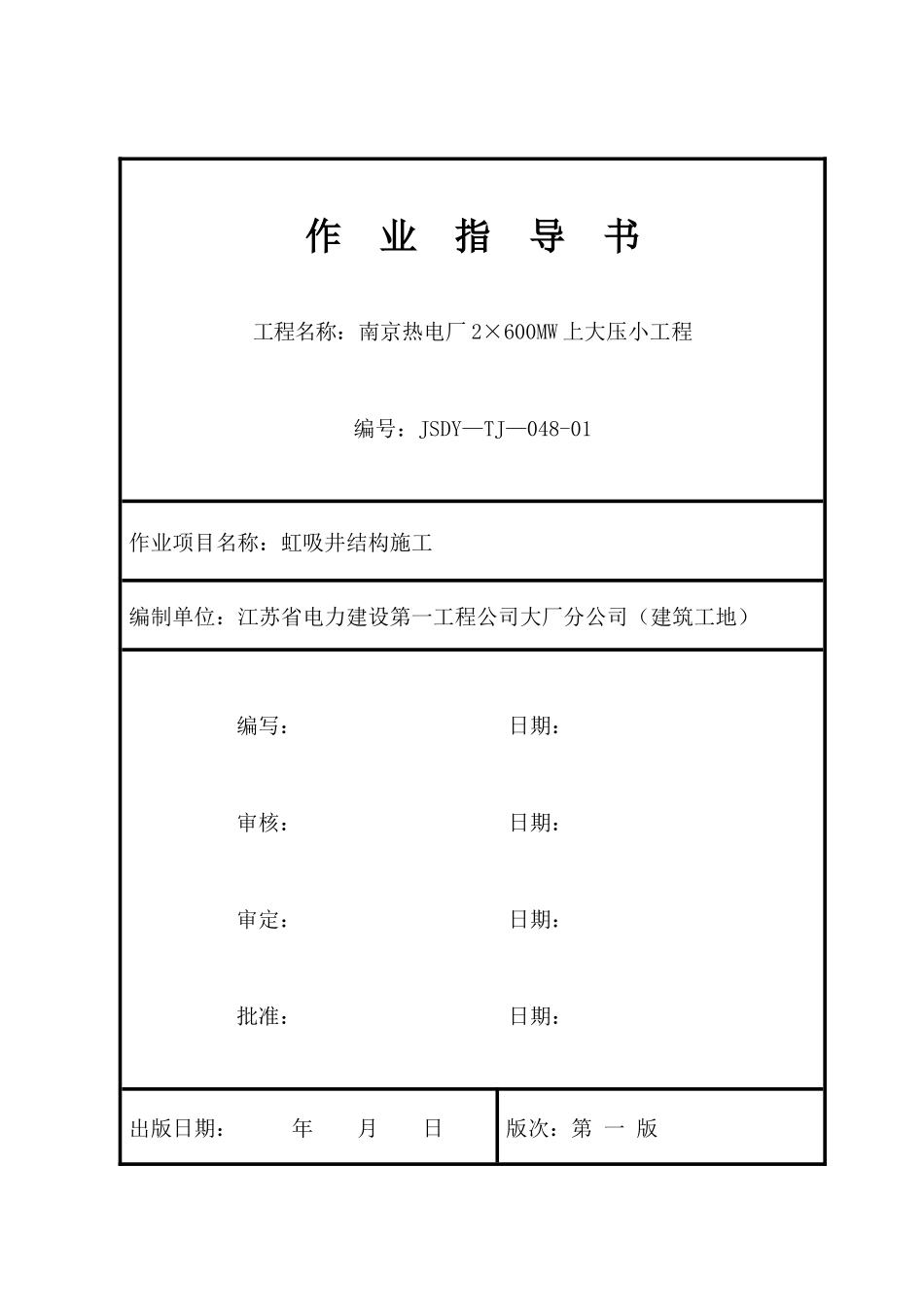

作业指导书工程名称:南京热电厂2×600MW上大压小工程编号:JSDY—TJ—048-01作业项目名称:虹吸井结构施工编制单位:江苏省电力建设第一工程公司大厂分公司(建筑工地)编写:日期:审核:日期:审定:日期:批准:日期:出版日期:年月日版次:第一版1南京热电厂2×600MW上大压小工程虹吸井结构施工TJ-048-011/8目录1.适用范围2.编制依据3.工程概况、土方工程量4.参加作业人员资格、要求和数量5.所需要机械及工、器、具要求规格和数量6.施工准备工作7.施工方案8.质量保证措施9.安全文明施工措施10.强制性标准规定1适用范围2南京热电厂2×600MW上大压小工程虹吸井结构施工TJ-048-012/8本作业指导书仅适用于南京热电厂2×600MW上大压小工程虹吸井结构施工。2编制依据:2.1《南京热电厂2×600MW上大压小工程施工组织总设计》。2.2《电力建设工程施工质量检验及评定标准》土建工程篇。2.3《电力建设安全施工管理规定》。2.4《建筑施工手册》。2.5厂区总平面及竖向规划图。F1885S-T0201—012.6虹吸井施工图F1885S-S02112.7强制性条文。3工程概况南京热电厂2×600MW上大压小工程地处南京市六合区大厂镇凤凰南路158号,位于原老厂已拆除厂址。地下情况较复杂,场地原老厂地下钢筋砼基础较多。虹吸井长约32.3m,底宽约16.9m,深度5.5米,模板1828㎡,砼1007.74m3,钢筋182t.4参加作业人员资格、要求和数量:4.1参加施工的人员要求体质良好、且有较高的安全质量意识,参加并通过三级安全教育考试。4.2所有施工人员工作前必须经过技术交底,方可进入施工现场,应具有较强的质量意识。4.3参加作业的人员应进行过职业道德教育,有较强的敬业精神。4.4特殊工种工作人员均应持证上岗,焊工需有焊工证,挖机及驾驶员必须要有操作证。4.5施工班组长应能识图,并有较强的施工组织能力。4.6所有现场操作人员均应服从管理人员统一指挥、统一调度。4.7参加作业人员的数量:工种人数工种人数施工技术员2人木工20人钢筋工26人电工1人安全员1人振捣工16人5所需要机械及工、器、具要求规格和数量:5.1要求:各种工器具在施工前即应就位,并进行清点、检修,可随时投入使用。各种仪器、仪表必须经检验合格并有校验证明。3南京热电厂2×600MW上大压小工程虹吸井结构施工TJ-048-013/85.2施工机器具一览表:工、器具名称单位数量规格挖掘机台21m3反铲自卸汽车辆4潜水泵台82寸J2经纬仪台1S3水平仪台1钢卷尺把150m6施工准备工作:6.1主要材料设备准备:6.1.1钢筋等主要材料应提前并连续进场,满足施工要求,施工机具应在开工前进场,并且保证其工况良好;施工用仪器已校核完毕,满足施工要求。6.2技术准备:6.2.1施工技术人员已熟悉图纸,了解相关规范要求,制定了切实可行的施工方案。6.2.2技术人员都接受过相关培训,有较强的施工组织能力。6.2.3各工种技术人员配备齐全、合理,特殊工种工作人员均持证上岗。6.3现场条件准备:6.3.1保证现场四通一平。6.3.2施工人员到位,工种配备齐全,人数满足施工进度要求。6.3.3施工人员都接受过三级安全教育并考试合格,接受过技术、安全、质量交底。7施工方案:虹吸井第一次浇筑至底板上1.22米,设置一圈凸型施工缝,以方便二次板墙浇筑。7.1定位放线:根据厂区测量控制网,根据此控制网用经纬仪将虹吸井主轴线引入基础垫层面上,用钢卷尺进行分线。7.2高程控制由厂区测量控制桩上留的短钢筋高程点引出,结构高程根据此控制桩直接控制。7.3测量放线控制是工程施工的重要环节,配备1名具有实践经验的测量技术员来从事本工程的测量放样和跟踪复核工作。7.4钢筋工程:4南京热电厂2×600MW上大压小工程虹吸井结构施工TJ-048-014/8《混凝上结构工程施工质量验收规范》GB50204—20025.2.1钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。5.2.2对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合下列规定:1钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;2钢筋的屈服强度实测值与强度标准值...
