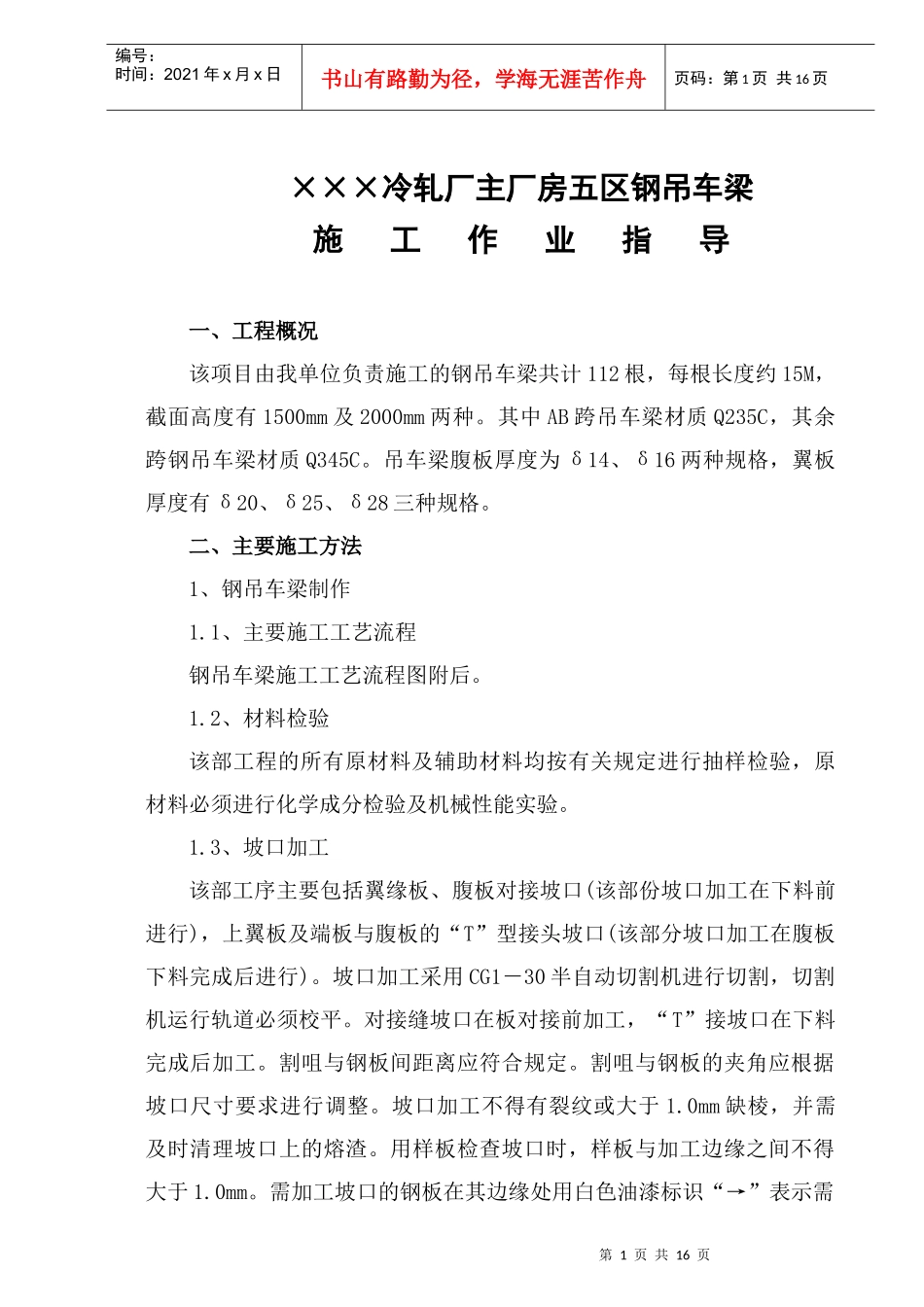

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页×××冷轧厂主厂房五区钢吊车梁施工作业指导一、工程概况该项目由我单位负责施工的钢吊车梁共计112根,每根长度约15M,截面高度有1500mm及2000mm两种
其中AB跨吊车梁材质Q235C,其余跨钢吊车梁材质Q345C
吊车梁腹板厚度为δ14、δ16两种规格,翼板厚度有δ20、δ25、δ28三种规格
二、主要施工方法1、钢吊车梁制作1
1、主要施工工艺流程钢吊车梁施工工艺流程图附后
2、材料检验该部工程的所有原材料及辅助材料均按有关规定进行抽样检验,原材料必须进行化学成分检验及机械性能实验
3、坡口加工该部工序主要包括翼缘板、腹板对接坡口(该部份坡口加工在下料前进行),上翼板及端板与腹板的“T”型接头坡口(该部分坡口加工在腹板下料完成后进行)
坡口加工采用CG1-30半自动切割机进行切割,切割机运行轨道必须校平
对接缝坡口在板对接前加工,“T”接坡口在下料完成后加工
割咀与钢板间距离应符合规定
割咀与钢板的夹角应根据坡口尺寸要求进行调整
坡口加工不得有裂纹或大于1
0mm缺棱,并需及时清理坡口上的熔渣
用样板检查坡口时,样板与加工边缘之间不得大于1
需加工坡口的钢板在其边缘处用白色油漆标识“→”表示需第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页加工边缘,并在旁边标注坡口尺寸形式
其主要坡口形式见附图
4、板对接本工程吊车梁翼缘板及腹板的对接均选择在下料前进行,对接时应根据进料尺寸合理排料
对接以板的中心线为基准,使板两边尺寸偏差均匀
板对接缝位置还必须满足下列规定:①吊车梁翼缘板在跨中1/3的范围内不得有对接接头
②吊车梁上、下翼板对接缝位置应与腹板对接位置错开300mm以上,且应与劲板焊缝错开2
