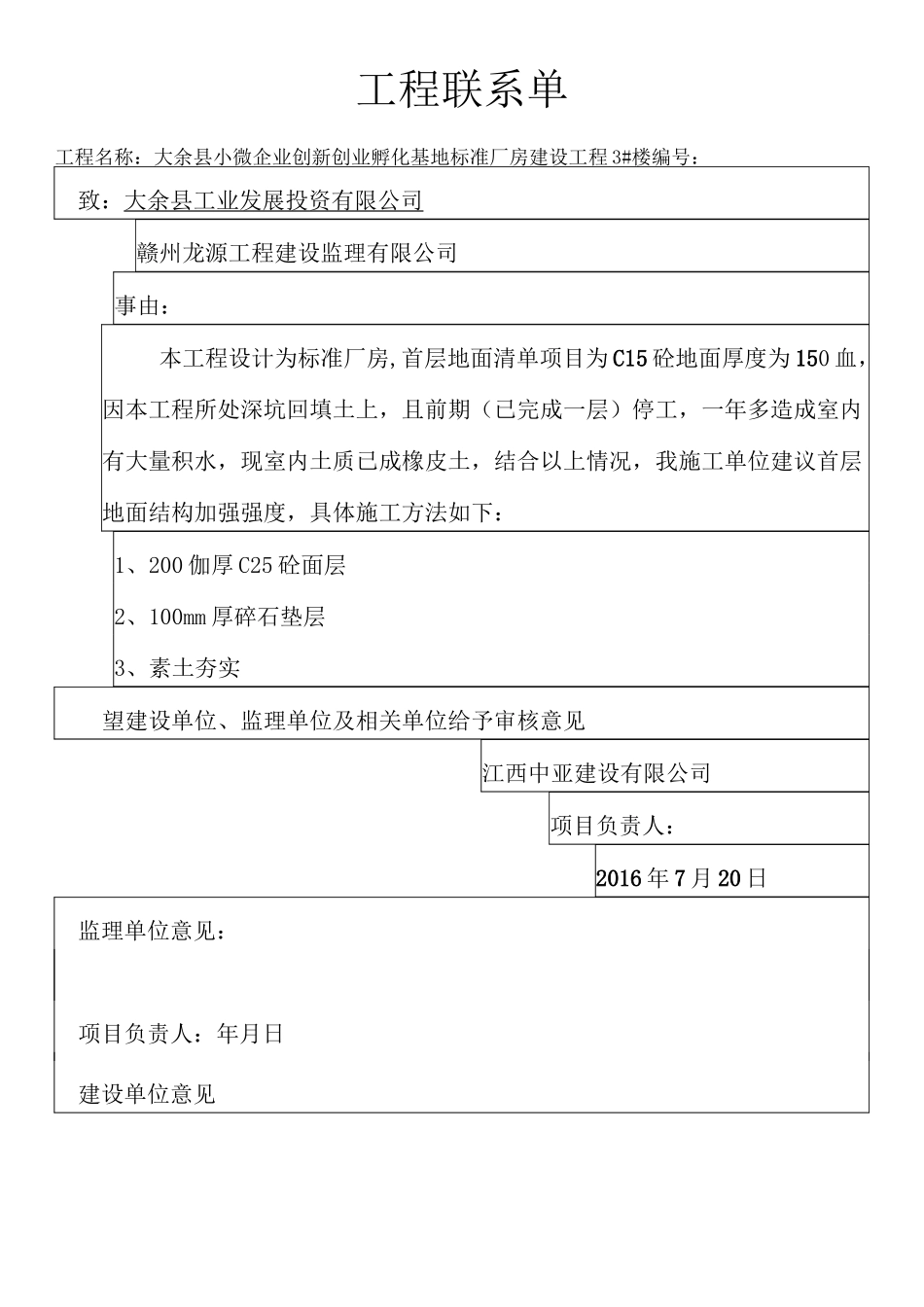

工程联系单工程名称:大余县小微企业创新创业孵化基地标准厂房建设工程3#楼编号:致:大余县工业发展投资有限公司赣州龙源工程建设监理有限公司事由:本工程设计为标准厂房,首层地面清单项目为C15砼地面厚度为150血,因本工程所处深坑回填土上,且前期(已完成一层)停工,一年多造成室内有大量积水,现室内土质已成橡皮土,结合以上情况,我施工单位建议首层地面结构加强强度,具体施工方法如下:1、200伽厚C25砼面层2、100mm厚碎石垫层3、素土夯实望建设单位、监理单位及相关单位给予审核意见江西中亚建设有限公司项目负责人:2016年7月20日监理单位意见:项目负责人:年月日建设单位意见项目负责人:年月日工程联系函NO:002致:江西省建设监理总公司我公司承建的大余污水处理厂配套管网南侧截污干管,工程中K440〜K1000段经实地勘测,该段河床低洼陡直,河水直接浸靠老河堤

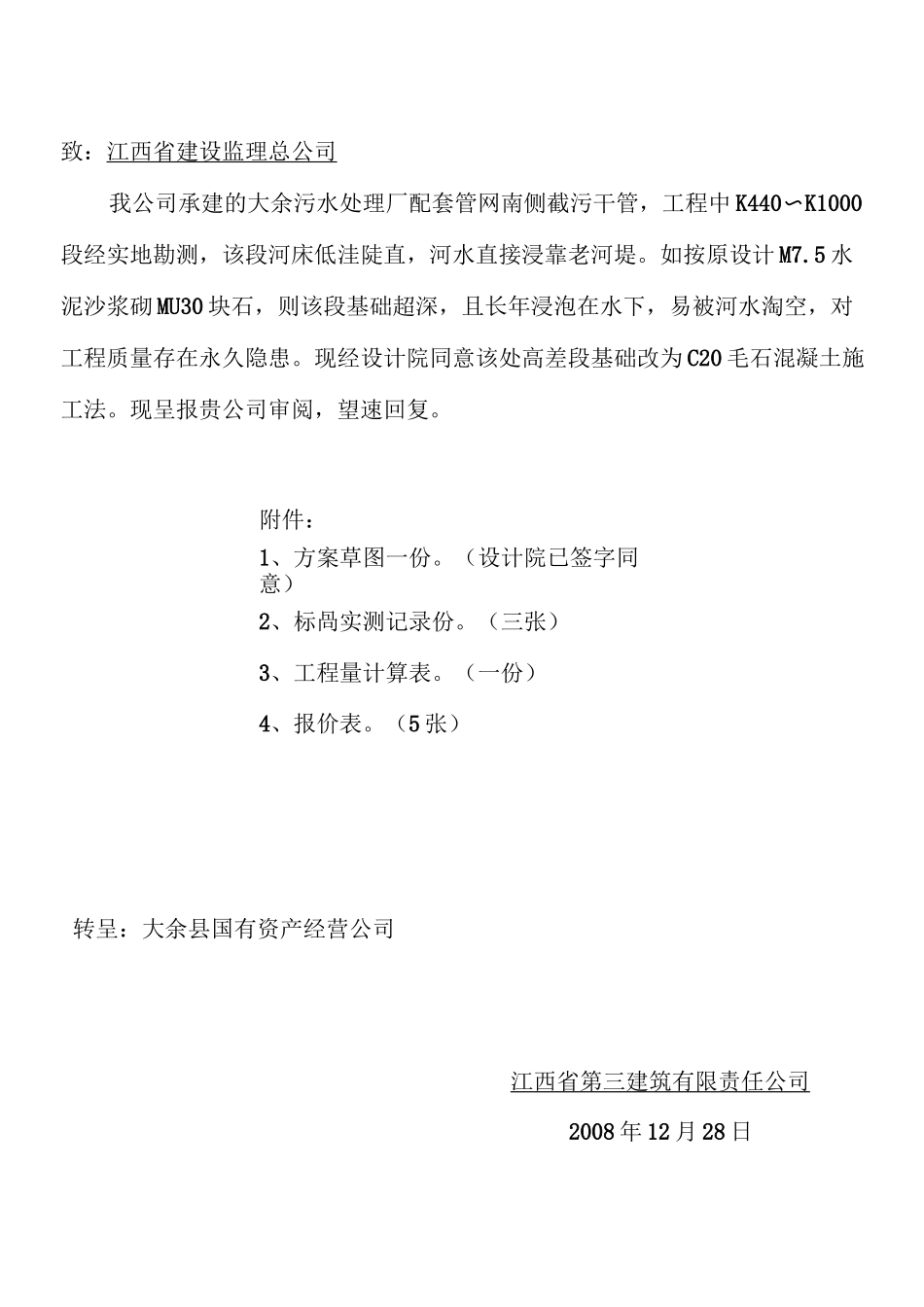

如按原设计M7
5水泥沙浆砌MU30块石,则该段基础超深,且长年浸泡在水下,易被河水淘空,对工程质量存在永久隐患
现经设计院同意该处高差段基础改为C20毛石混凝土施工法
现呈报贵公司审阅,望速回复
附件:1、方案草图一份
(设计院已签字同意)2、标咼实测记录份
(三张)3、工程量计算表
(一份)4、报价表
(5张)转呈:大余县国有资产经营公司江西省第三建筑有限责任公司2008年12月28日A工程联系函A工程联系函NO:004致:江西省监理总公司本单位完成以下管沟开挖工程量:A工程联系函NO:005致:大余县国有资产经营公司江西省监理总公司:关于倒虹井施工有关事宜阐述如下:1・南北两侧倒虹井位,我公司已在现场放出开挖大样灰线
请现场勘察,望速敲定
2・根据设计院设计蓝图,查阅地资勘探报告资料北侧WA35#和南侧WB42#为倒虹井最佳点
两岸距离最短约53
倒虹井衍接截污水管座标基本吻合老河床及现有护墙沿线现状,井位
