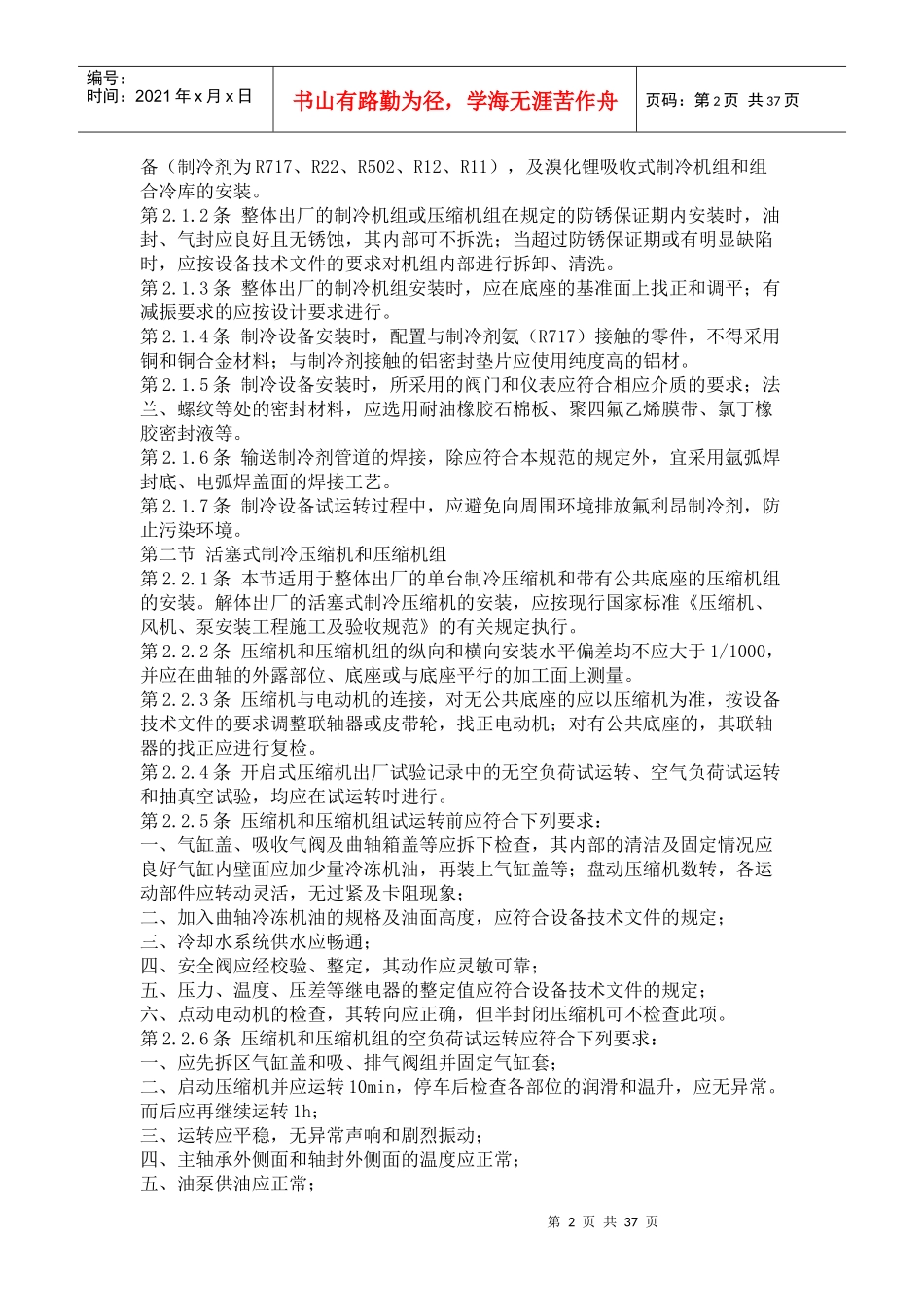

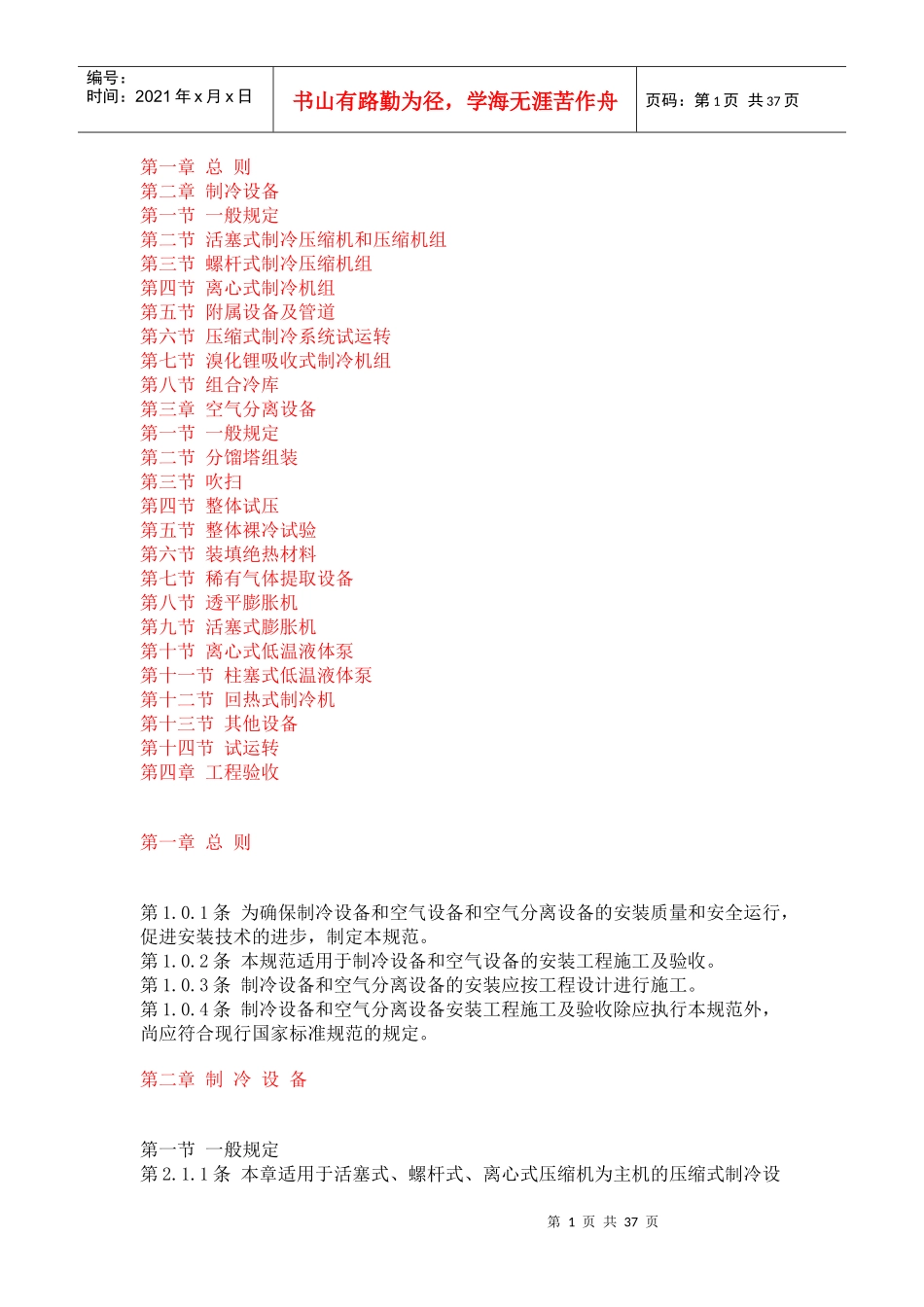

第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共37页第一章总则第二章制冷设备第一节一般规定第二节活塞式制冷压缩机和压缩机组第三节螺杆式制冷压缩机组第四节离心式制冷机组第五节附属设备及管道第六节压缩式制冷系统试运转第七节溴化锂吸收式制冷机组第八节组合冷库第三章空气分离设备第一节一般规定第二节分馏塔组装第三节吹扫第四节整体试压第五节整体裸冷试验第六节装填绝热材料第七节稀有气体提取设备第八节透平膨胀机第九节活塞式膨胀机第十节离心式低温液体泵第十一节柱塞式低温液体泵第十二节回热式制冷机第十三节其他设备第十四节试运转第四章工程验收第一章总则第1.0.1条为确保制冷设备和空气设备和空气分离设备的安装质量和安全运行,促进安装技术的进步,制定本规范。第1.0.2条本规范适用于制冷设备和空气设备的安装工程施工及验收。第1.0.3条制冷设备和空气分离设备的安装应按工程设计进行施工。第1.0.4条制冷设备和空气分离设备安装工程施工及验收除应执行本规范外,尚应符合现行国家标准规范的规定。第二章制冷设备第一节一般规定第2.1.1条本章适用于活塞式、螺杆式、离心式压缩机为主机的压缩式制冷设第2页共37页第1页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共37页备(制冷剂为R717、R22、R502、R12、R11),及溴化锂吸收式制冷机组和组合冷库的安装。第2.1.2条整体出厂的制冷机组或压缩机组在规定的防锈保证期内安装时,油封、气封应良好且无锈蚀,其内部可不拆洗;当超过防锈保证期或有明显缺陷时,应按设备技术文件的要求对机组内部进行拆卸、清洗。第2.1.3条整体出厂的制冷机组安装时,应在底座的基准面上找正和调平;有减振要求的应按设计要求进行。第2.1.4条制冷设备安装时,配置与制冷剂氨(R717)接触的零件,不得采用铜和铜合金材料;与制冷剂接触的铝密封垫片应使用纯度高的铝材。第2.1.5条制冷设备安装时,所采用的阀门和仪表应符合相应介质的要求;法兰、螺纹等处的密封材料,应选用耐油橡胶石棉板、聚四氟乙烯膜带、氯丁橡胶密封液等。第2.1.6条输送制冷剂管道的焊接,除应符合本规范的规定外,宜采用氩弧焊封底、电弧焊盖面的焊接工艺。第2.1.7条制冷设备试运转过程中,应避免向周围环境排放氟利昂制冷剂,防止污染环境。第二节活塞式制冷压缩机和压缩机组第2.2.1条本节适用于整体出厂的单台制冷压缩机和带有公共底座的压缩机组的安装。解体出厂的活塞式制冷压缩机的安装,应按现行国家标准《压缩机、风机、泵安装工程施工及验收规范》的有关规定执行。第2.2.2条压缩机和压缩机组的纵向和横向安装水平偏差均不应大于1/1000,并应在曲轴的外露部位、底座或与底座平行的加工面上测量。第2.2.3条压缩机与电动机的连接,对无公共底座的应以压缩机为准,按设备技术文件的要求调整联轴器或皮带轮,找正电动机;对有公共底座的,其联轴器的找正应进行复检。第2.2.4条开启式压缩机出厂试验记录中的无空负荷试运转、空气负荷试运转和抽真空试验,均应在试运转时进行。第2.2.5条压缩机和压缩机组试运转前应符合下列要求:一、气缸盖、吸收气阀及曲轴箱盖等应拆下检查,其内部的清洁及固定情况应良好气缸内壁面应加少量冷冻机油,再装上气缸盖等;盘动压缩机数转,各运动部件应转动灵活,无过紧及卡阻现象;二、加入曲轴冷冻机油的规格及油面高度,应符合设备技术文件的规定;三、冷却水系统供水应畅通;四、安全阀应经校验、整定,其动作应灵敏可靠;五、压力、温度、压差等继电器的整定值应符合设备技术文件的规定;六、点动电动机的检查,其转向应正确,但半封闭压缩机可不检查此项。第2.2.6条压缩机和压缩机组的空负荷试运转应符合下列要求:一、应先拆区气缸盖和吸、排气阀组并固定气缸套;二、启动压缩机并应运转10min,停车后检查各部位的润滑和温升,应无异常。而后应再继续运转1h;三、运转应平稳,无异常声响和剧烈振动;四、主轴承外侧面和轴封外侧面的温度应正常;五、油泵供油应正常;第3页共37页第2页共37页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:...
