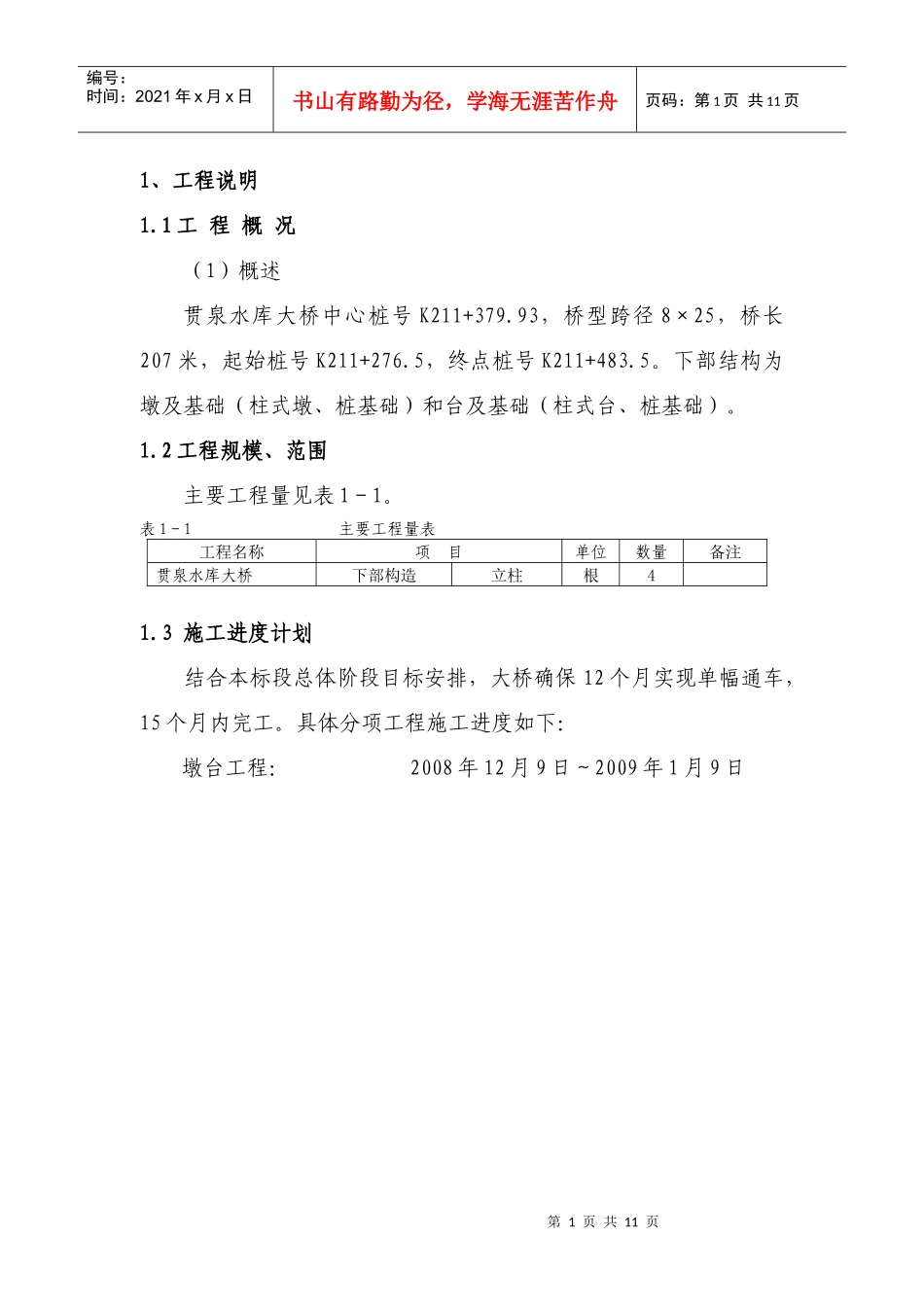

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页1、工程说明1
1工程概况(1)概述贯泉水库大桥中心桩号K211+379
93,桥型跨径8×25,桥长207米,起始桩号K211+276
5,终点桩号K211+483
下部结构为墩及基础(柱式墩、桩基础)和台及基础(柱式台、桩基础)
2工程规模、范围主要工程量见表1-1
表1-1主要工程量表工程名称项目单位数量备注贯泉水库大桥下部构造立柱根41
3施工进度计划结合本标段总体阶段目标安排,大桥确保12个月实现单幅通车,15个月内完工

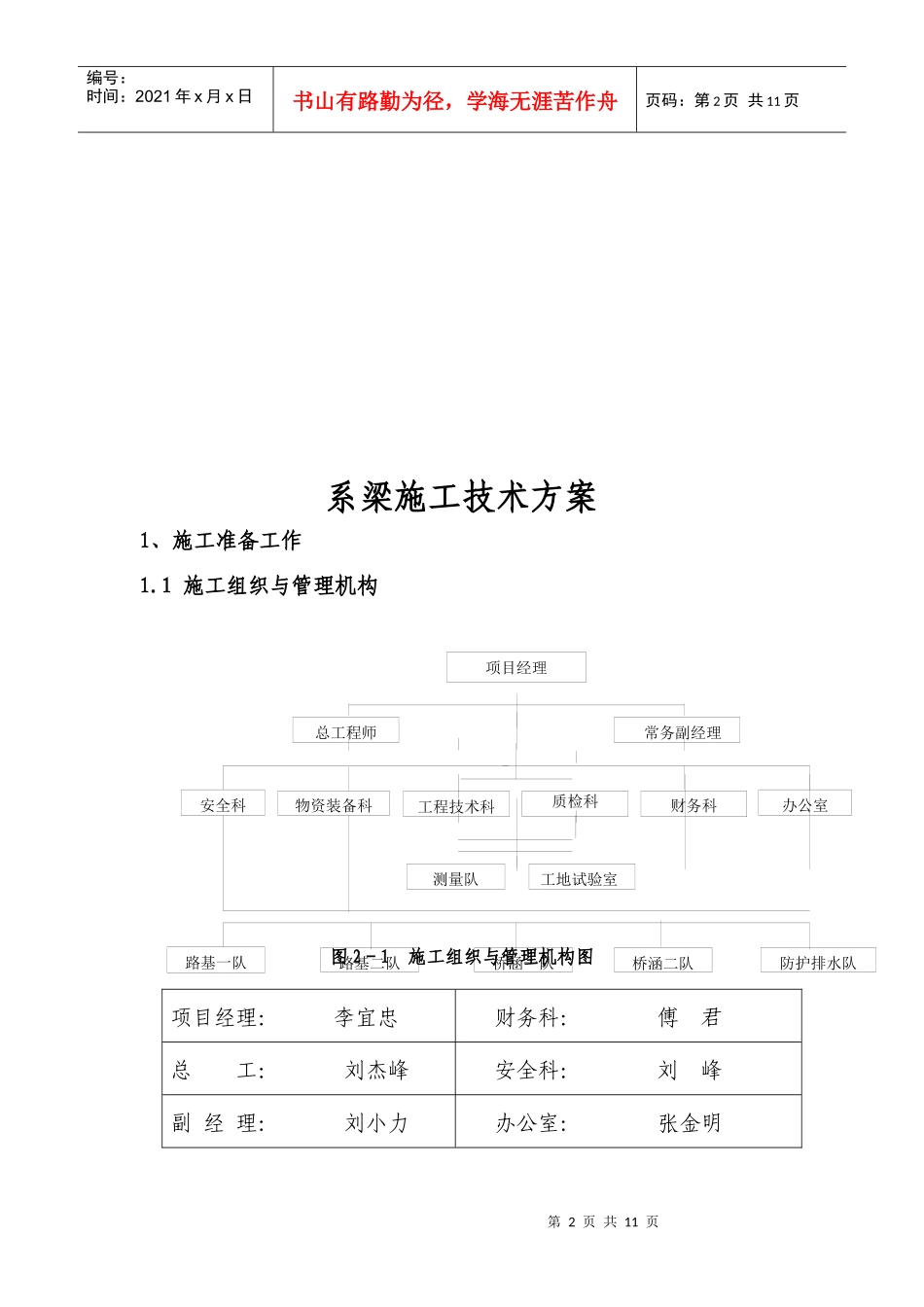

具体分项工程施工进度如下:墩台工程:2008年12月9日~2009年1月9日第2页共11页第1页共11页质检科财务科办公室工程技术科路基二队桥涵一队路基一队防护排水队测量队工地试验室安全科总工程师常务副经理项目经理物资装备科桥涵二队编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页系梁施工技术方案1、施工准备工作1

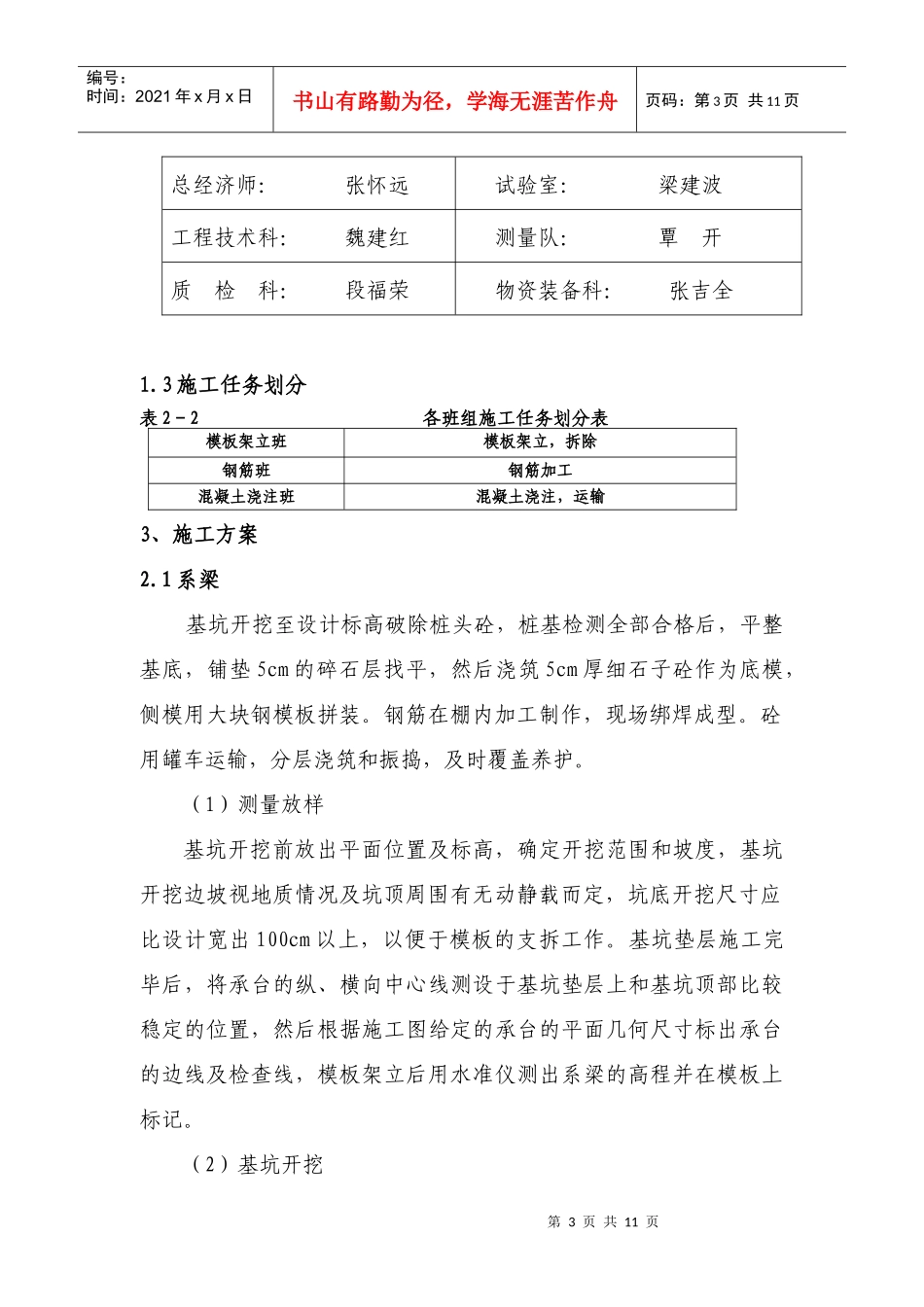

1施工组织与管理机构图2-1施工组织与管理机构图项目经理:李宜忠财务科:傅君总工:刘杰峰安全科:刘峰副经理:刘小力办公室:张金明第3页共11页第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页总经济师:张怀远试验室:梁建波工程技术科:魏建红测量队:覃开质检科:段福荣物资装备科:张吉全1
3施工任务划分表2-2各班组施工任务划分表模板架立班模板架立,拆除钢筋班钢筋加工混凝土浇注班混凝土浇注,运输3、施工方案2
1系梁基坑开挖至设计标高破除桩头砼,桩基检测全部合格后,平整基底,铺垫5cm的碎石层找平,然后浇筑5cm厚细石子砼作为底模,侧模用大块钢模板拼装
钢筋在棚内加工制作,现场绑焊成型
砼用罐车运输,分层浇筑和振捣,及时覆盖养护
(1)测量放样基坑开挖前放出平面位
