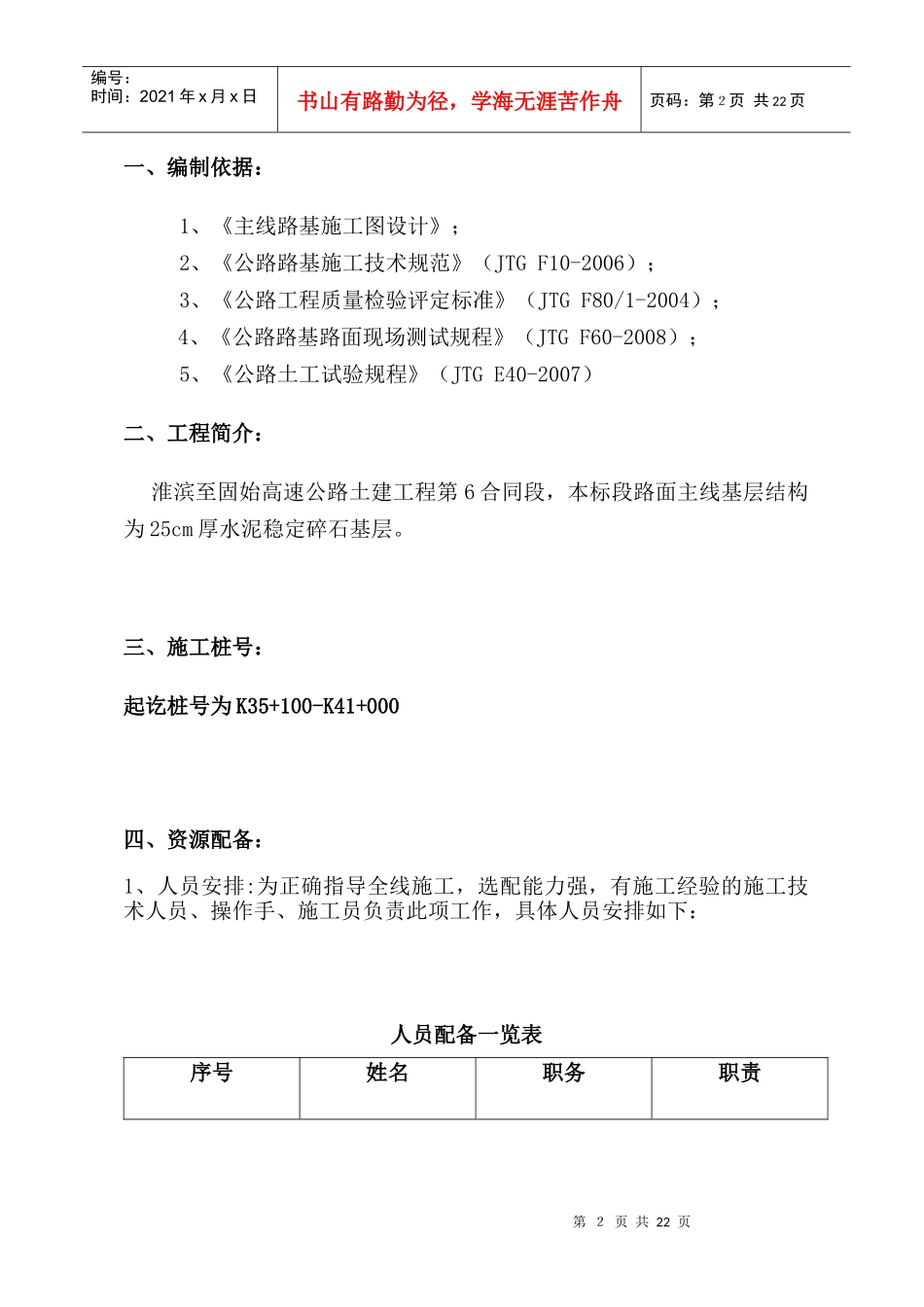

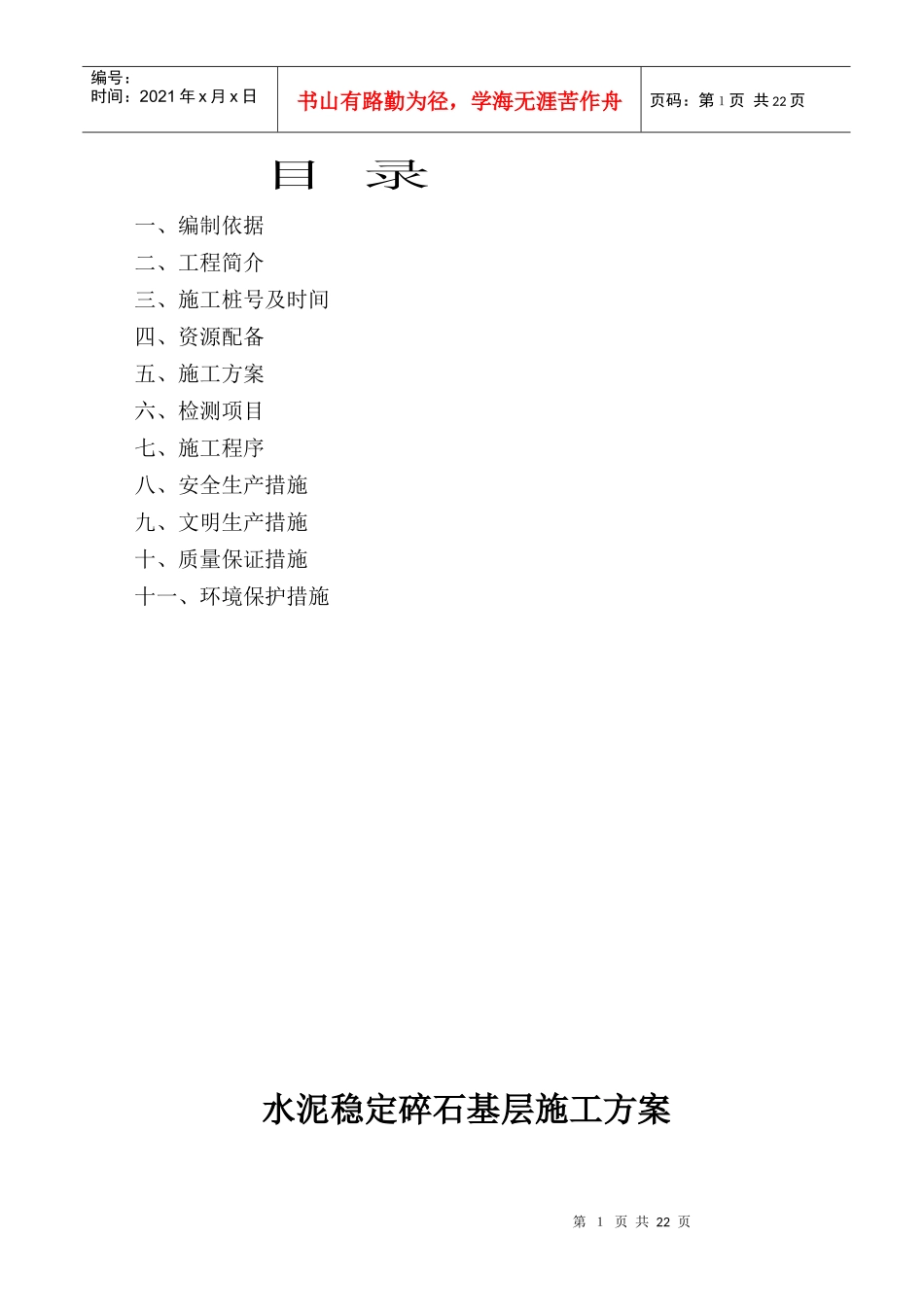

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页目录一、编制依据二、工程简介三、施工桩号及时间四、资源配备五、施工方案六、检测项目七、施工程序八、安全生产措施九、文明生产措施十、质量保证措施十一、环境保护措施水泥稳定碎石基层施工方案第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页一、编制依据:1、《主线路基施工图设计》;2、《公路路基施工技术规范》(JTGF10-2006);3、《公路工程质量检验评定标准》(JTGF80/1-2004);4、《公路路基路面现场测试规程》(JTGF60-2008);5、《公路土工试验规程》(JTGE40-2007)二、工程简介:淮滨至固始高速公路土建工程第6合同段,本标段路面主线基层结构为25cm厚水泥稳定碎石基层

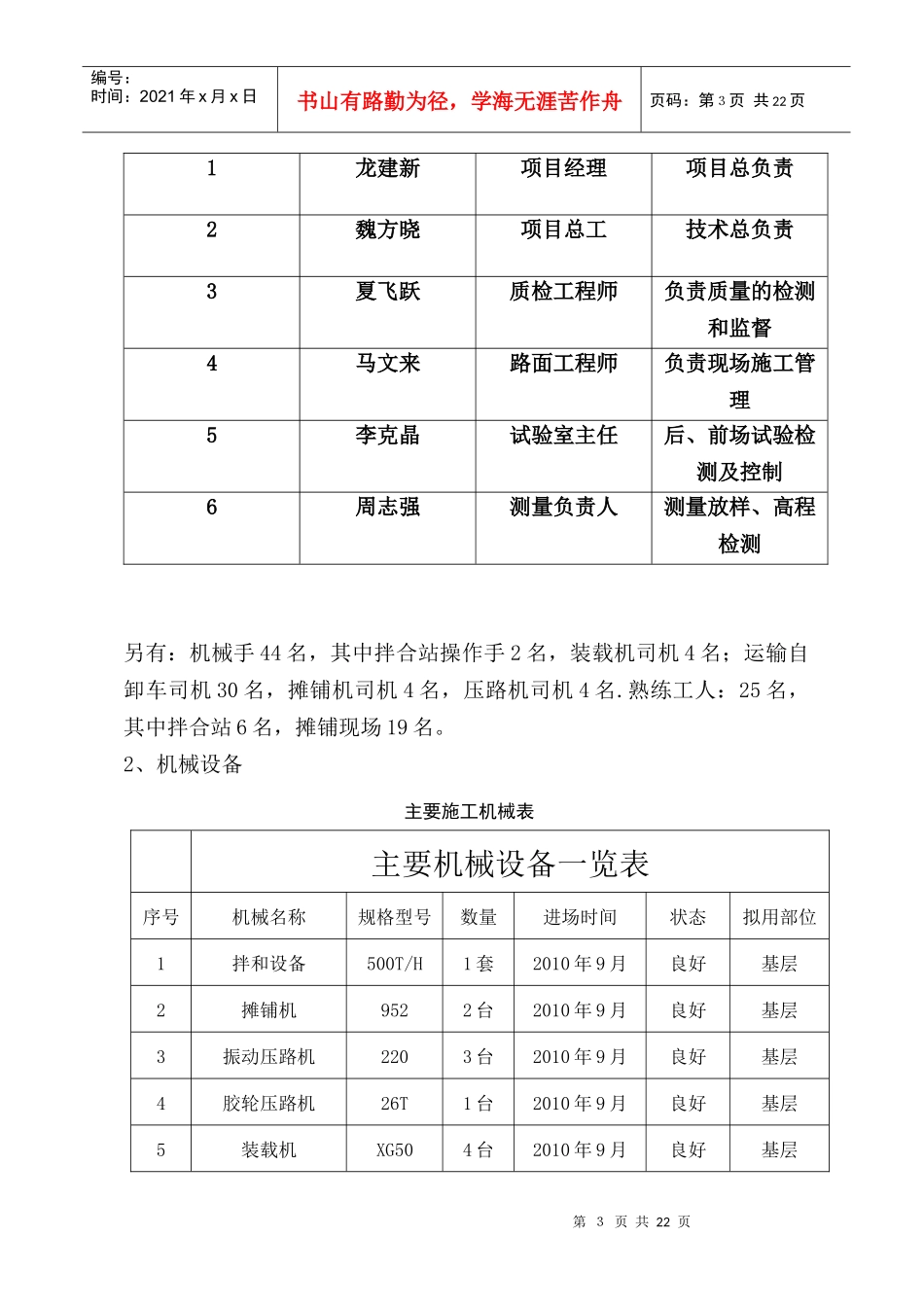

三、施工桩号:起讫桩号为K35+100-K41+000四、资源配备:1、人员安排:为正确指导全线施工,选配能力强,有施工经验的施工技术人员、操作手、施工员负责此项工作,具体人员安排如下:人员配备一览表序号姓名职务职责第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页1龙建新项目经理项目总负责2魏方晓项目总工技术总负责3夏飞跃质检工程师负责质量的检测和监督4马文来路面工程师负责现场施工管理5李克晶试验室主任后、前场试验检测及控制6周志强测量负责人测量放样、高程检测另有:机械手44名,其中拌合站操作手2名,装载机司机4名;运输自卸车司机30名,摊铺机司机4名,压路机司机4名
熟练工人:25名,其中拌合站6名,摊铺现场19名
