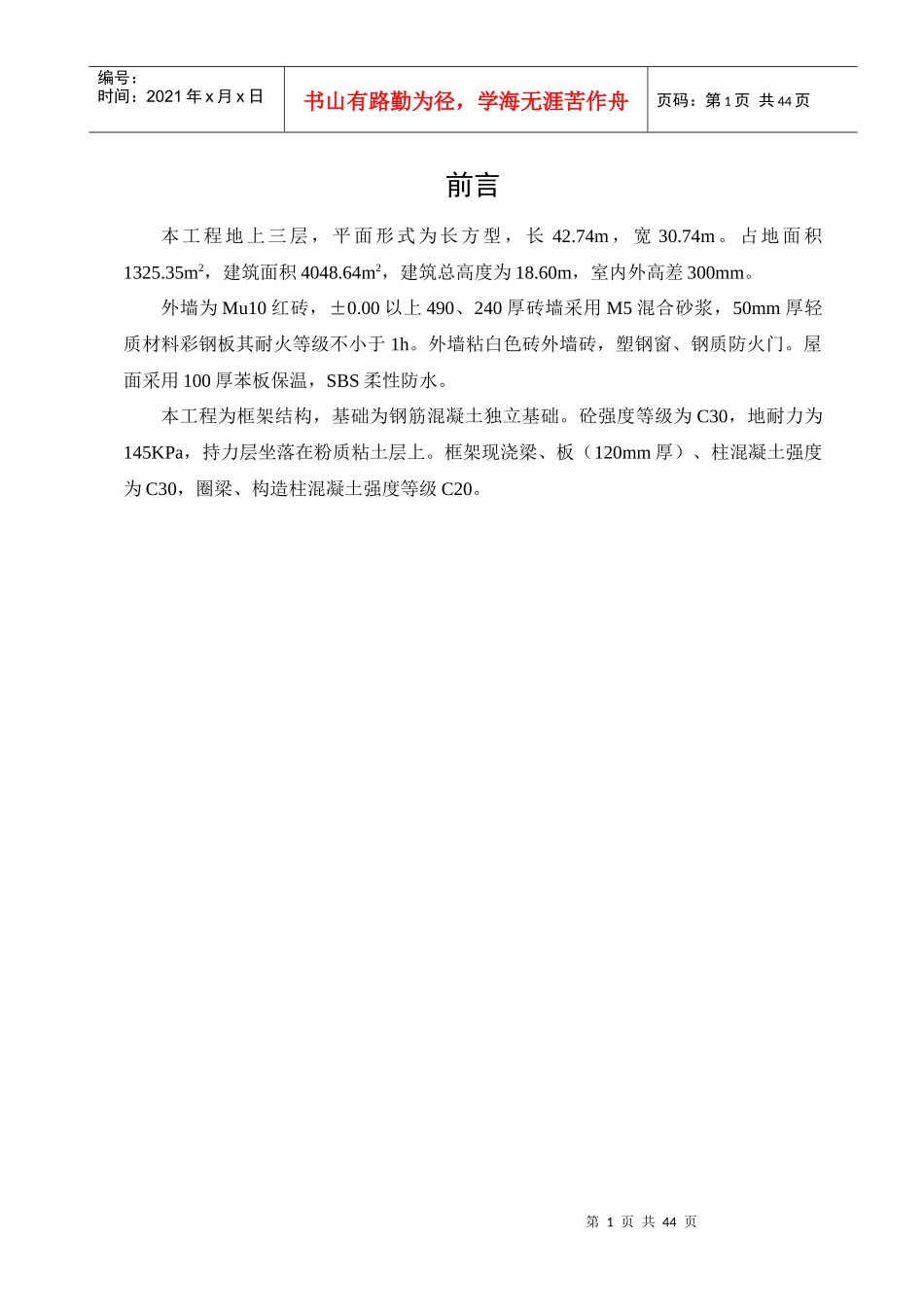

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页前言本工程地上三层,平面形式为长方型,长42
74m,宽30
占地面积1325
35m2,建筑面积4048
64m2,建筑总高度为18
60m,室内外高差300mm
外墙为Mu10红砖,±0
00以上490、240厚砖墙采用M5混合砂浆,50mm厚轻质材料彩钢板其耐火等级不小于1h
外墙粘白色砖外墙砖,塑钢窗、钢质防火门
屋面采用100厚苯板保温,SBS柔性防水
本工程为框架结构,基础为钢筋混凝土独立基础
砼强度等级为C30,地耐力为145KPa,持力层坐落在粉质粘土层上
框架现浇梁、板(120mm厚)、柱混凝土强度为C30,圈梁、构造柱混凝土强度等级C20

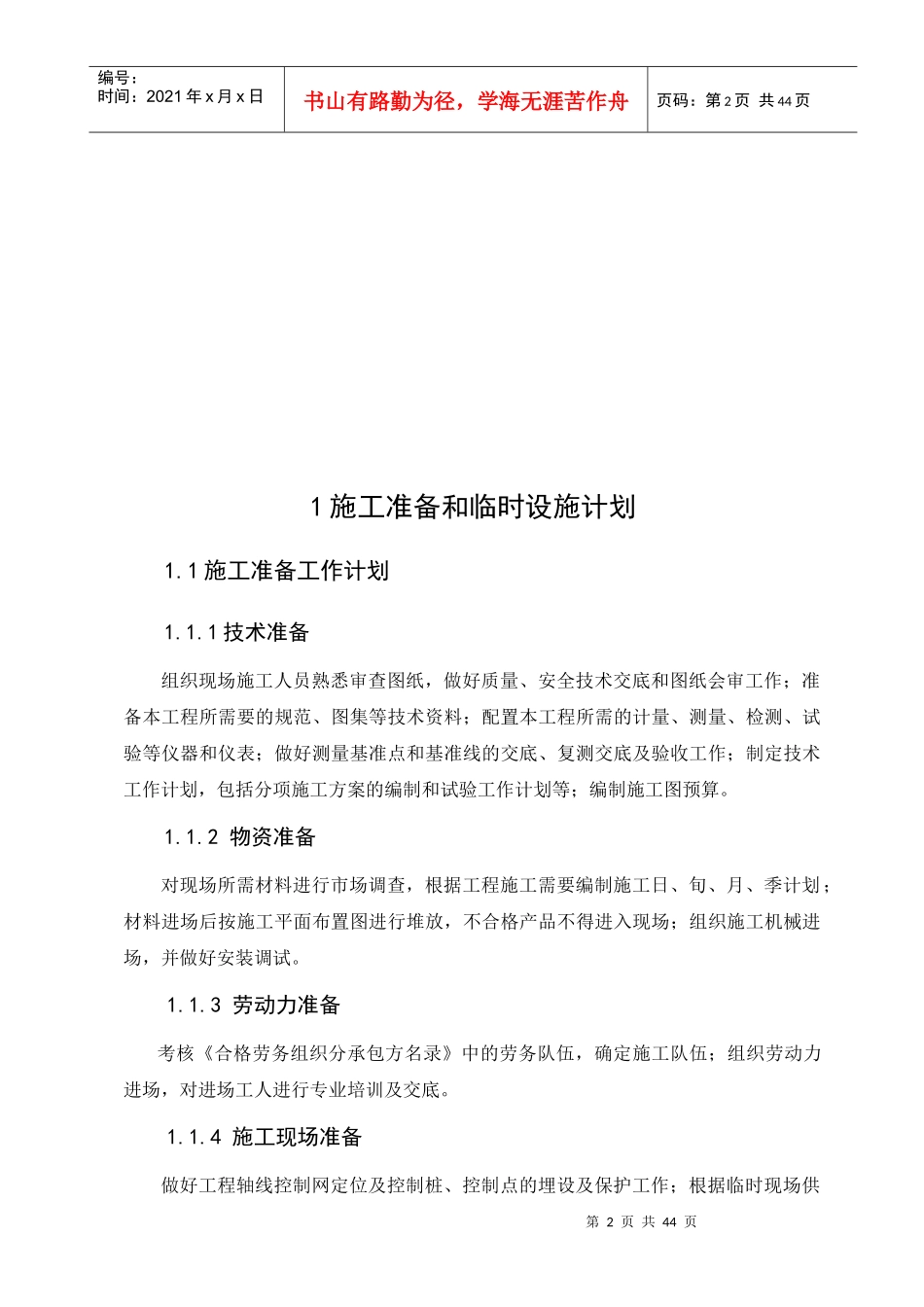

第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页1施工准备和临时设施计划1
1施工准备工作计划1

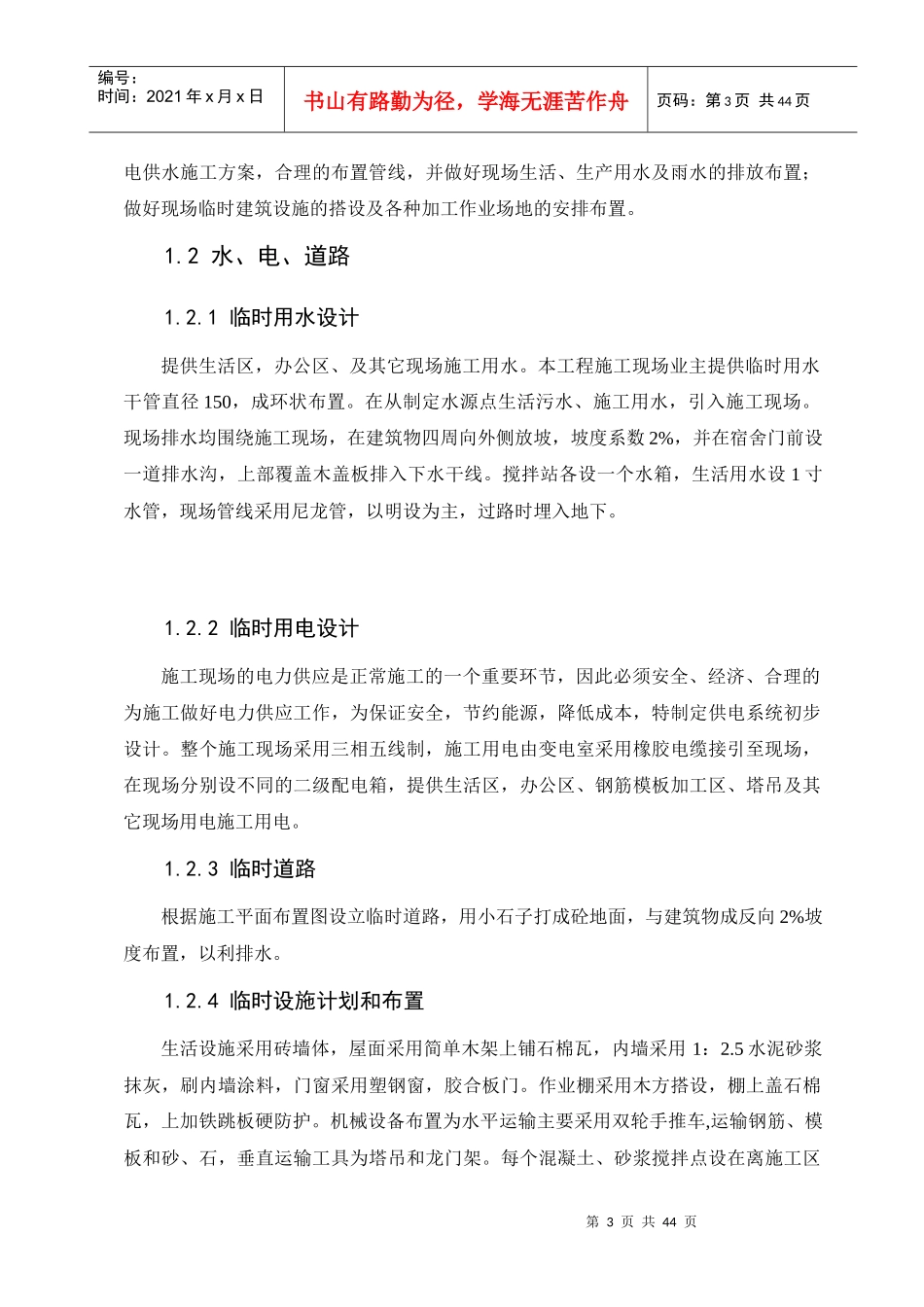

1技术准备组织现场施工人员熟悉审查图纸,做好质量、安全技术交底和图纸会审工作;准备本工程所需要的规范、图集等技术资料;配置本工程所需的计量、测量、检测、试验等仪器和仪表;做好测量基准点和基准线的交底、复测交底及验收工作;制定技术工作计划,包括分项施工方案的编制和试验工作计划等;编制施工图预算
2物资准备对现场所需材料进行市场调查,根据工程施工需要编制施工日、旬、月、季计划;材料进场后按施工平面布置图进行堆放,不合格产品不得进入现场;组织施工机械进场,并做好安装调试
3劳动力准备考核《合格劳务组织分承包方名录》中的劳务队伍,确定施工队伍;组织劳动力进场,对进场工人进行专业培训及交底
4施工现场准备做好工程轴线控制网定位及控制桩、控制点的埋设及保护工作;根据临时现场供第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,
