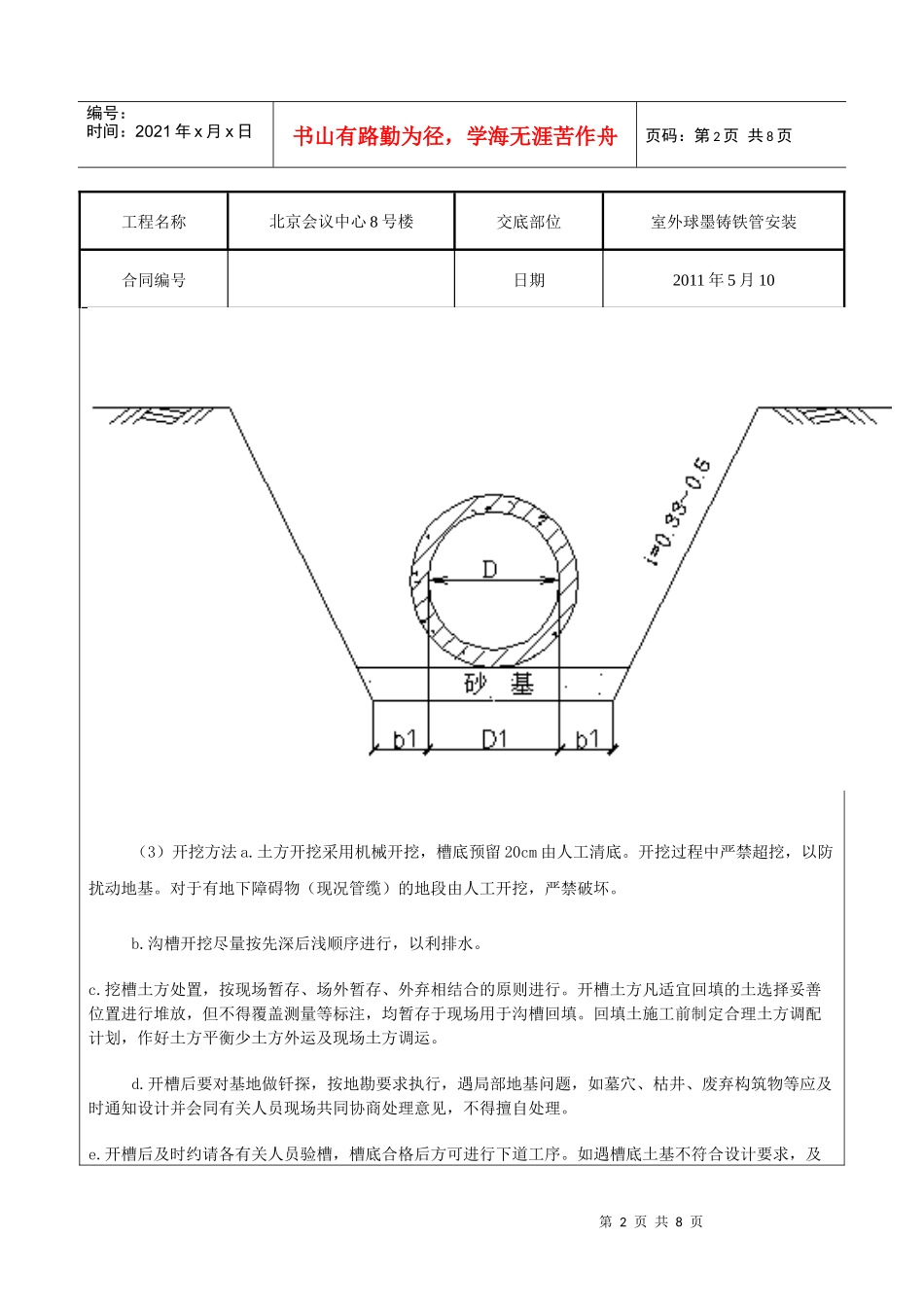

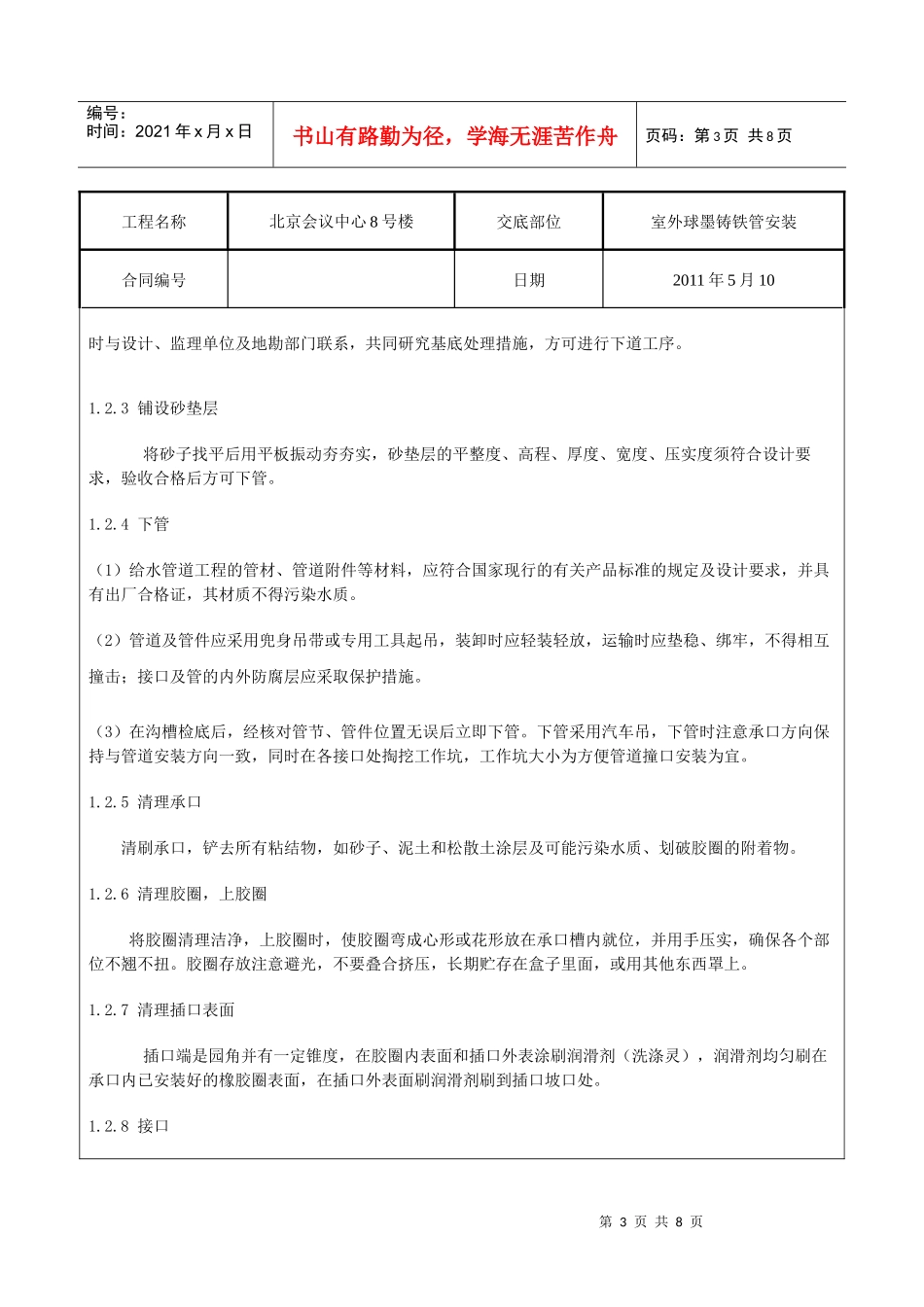

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页工程名称北京会议中心8号楼交底部位室外球墨铸铁管安装合同编号日期2011年5月10交底内容:球墨铸铁管橡胶圈接口施工1.1工艺流程框图测量放线-开槽-铺砂、下管-套胶圈-管道阀门、管件安装-清理管膛、管口-安管、撞口-胸腔还土-串水、试压-二次回填土-沟槽验收-竣工验收-管道冲洗、消毒-铸铁管质量检查-检查对口间-封堵管道-做背后支撑-试压检验-井室砌筑1.2主要施工方法1.2.1测量防线(内容见管线施工测量方法);1.2.2沟槽开挖(1)沟槽开挖前工作开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下管线情况,采取有效措施加以保护。(2)沟槽开挖形式根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式。a.槽帮坡度的确定:槽深h<3.0米时,槽帮坡度i为1:0.33;槽深h≥3.0米时,槽帮坡度i为1:0.5;b.槽底工作面的确定:管道一侧工作面宽度情况详见下表:管道结构外径D1管道一侧的工作面b1非金属管道金属管道D1≤500400300c.沟槽断面形式(见下图)第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页工程名称北京会议中心8号楼交底部位室外球墨铸铁管安装合同编号日期2011年5月10(3)开挖方法a.土方开挖采用机械开挖,槽底预留20cm由人工清底。开挖过程中严禁超挖,以防扰动地基。对于有地下障碍物(现况管缆)的地段由人工开挖,严禁破坏。b.沟槽开挖尽量按先深后浅顺序进行,以利排水。c.挖槽土方处置,按现场暂存、场外暂存、外弃相结合的原则进行。开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖测量等标注,均暂存于现场用于沟槽回填。回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运。d.开槽后要对基地做钎探,按地勘要求执行,遇局部地基问题,如墓穴、枯井、废弃构筑物等应及时通知设计并会同有关人员现场共同协商处理意见,不得擅自处理。e.开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序。如遇槽底土基不符合设计要求,及第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页工程名称北京会议中心8号楼交底部位室外球墨铸铁管安装合同编号日期2011年5月10时与设计、监理单位及地勘部门联系,共同研究基底处理措施,方可进行下道工序。1.2.3铺设砂垫层将砂子找平后用平板振动夯夯实,砂垫层的平整度、高程、厚度、宽度、压实度须符合设计要求,验收合格后方可下管。1.2.4下管(1)给水管道工程的管材、管道附件等材料,应符合国家现行的有关产品标准的规定及设计要求,并具有出厂合格证,其材质不得污染水质。(2)管道及管件应采用兜身吊带或专用工具起吊,装卸时应轻装轻放,运输时应垫稳、绑牢,不得相互撞击;接口及管的内外防腐层应采取保护措施。(3)在沟槽检底后,经核对管节、管件位置无误后立即下管。下管采用汽车吊,下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜。1.2.5清理承口清刷承口,铲去所有粘结物,如砂子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。1.2.6清理胶圈,上胶圈将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭。胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其他东西罩上。1.2.7清理插口表面插口端是园角并有一定锥度,在胶圈内表面和插口外表涂刷润滑剂(洗涤灵),润滑剂均匀刷在承口内已安装好的橡胶圈表面,在插口外表面刷润滑剂刷到插口坡口处。1.2.8接口第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页工程名称北京会议中心8号楼交底部位室外球墨铸铁管安装合同编号日期2011年5月10插口对承口找正,支立三角架,挂手扳葫芦,套钢丝绳,扳动手扳葫芦,使插口装入承口。并注意撞口一定要撞到白线的位置,保...
