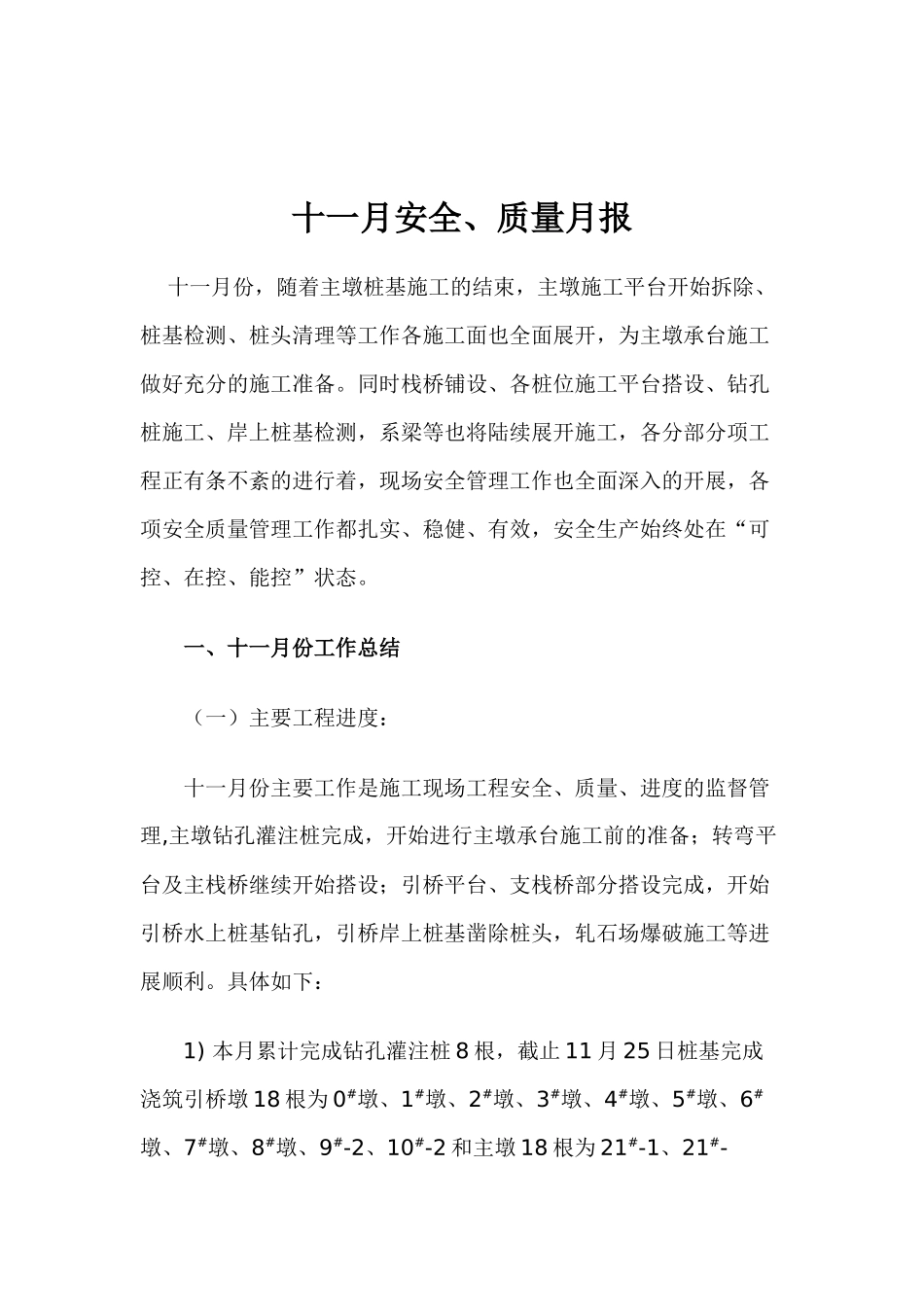

十一月安全、质量月报十一月份,随着主墩桩基施工的结束,主墩施工平台开始拆除、桩基检测、桩头清理等工作各施工面也全面展开,为主墩承台施工做好充分的施工准备
同时栈桥铺设、各桩位施工平台搭设、钻孔桩施工、岸上桩基检测,系梁等也将陆续展开施工,各分部分项工程正有条不紊的进行着,现场安全管理工作也全面深入的开展,各项安全质量管理工作都扎实、稳健、有效,安全生产始终处在“可控、在控、能控”状态

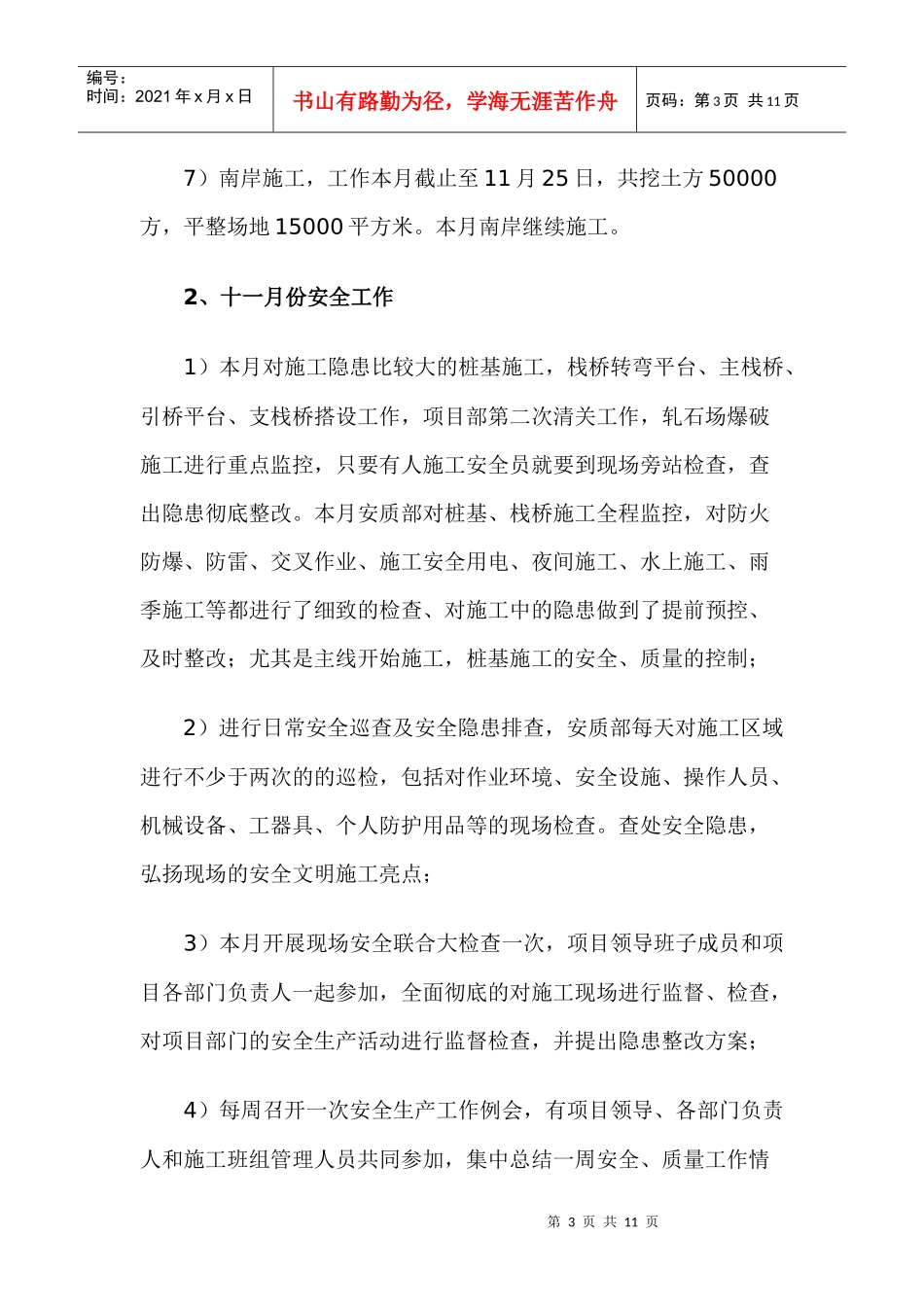

一、十一月份工作总结(一)主要工程进度:十一月份主要工作是施工现场工程安全、质量、进度的监督管理,主墩钻孔灌注桩完成,开始进行主墩承台施工前的准备;转弯平台及主栈桥继续开始搭设;引桥平台、支栈桥部分搭设完成,开始引桥水上桩基钻孔,引桥岸上桩基凿除桩头,轧石场爆破施工等进展顺利

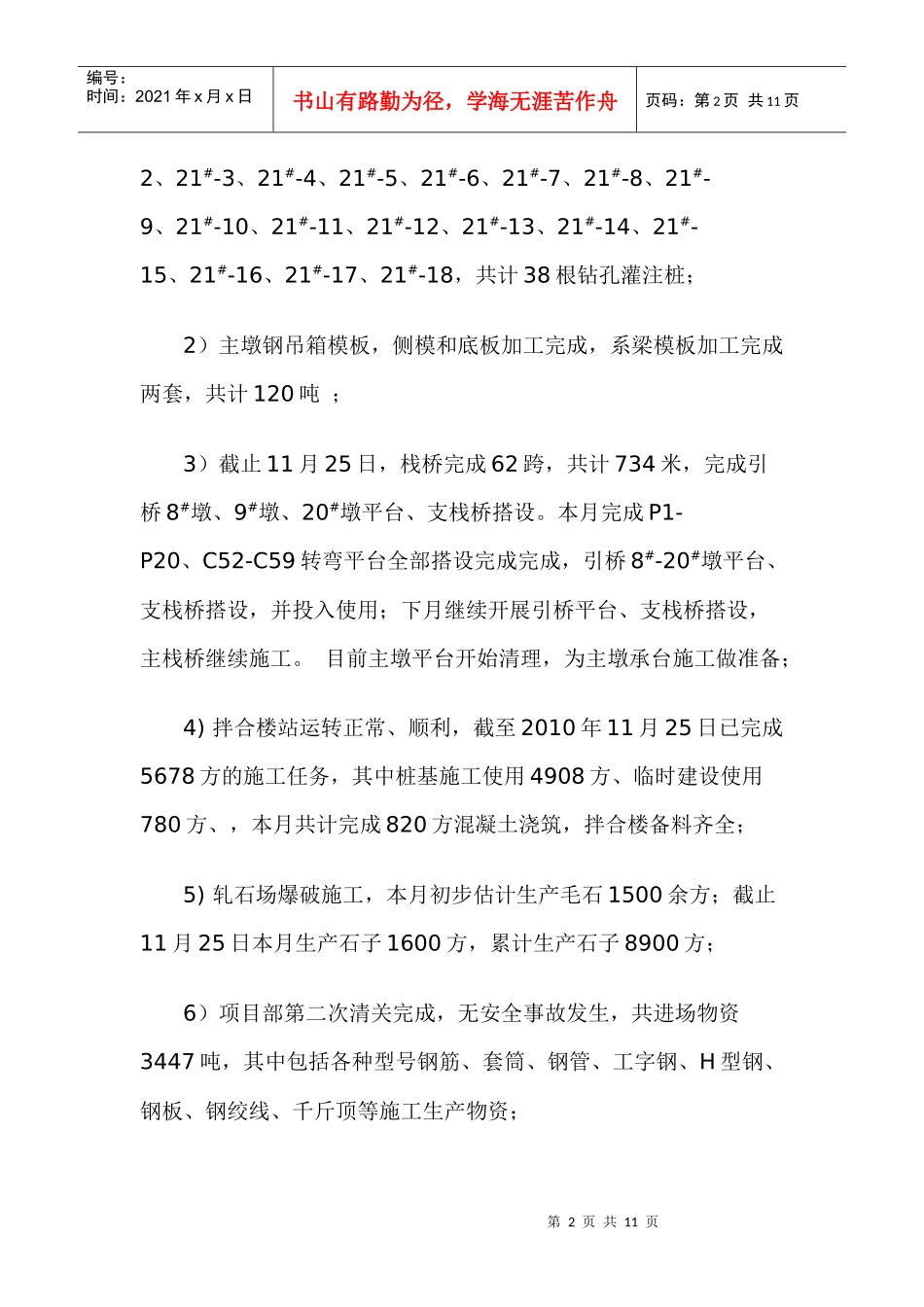

具体如下:1)本月累计完成钻孔灌注桩8根,截止11月25日桩基完成浇筑引桥墩18根为0#墩、1#墩、2#墩、3#墩、4#墩、5#墩、6#墩、7#墩、8#墩、9#-2、10#-2和主墩18根为21#-1、21#-第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页2、21#-3、21#-4、21#-5、21#-6、21#-7、21#-8、21#-9、21#-10、21#-11、21#-12、21#-13、21#-14、21#-15、21#-16、21#-17、21#-18,共计38根钻孔灌注桩;2)主墩钢吊箱模板,侧模和底板加工完成,系梁模板加工完成两套,共计120吨;3)截止11月25日,栈桥完成62跨,共计734米,完成引桥8#墩、9#墩、20#墩平台、支栈桥搭设
本月完成P1-P20、C52-C59转弯平台全部搭设完成完成,引桥8#-20#墩平台、支栈桥搭设,并投入使用;下月继续开展引桥平台、支栈桥搭设,主栈桥继续施工
目前主墩平台开始清理,为主墩承台施工做准备;4)拌合楼站
