第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页技术交底记录表C2-1编号工程名称平谷区金海湖镇韩庄新村项目-回迁住宅工程交底日期2010年12月11日施工单位北京城建七建设工程有限公司分项工程名称混凝土工程交底提要物料提升机基础施工技术交底第1页共13页交底内容:1.施工准备1
1钢筋:一级φ8@200双层双向
2砼:商品混凝土C30
3地脚螺栓、绑丝
2作业条件1
1场地已清理并平整出来,无方木、砌块、碎石等杂物
2各种材料均合格,符合规范要求
2施工工艺2

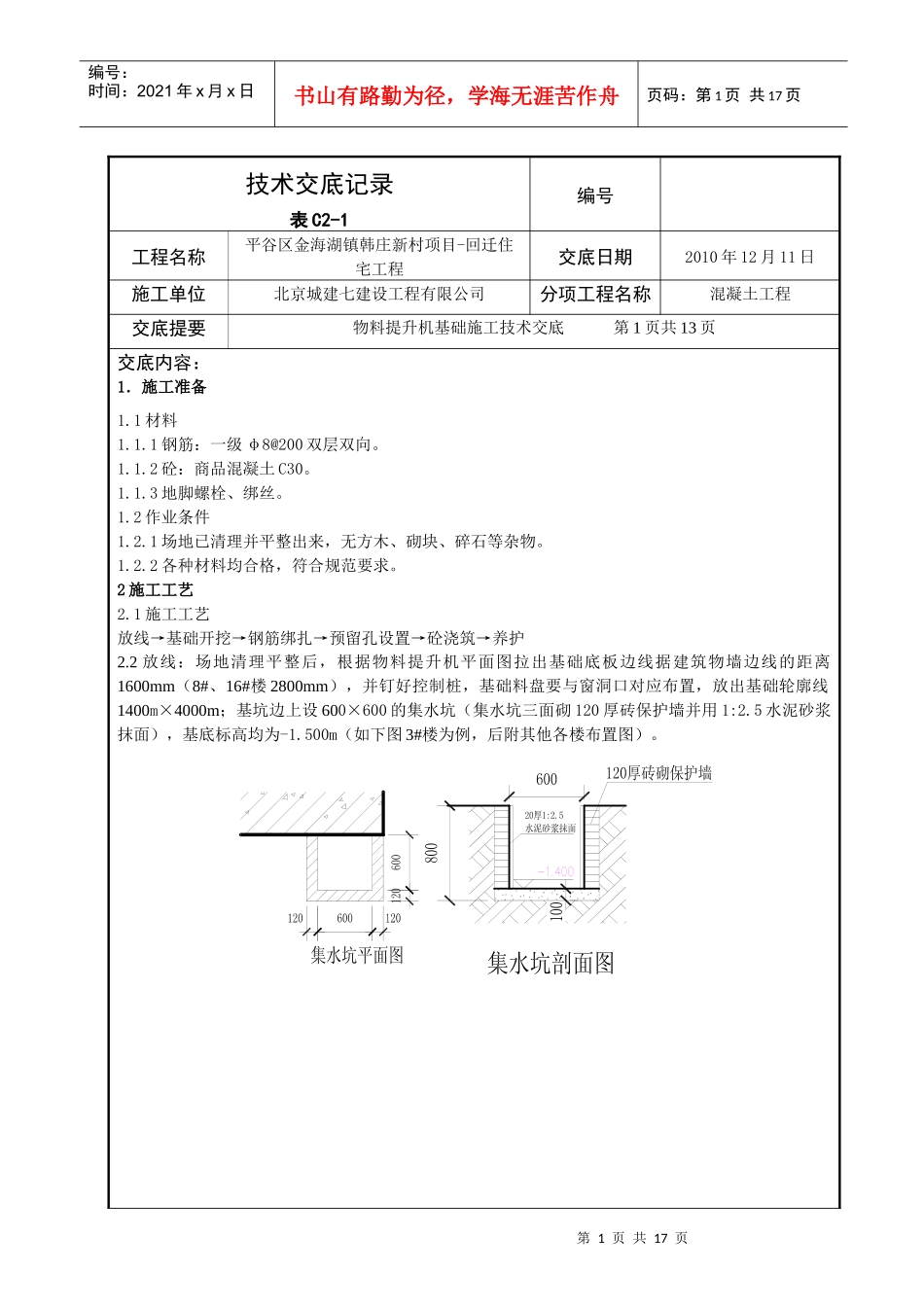

1施工工艺放线→基础开挖→钢筋绑扎→预留孔设置→砼浇筑→养护2

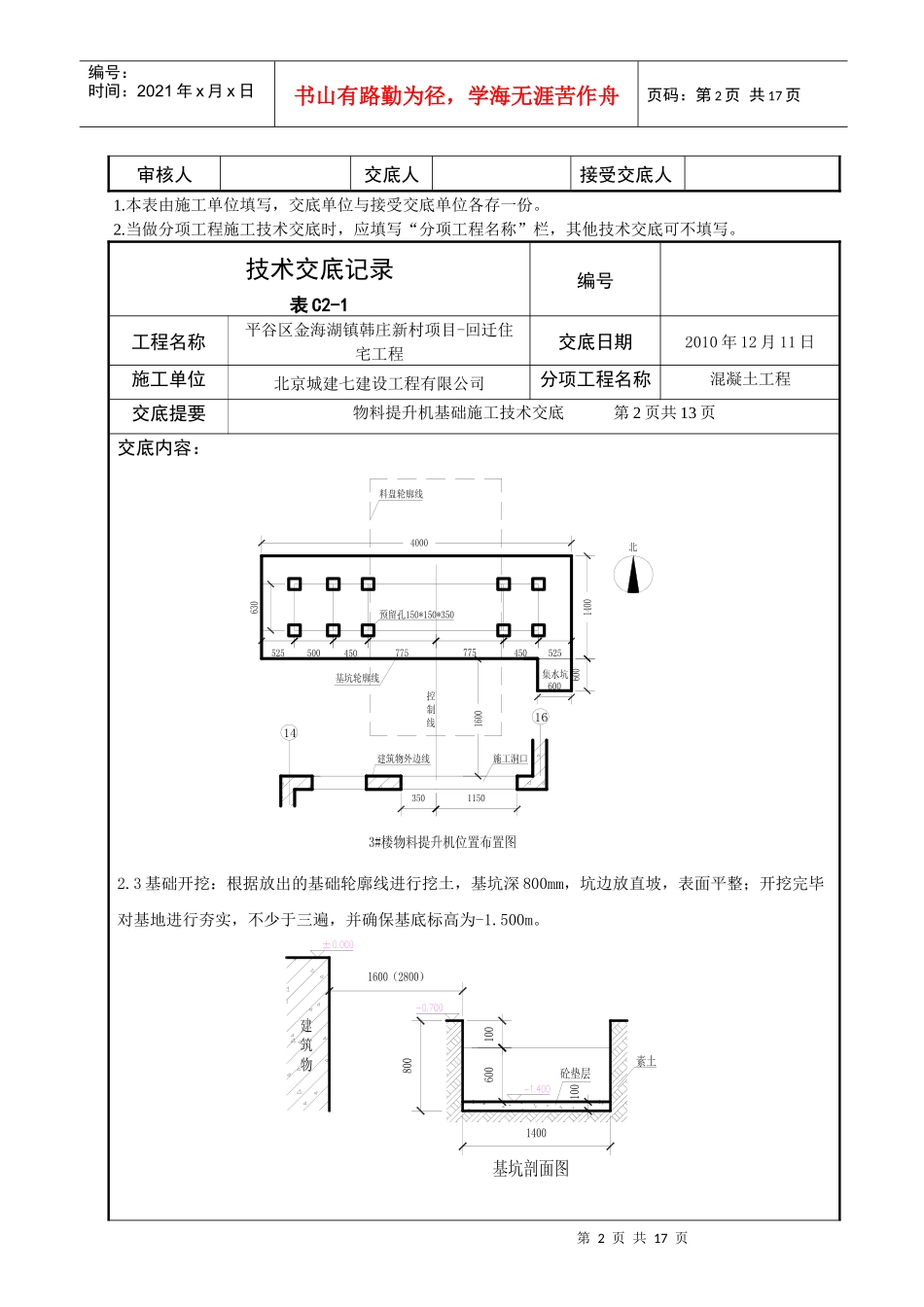

2放线:场地清理平整后,根据物料提升机平面图拉出基础底板边线据建筑物墙边线的距离1600mm(8#、16#楼2800mm),并钉好控制桩,基础料盘要与窗洞口对应布置,放出基础轮廓线1400m×4000m;基坑边上设600×600的集水坑(集水坑三面砌120厚砖保护墙并用1:2
5水泥砂浆抹面),基底标高均为-1
500m(如下图3#楼为例,后附其他各楼布置图)
第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页审核人交底人接受交底人1
本表由施工单位填写,交底单位与接受交底单位各存一份
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技术交底记录表C2-1编号工程名称平谷区金海湖镇韩庄新村项目-回迁住宅工程交底日期2010年12月11日施工单位北京城建七建设工程有限公司分项工程名称混凝土工程交底提要物料提升机基础施工技术交底第2页共13页交底内容:2
3基础开挖:根据放出的基础轮廓线进行挖土,基坑深800mm,坑边放直坡,表面平整;开挖完毕对基地进行夯实,不少于三遍,并确保
