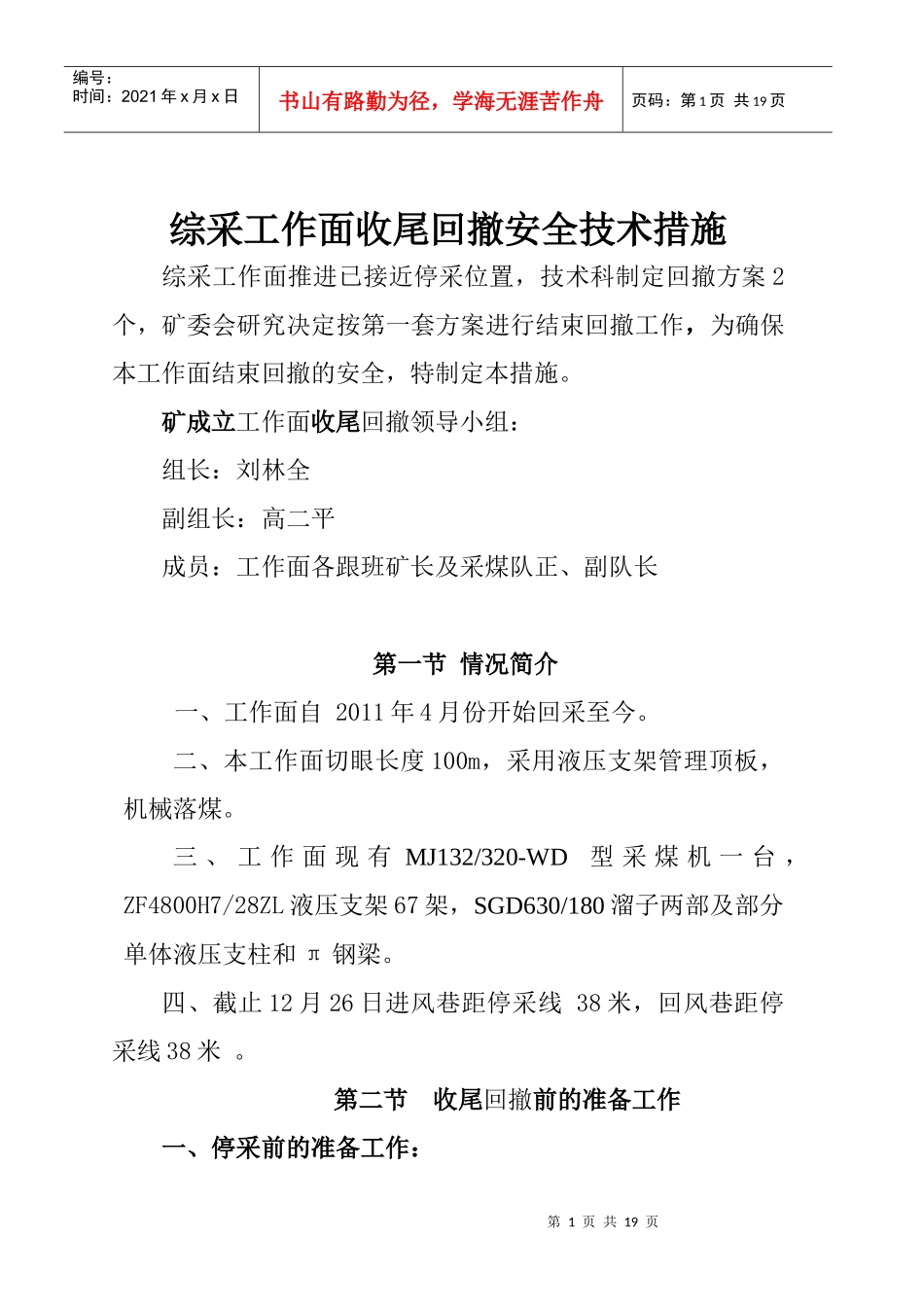

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页综采工作面收尾回撤安全技术措施综采工作面推进已接近停采位置,技术科制定回撤方案2个,矿委会研究决定按第一套方案进行结束回撤工作,为确保本工作面结束回撤的安全,特制定本措施
矿成立工作面收尾回撤领导小组:组长:刘林全副组长:高二平成员:工作面各跟班矿长及采煤队正、副队长第一节情况简介一、工作面自2011年4月份开始回采至今
二、本工作面切眼长度100m,采用液压支架管理顶板,机械落煤
三、工作面现有MJ132/320-WD型采煤机一台,ZF4800H7/28ZL液压支架67架,SGD630/180溜子两部及部分单体液压支柱和π钢梁
四、截止12月26日进风巷距停采线38米,回风巷距停采线38米

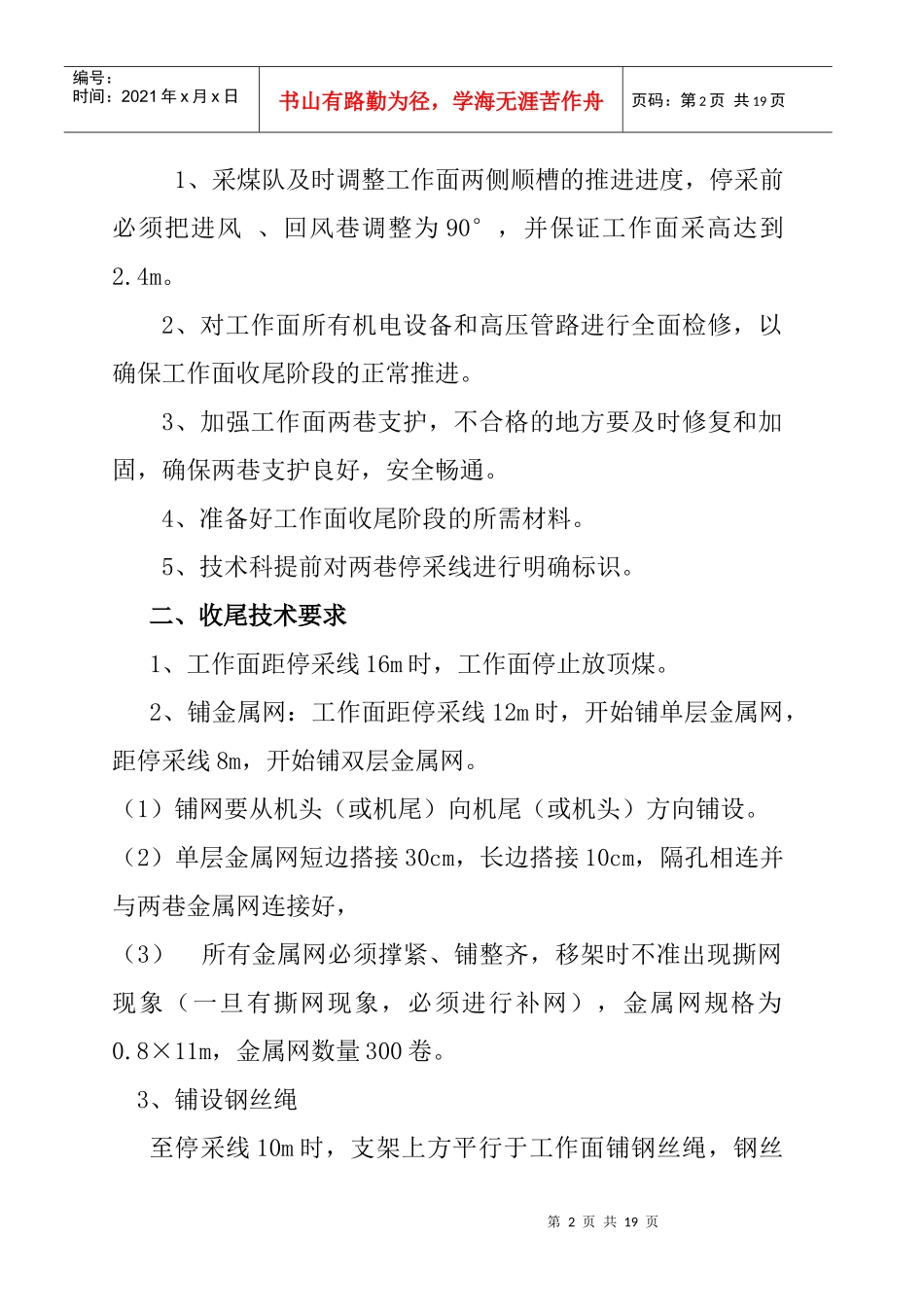

第二节收尾回撤前的准备工作一、停采前的准备工作:第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页1、采煤队及时调整工作面两侧顺槽的推进进度,停采前必须把进风、回风巷调整为90°,并保证工作面采高达到2
2、对工作面所有机电设备和高压管路进行全面检修,以确保工作面收尾阶段的正常推进
3、加强工作面两巷支护,不合格的地方要及时修复和加固,确保两巷支护良好,安全畅通
4、准备好工作面收尾阶段的所需材料
5、技术科提前对两巷停采线进行明确标识
二、收尾技术要求1、工作面距停采线16m时,工作面停止放顶煤
2、铺金属网:工作面距停采线12m时,开始铺单层金属网,距停采线8m,开始铺双层金属网
(1)铺网要从机头(或机尾)向机尾(或机头)方向铺设

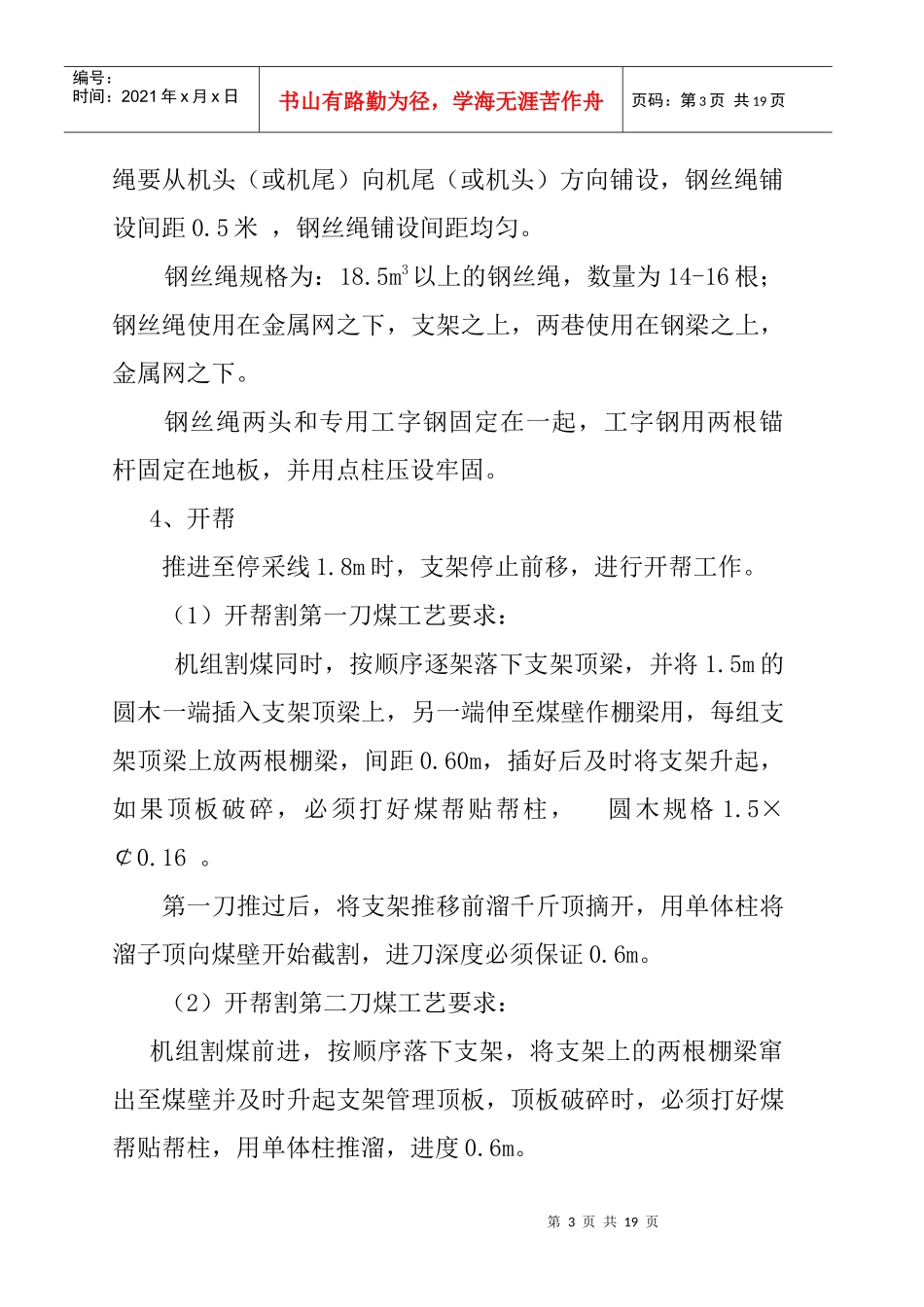

(2)单层金属网短边搭接30cm,长边搭接10cm,隔孔相连并与两巷金属网连接好,(3)所有金属网必须撑紧、铺整齐,移架时不准出现撕网现象(一旦有撕网现象,必须进行补网),金属网规格为0
