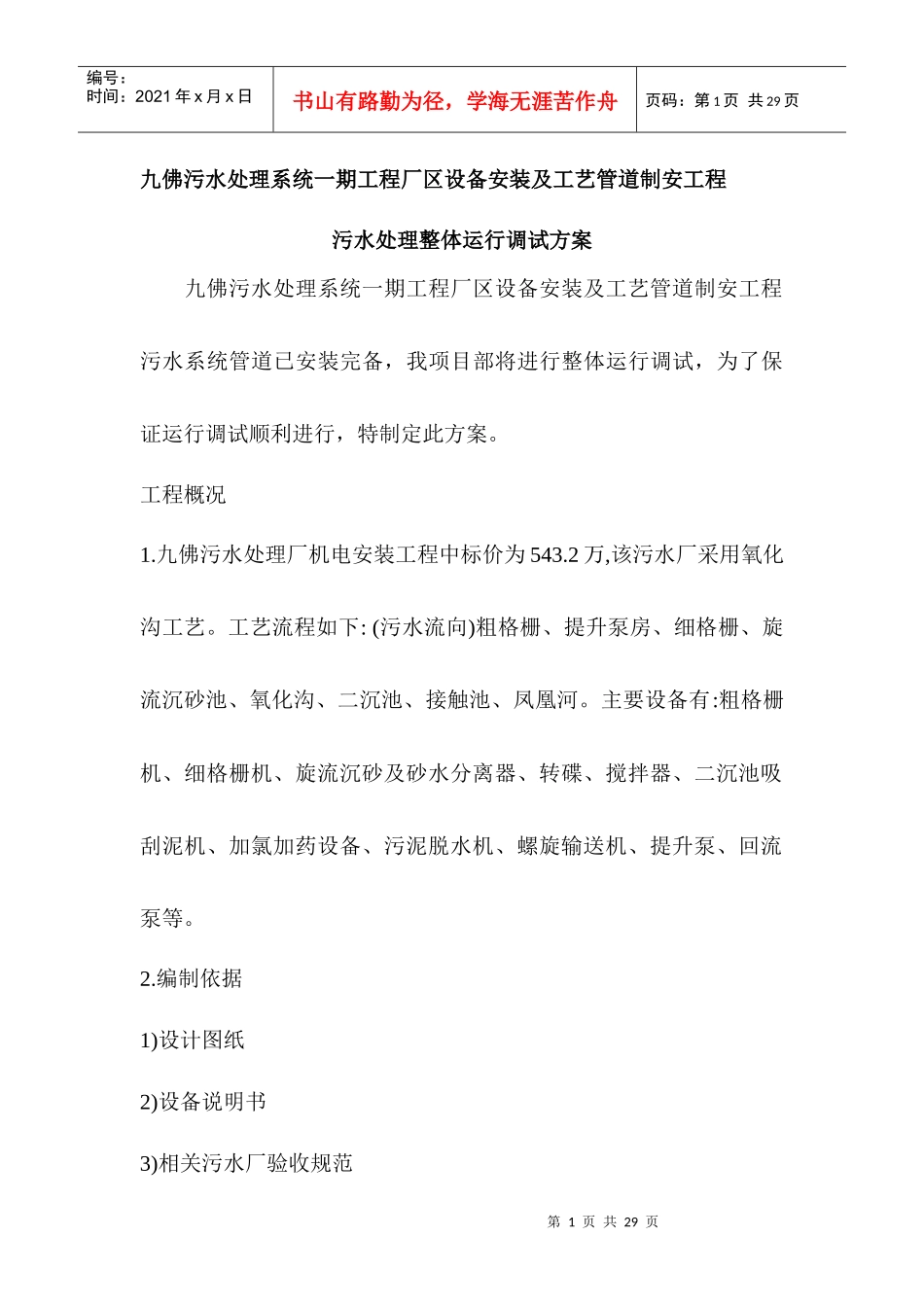

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页九佛污水处理系统一期工程厂区设备安装及工艺管道制安工程污水处理整体运行调试方案九佛污水处理系统一期工程厂区设备安装及工艺管道制安工程污水系统管道已安装完备,我项目部将进行整体运行调试,为了保证运行调试顺利进行,特制定此方案
九佛污水处理厂机电安装工程中标价为543
2万,该污水厂采用氧化沟工艺
工艺流程如下:(污水流向)粗格栅、提升泵房、细格栅、旋流沉砂池、氧化沟、二沉池、接触池、凤凰河
主要设备有:粗格栅机、细格栅机、旋流沉砂及砂水分离器、转碟、搅拌器、二沉池吸刮泥机、加氯加药设备、污泥脱水机、螺旋输送机、提升泵、回流泵等

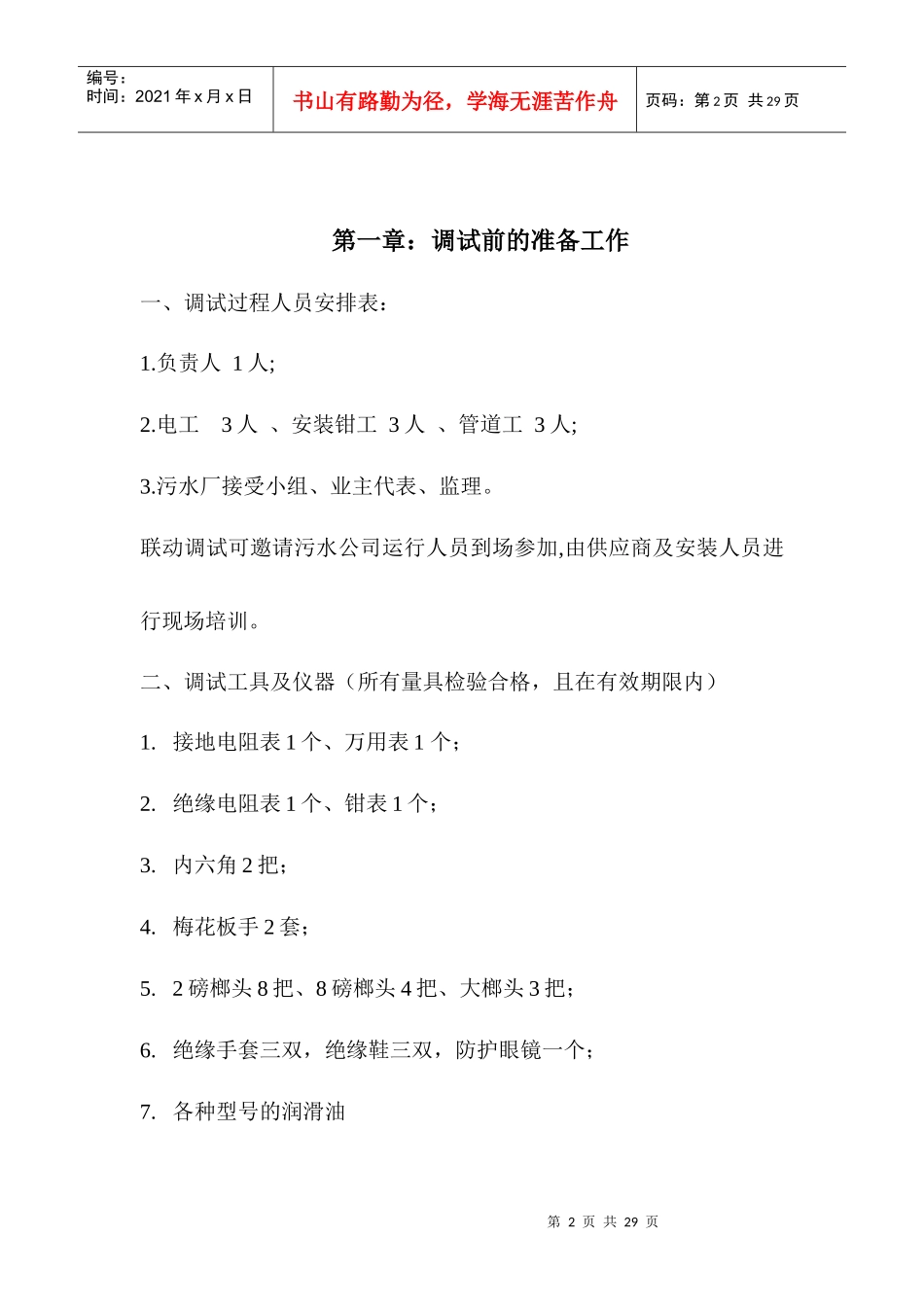

编制依据1)设计图纸2)设备说明书3)相关污水厂验收规范第2页共29页第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页第一章:调试前的准备工作一、调试过程人员安排表:1
负责人1人;2
电工3人、安装钳工3人、管道工3人;3
污水厂接受小组、业主代表、监理
联动调试可邀请污水公司运行人员到场参加,由供应商及安装人员进行现场培训
二、调试工具及仪器(所有量具检验合格,且在有效期限内)1
接地电阻表1个、万用表1个;2
绝缘电阻表1个、钳表1个;3
内六角2把;4
梅花板手2套;5
2磅榔头8把、8磅榔头4把、大榔头3把;6
绝缘手套三双,绝缘鞋三双,防护眼镜一个;7

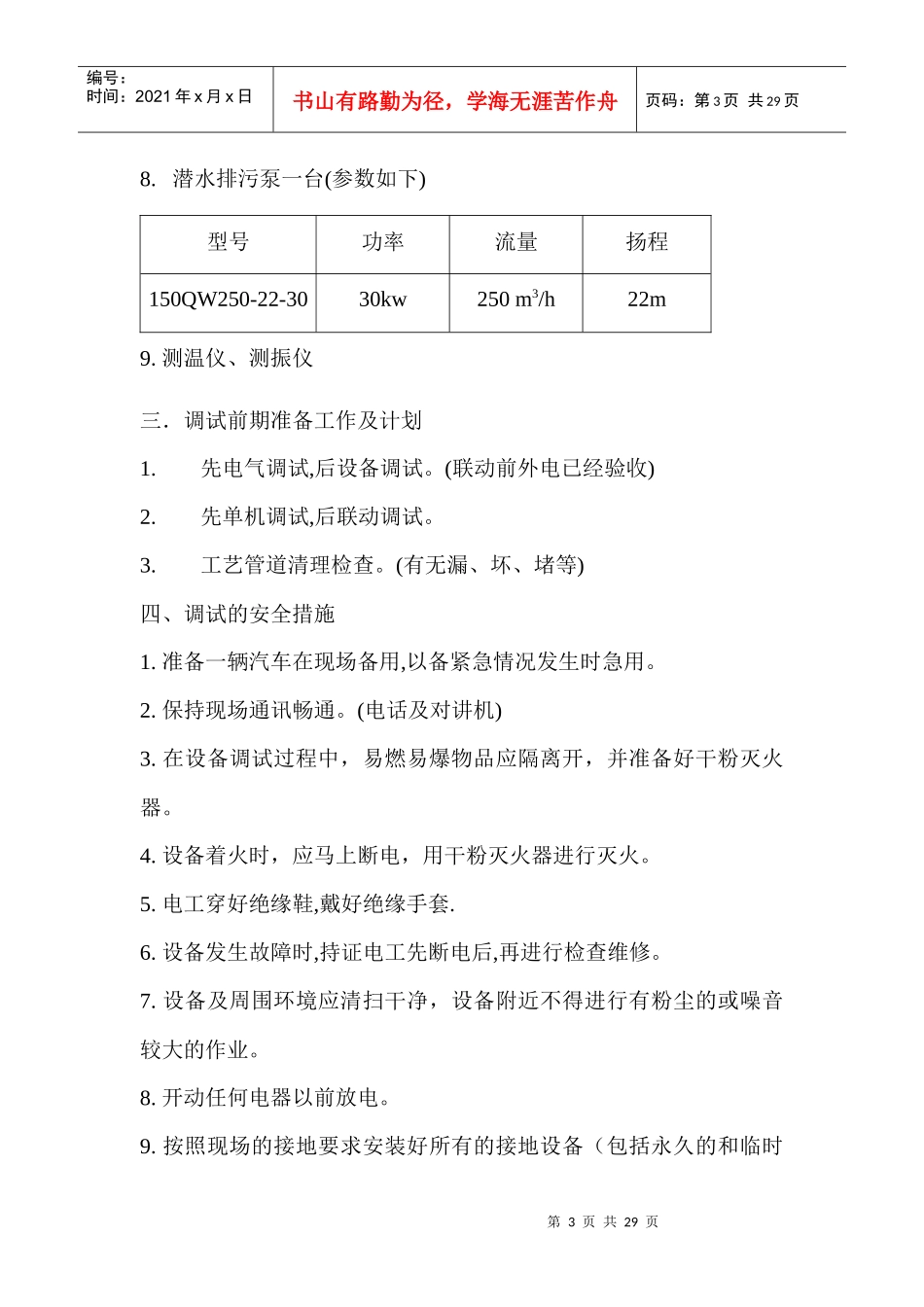

各种型号的润滑油第3页共29页第2页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共29页8
潜水排污泵一台(参数如下)型号功率流量扬程150QW250-22-3030kw250m3/h22m9
测温仪、测振仪三.调试前期准备工作及计划1
先电气调试,后设备调试
(联动前外电已经验收)2
先单机调试,后联
