第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页电渣焊工艺及操作技术2007-11-1707:55:42作者:来源:互联网浏览次数:52文字大小:【大】【中】【小】简介:电渣焊工作的全过程包括:1)焊前准备(工件备料及装配,焊接工卡具准备、焊前设备调试等)
2)焊接过程的操作(引弧造渣阶段
正常焊接阶段、引出阶段)及工艺参数的控制
3)焊后工作(割去起焊槽
电渣焊工作的全过程包括:1)焊前准备(工件备料及装配,焊接工卡具准备、焊前设备调试等)
2)焊接过程的操作(引弧造渣阶段
正常焊接阶段、引出阶段)及工艺参数的控制
3)焊后工作(割去起焊槽、引出板、装配后及时进炉,进入热处理工序)
1焊前准备(1)工件准备1)设计的电渣焊件应标注焊缝宽度尺寸c(图2)
在焊前备料时应扣除焊缝宽度(见表1)
图2铸、锻件焊接面的加工要求第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页表1各种厚度工件对接和丁字接壮头推荐选用的焊缝宽度2)工件装配a.对接接头及丁字接头的装配(见图3)
工件两侧对称焊上定位板(丝极电渣焊由于在工件一侧要安放电渣焊机,只能在工件另一侧焊定位板)
定位板见图4
一般定位板距工件两端为200~300mm(见图3),较长的焊缝中间要设数个定位板,定位板之间距离一般为1~1.5m
对于厚度大于400mm的大断面工件,定位板厚度可选用70~90mm
其余尺寸也可相应加大
定位板在电渣焊后
割去其与工件联接焊缝后,可反复使用

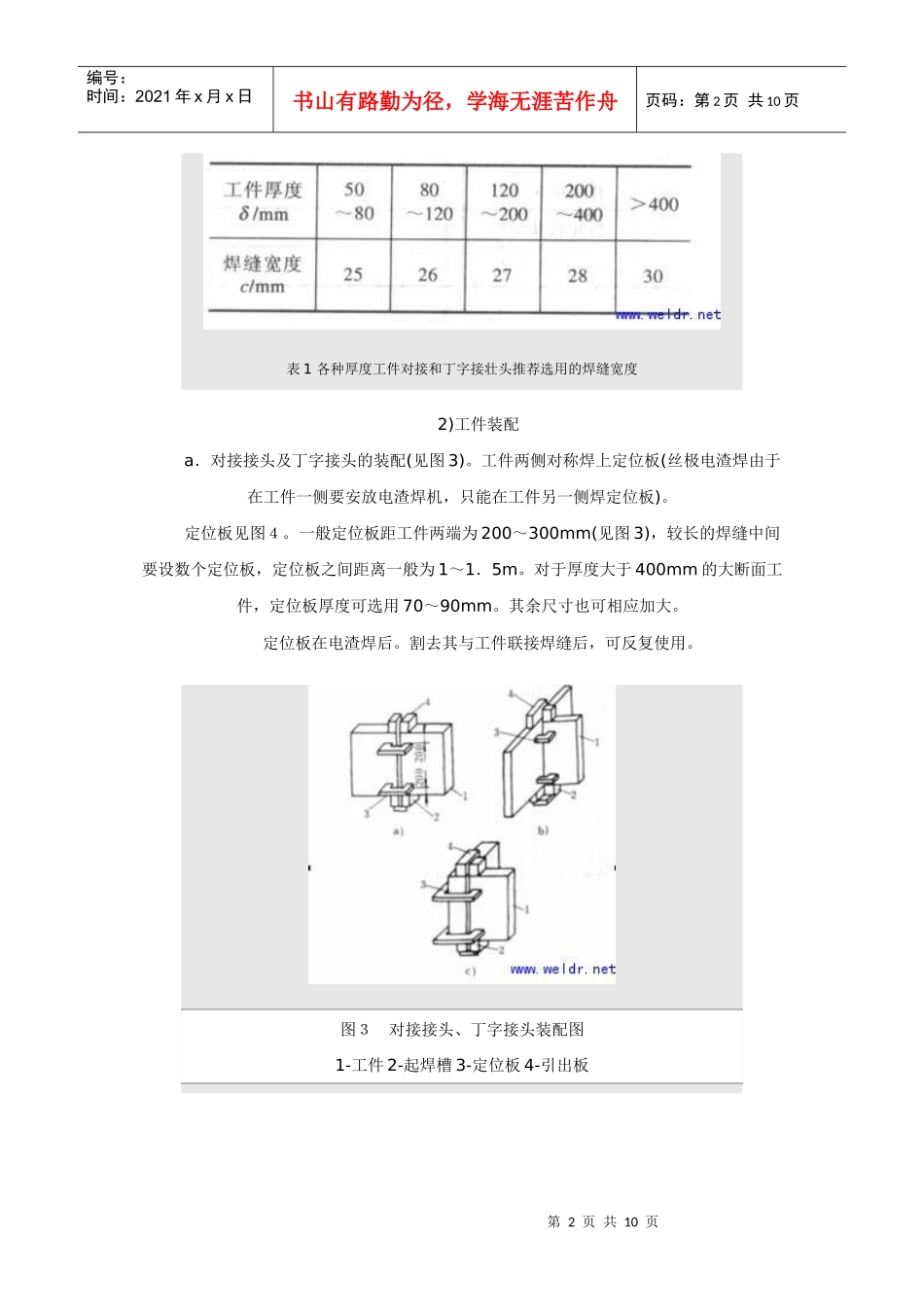

图3对接接头、丁字接头装配图1-工件2-起焊槽3-定位板4-引出板第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页在工件下端焊上起焊槽,上端焊上引出板(见图3)
对于厚度大于400mm
