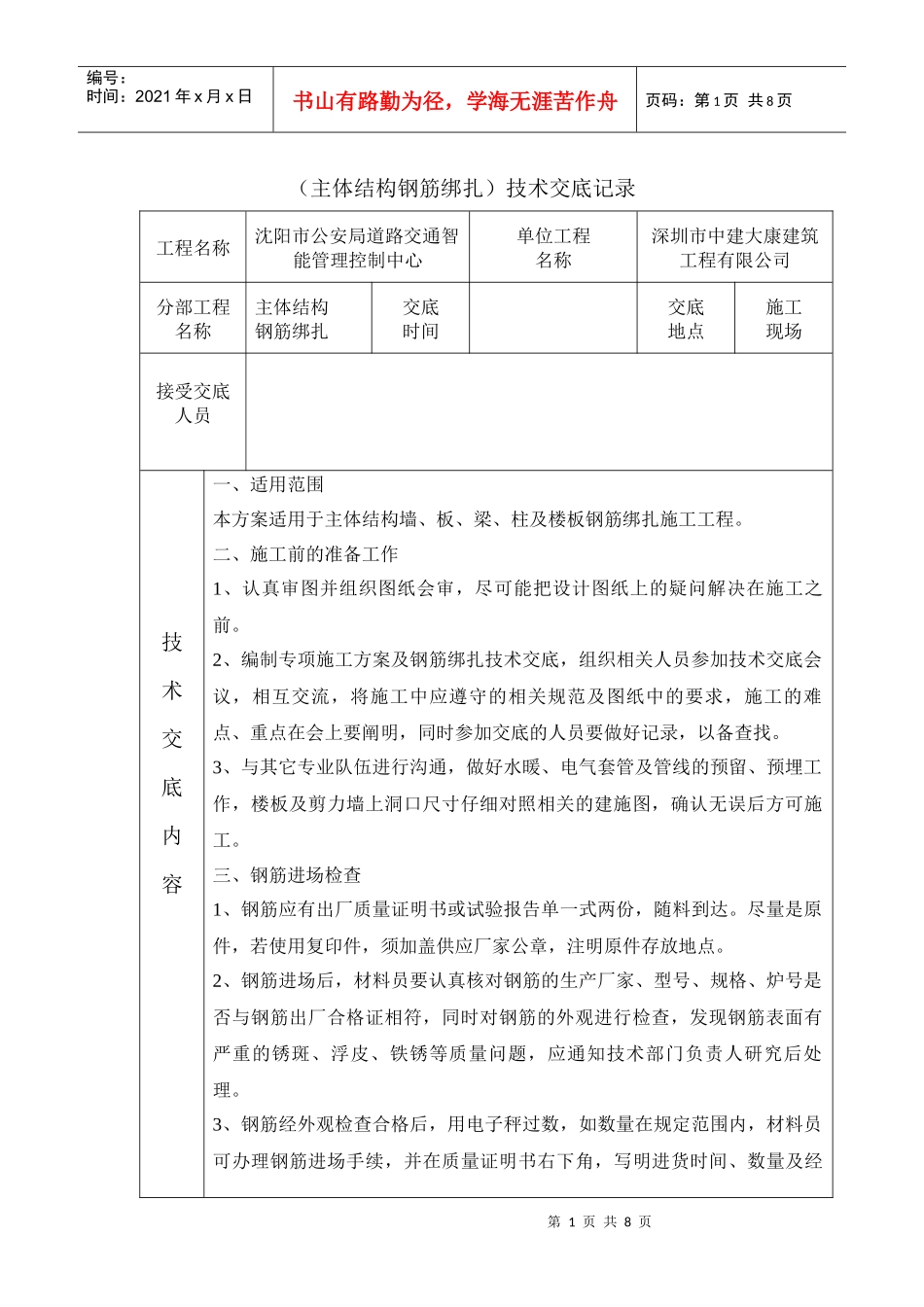

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页(主体结构钢筋绑扎)技术交底记录工程名称沈阳市公安局道路交通智能管理控制中心单位工程名称深圳市中建大康建筑工程有限公司分部工程名称主体结构钢筋绑扎交底时间交底地点施工现场接受交底人员技术交底内容一、适用范围本方案适用于主体结构墙、板、梁、柱及楼板钢筋绑扎施工工程
二、施工前的准备工作1、认真审图并组织图纸会审,尽可能把设计图纸上的疑问解决在施工之前
2、编制专项施工方案及钢筋绑扎技术交底,组织相关人员参加技术交底会议,相互交流,将施工中应遵守的相关规范及图纸中的要求,施工的难点、重点在会上要阐明,同时参加交底的人员要做好记录,以备查找
3、与其它专业队伍进行沟通,做好水暖、电气套管及管线的预留、预埋工作,楼板及剪力墙上洞口尺寸仔细对照相关的建施图,确认无误后方可施工
三、钢筋进场检查1、钢筋应有出厂质量证明书或试验报告单一式两份,随料到达
尽量是原件,若使用复印件,须加盖供应厂家公章,注明原件存放地点
2、钢筋进场后,材料员要认真核对钢筋的生产厂家、型号、规格、炉号是否与钢筋出厂合格证相符,同时对钢筋的外观进行检查,发现钢筋表面有严重的锈斑、浮皮、铁锈等质量问题,应通知技术部门负责人研究后处理
3、钢筋经外观检查合格后,用电子秤过数,如数量在规定范围内,材料员可办理钢筋进场手续,并在质量证明书右下角,写明进货时间、数量及经第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页技术交底内容手人,作原材料登记台帐,然后交资料员存档
四、钢筋堆放要求1、钢筋进场后按型号、规格不同分别堆放,并用旧木方架空垫高,雨季堆放需加盖苫布防雨,以防钢筋锈蚀
2、钢筋堆放区需设置标识牌,说明:钢筋型号、种类、使用部位、生产厂家、检验状况
3、严禁大量钢筋堆放
