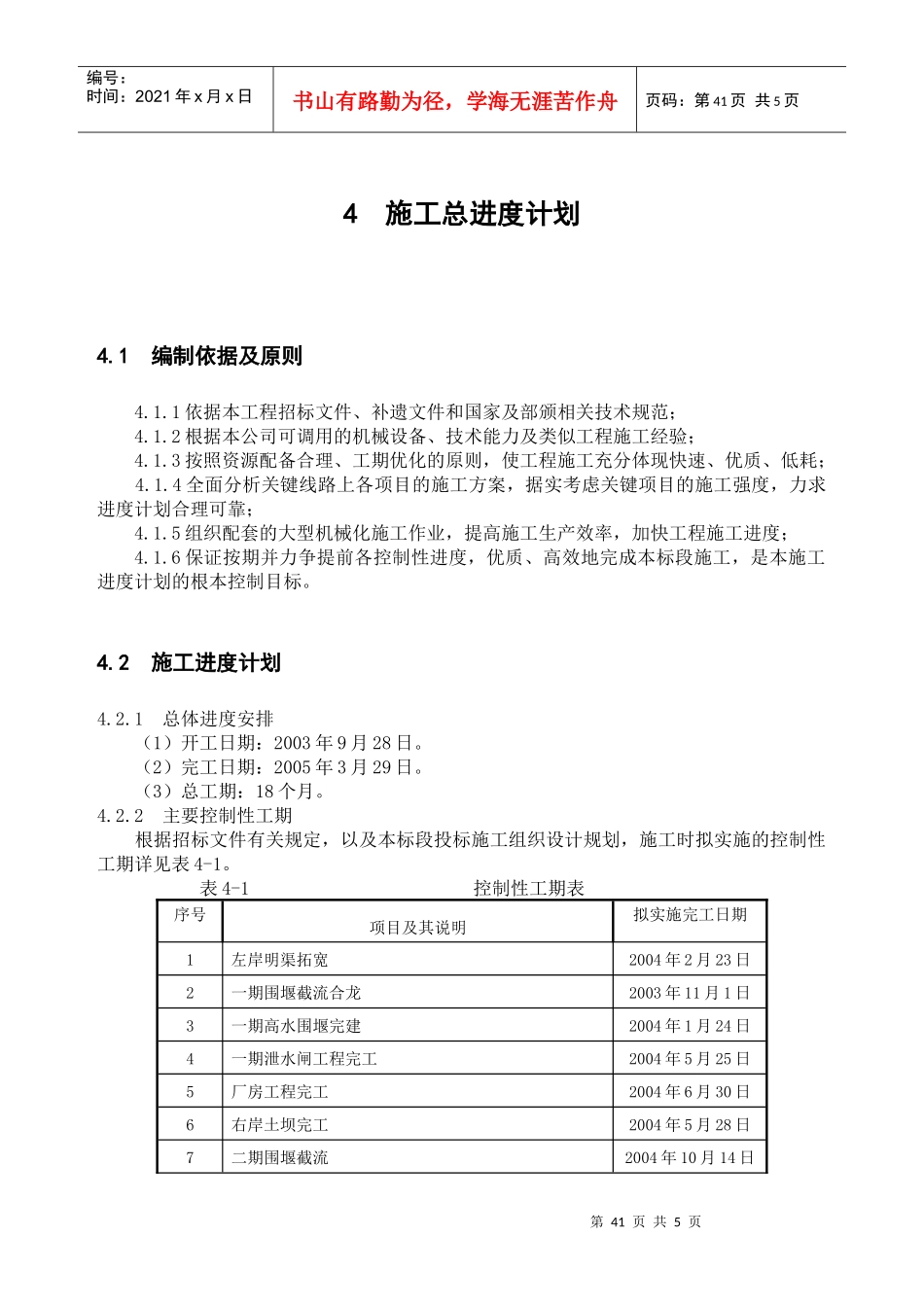

第41页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第41页共5页4施工总进度计划4
1编制依据及原则4
1依据本工程招标文件、补遗文件和国家及部颁相关技术规范;4
2根据本公司可调用的机械设备、技术能力及类似工程施工经验;4
3按照资源配备合理、工期优化的原则,使工程施工充分体现快速、优质、低耗;4
4全面分析关键线路上各项目的施工方案,据实考虑关键项目的施工强度,力求进度计划合理可靠;4
5组织配套的大型机械化施工作业,提高施工生产效率,加快工程施工进度;4
6保证按期并力争提前各控制性进度,优质、高效地完成本标段施工,是本施工进度计划的根本控制目标
2施工进度计划4
1总体进度安排(1)开工日期:2003年9月28日
(2)完工日期:2005年3月29日
(3)总工期:18个月
2主要控制性工期根据招标文件有关规定,以及本标段投标施工组织设计规划,施工时拟实施的控制性工期详见表4-1

表4-1控制性工期表序号项目及其说明拟实施完工日期1左岸明渠拓宽2004年2月23日2一期围堰截流合龙2003年11月1日3一期高水围堰完建2004年1月24日4一期泄水闸工程完工2004年5月25日5厂房工程完工2004年6月30日6右岸土坝完工2004年5月28日7二期围堰截流2004年10月14日第42页共5页第41页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第42页共5页8二期泄水闸工程完工2005年2月11日9左岸土坝工程完工2004年12月7日10左岸连接段完工2005年1月18日11本工程完工日期2005年3月29日4

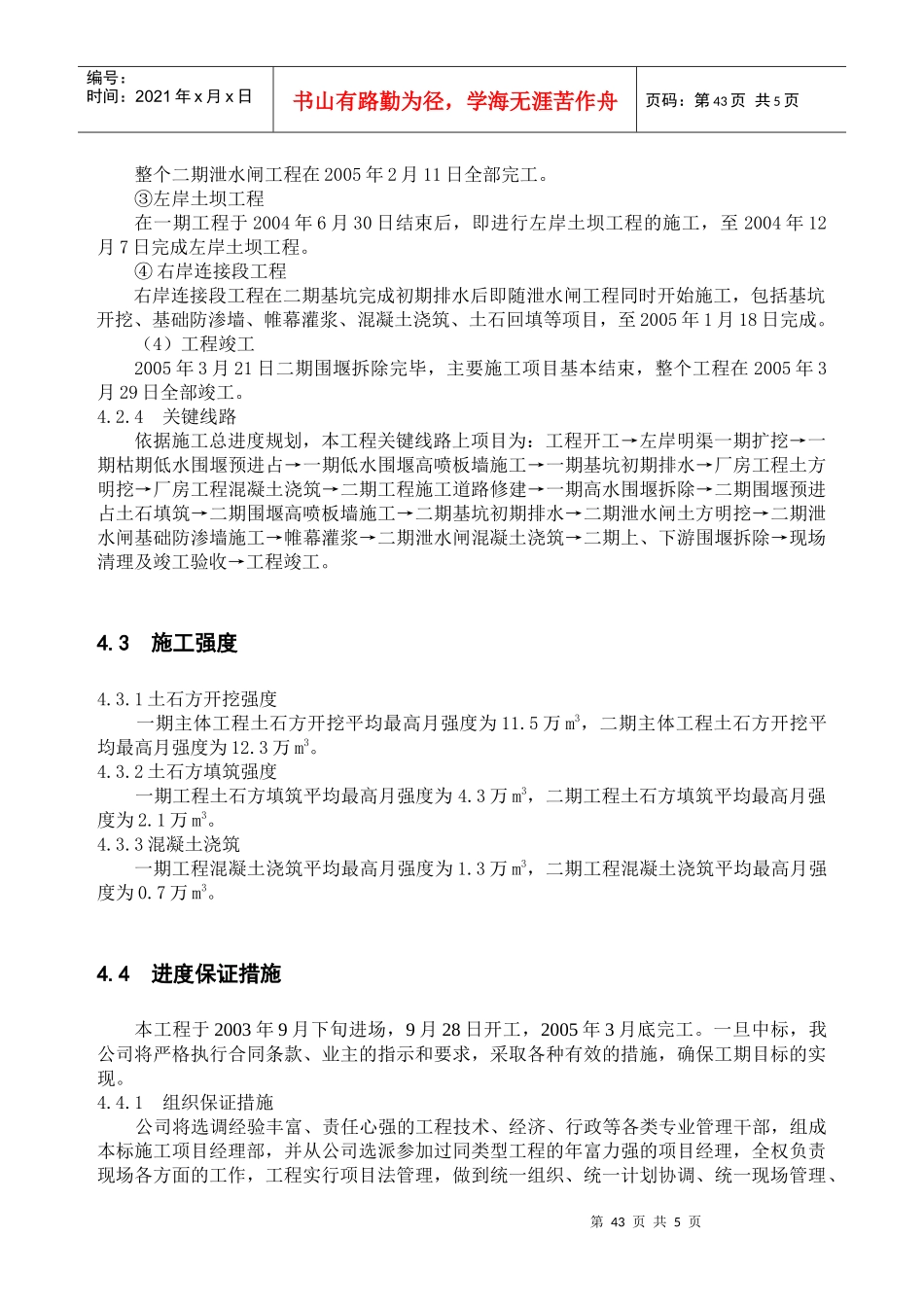

3主要项目施工进度安排(1)准备工程①2003年9月下旬,施工设备及人员开始陆续进场,地质复查、测量控制网基本完成
②2003年11月底,砂石加工及混凝土拌
