模板工程技术交底书本交底书规定了本项目部的现浇混泥土结构模板作业的有关操作,质量,安全的要求,它适用宜宾鲁能山水绿城鑫岭寓13#、14#、15#楼的模板工程作业
A:作业条件1、熟悉图纸会审记要,技术核定单及修改通知书等内容
2、模板翻样完成并经复核无误
3、施工人员已向操作人员进行技术交底,轴线,标高,控制线弹出
4、各种材料均已到位,并挑选统一

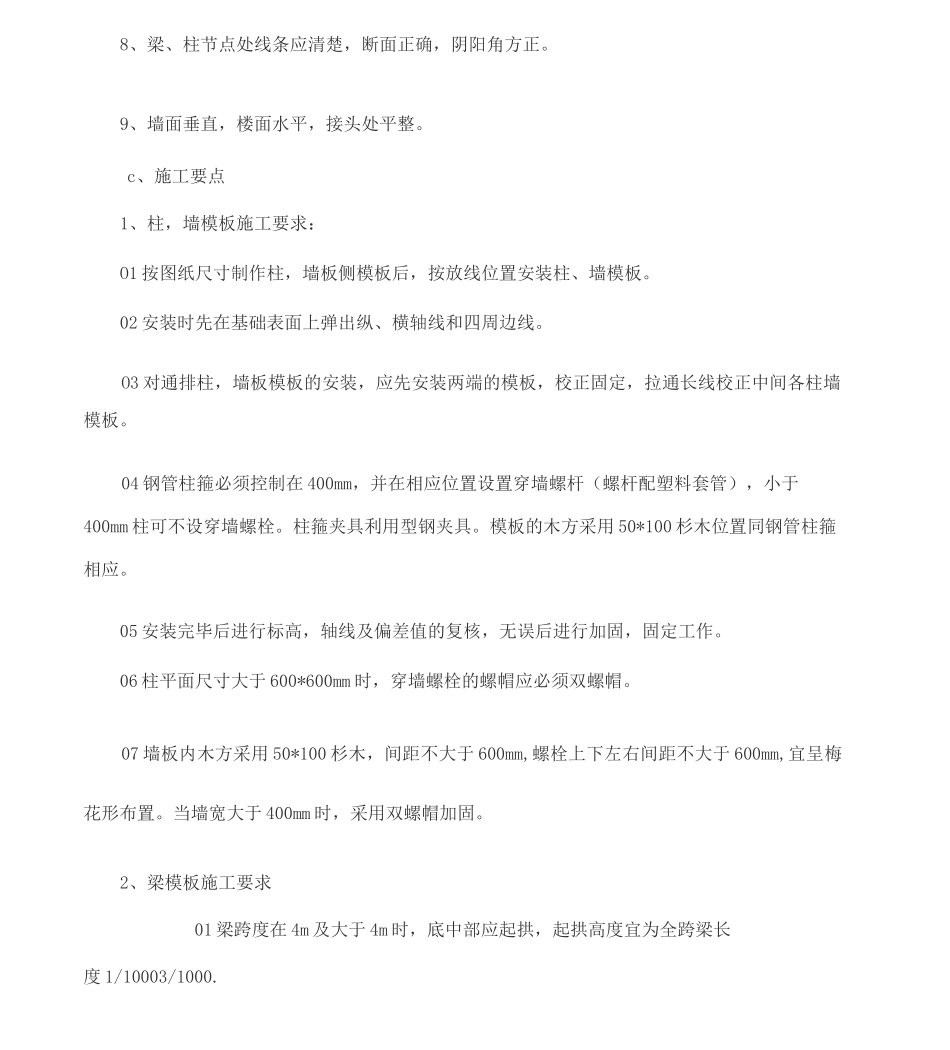

B:操作工艺1、模板必须保证工程结构和构件各部的尺寸和相互位置的正确
2、模板具有足够的强度、刚度和稳定性,能可靠地承收现浇砼的重量和侧压力,以及在施工过程中所产生的符合
3、构造简单,装拆方便,并便于钢筋绑扎和砼的浇筑及养护等工艺要求
4、模板接缝严密,不漏浆
5、确保墙面平整光滑,模板支拆,运输和堆放方便
6、模板的尺寸构造尽可能实现标准化,通用化,以达到设计规定的精确要求
7、模板应加工制作精细,组合尺寸正确,以达到设计规定的精确要求
8、梁、柱节点处线条应清楚,断面正确,阴阳角方正
9、墙面垂直,楼面水平,接头处平整
c、施工要点1、柱,墙模板施工要求:O1按图纸尺寸制作柱,墙板侧模板后,按放线位置安装柱、墙模板
02安装时先在基础表面上弹出纵、横轴线和四周边线
O3对通排柱,墙板模板的安装,应先安装两端的模板,校正固定,拉通长线校正中间各柱墙模板
04钢管柱箍必须控制在400mm,并在相应位置设置穿墙螺杆(螺杆配塑料套管),小于400mm柱可不设穿墙螺栓
柱箍夹具利用型钢夹具
模板的木方采用50*100杉木位置同钢管柱箍相应
05安装完毕后进行标高,轴线及偏差值的复核,无误后进行加固,固定工作
06柱平面尺寸大于600*600mm时,穿墙螺栓的螺帽应必须双螺帽
07墙板内木方采用50*100杉木,间距不大于600mm,螺栓上下左右间距不大于600mm,宜呈梅花形布置
当墙宽大于400mm时,采用双螺帽加固
2、梁模板施
