第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页空心墩台施工作业标准化1人员配备每个作业队配备负责人1人,技术主管1人,质量工程技术员1人,专职安全员1人
2施工作业标准施工方法:墩身外侧模选用大块刚模版,内侧采用定型刚模版
对于收坡高墩,且同类型桥墩数量较多的,应采用大块成套钢模,分段支立,浇灌,在不同墩位间倒用
空心墩底部的实心部分单独分次浇筑,墩身每次的最高高度控制在5m以内,施工中加强施工组织
模版根据地形,墩高等条件由汽车吊负责垂直提升,混凝土由混凝土泵车泵送入模
超过25m的空心墩采用翻模施工
模板工程:墩身外模采用大块整体钢模,选用不少于6mm厚钢板面板,加工时,派专业工程师在加工厂家进行全过程跟踪,保证面板,平整度,接缝,尺寸误差的质量要求
内膜采用组合钢模
模板进场后,进行清理,打磨以无无痕为标准,刷脱模剂,并用塑料薄膜进行覆盖
立模前进行试拼,保证平整度小于3mm,加固采用内撑和外加拉杆形式,保证空心薄壁误差小于5mm
搭设支架时,在两个互相垂直的方向加以固定,支架支撑在可靠的地基上
墩台空心内的顶部采用搭设碗扣支架,50钢管加固,安装好后,检查轴线,高程,保证模版,支架在灌注混凝土过程中受力后不变形,不移位
钢筋工程基本要求:钢筋具有出场合格证,钢筋表面洁净,平直,无局部弯折,使用前将表面油污清理干净;安装要求:承台与墩台基础锚固筋按规范和设计要求连接牢固,形成一体;基底预埋钢筋位置准确,满足钢筋保护层的要求,墩身钢筋与预埋钢筋按50%接头错开配置;墩身钢筋规格多,数量大,为确保施工精度和绑扎质量,钢筋绑扎作业在固定台架上绑扎;采用定型塑料垫块,保证钢筋的保护层厚度

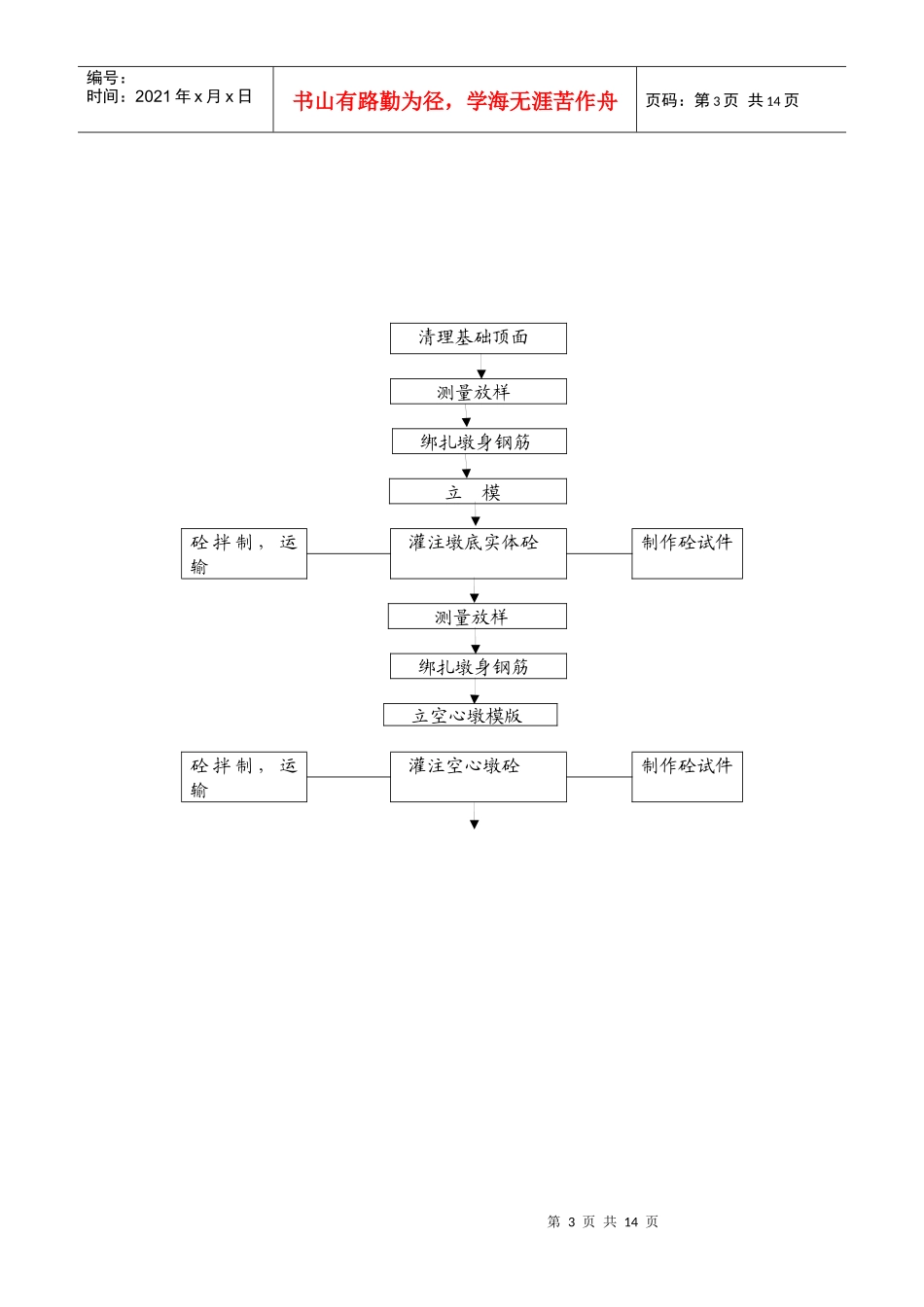

砼浇筑砼浇筑分三阶段进行,墩底实体段,墩身空心段,墩顶部实体段
砼采用自动计量拌合站生产,运输,泵送入模
浇筑前,对支架,模板,钢筋
