第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页通平高速公路桥梁施工工序及要求目录一、挖孔灌注桩二、钻孔灌注桩三、系梁灌注桩四、水中承台施工五、墩柱、盖梁施工六、预应力混凝土T梁七、空心板施工八、架桥机架梁施工九、现浇箱梁施工十、悬臂浇筑施工十一、护栏施工十二、水泥混凝土桥面铺装施工十三、伸缩缝施工十四、桥头搭板施工第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页挖孔灌注桩施工工序及要求吊装钢筋笼要求:1
挖孔过程中应经常检查桩孔尺寸、圆弧度、垂直度、平面位置和竖轴线倾斜情况,并做好记录,井下用电必须保证电压不高于110伏
砼护壁厚度一般为12-15cm,软弱土层、流沙等15-20cm为宜,砼采用机械或人工振捣
挖到设计深度后,必须做到孔底表面无松渣、沉淀土,基本平整
安装出渣起吊机具挖土或放炮出渣做好钻孔记录护壁砼浇筑声测管安装、检浇筑砼孔口护圈钢筋笼制作、检查检验导管等设备接装导管和砼料斗砼运输车运输或泵送灌注砼分段拆除导管下一道工序场地平整、放样定位终孔检验第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页4
钢筋笼安放到位后要及时固定
起吊机具应常检查维修,采用橡胶或塑料桶装运渣土
井下工作不得超过4小时,并应戴好安全帽及防电胶鞋
施工人员停工离开时,要盖好井口并及时上锁

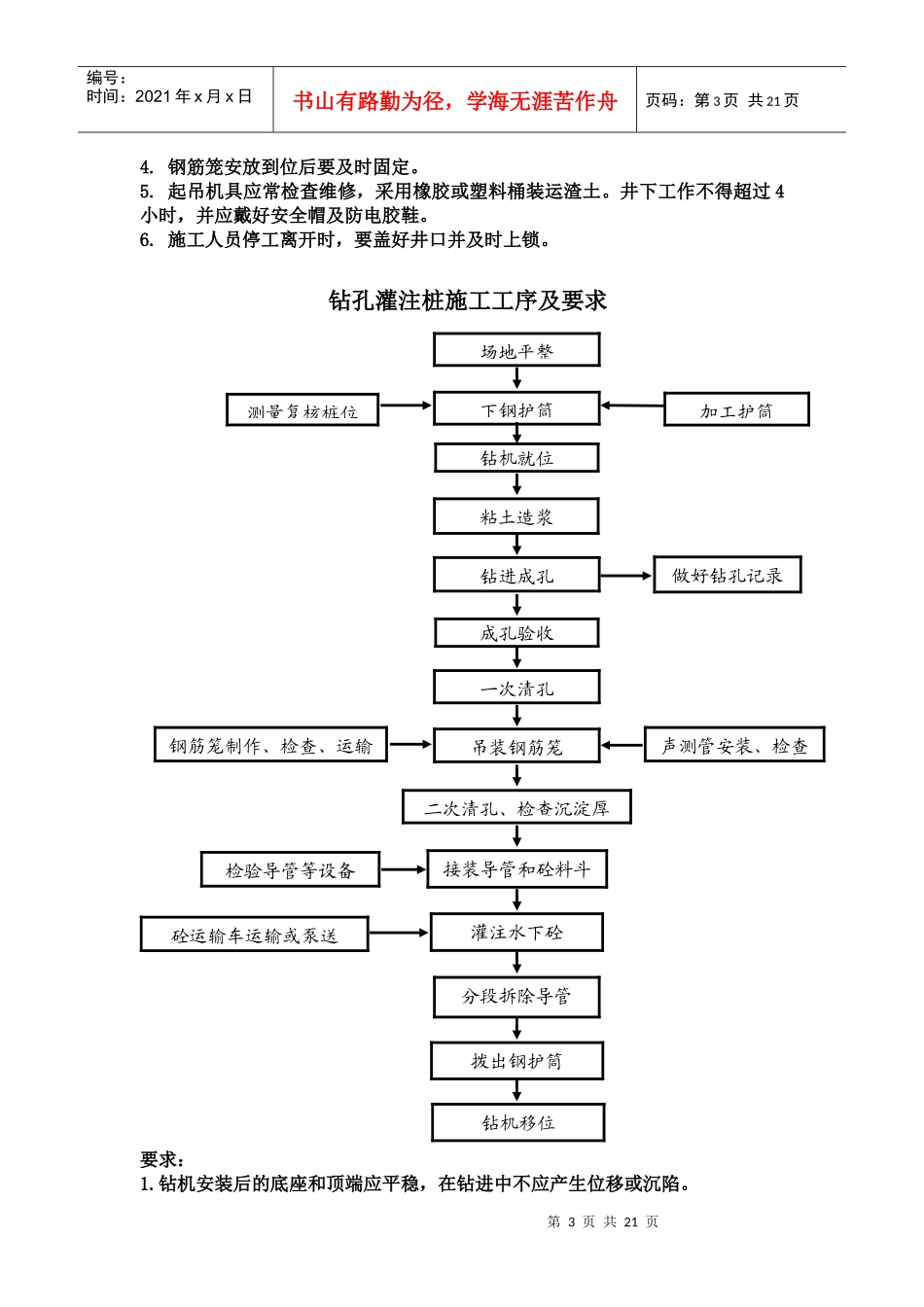

钻孔灌注桩施工工序及要求要求:1
钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷
测量复核桩位钻机就位粘土造浆做好钻孔记录钻进成孔声测管安装、检查一次清孔下钢护筒钢筋笼制作、检查、运输吊装钢筋笼检验导管等设备接装导管和砼料斗砼运输车运输或泵送灌注水下砼分段拆除导管钻机移位二次清孔、检查沉淀厚场地平整加工护筒成孔
