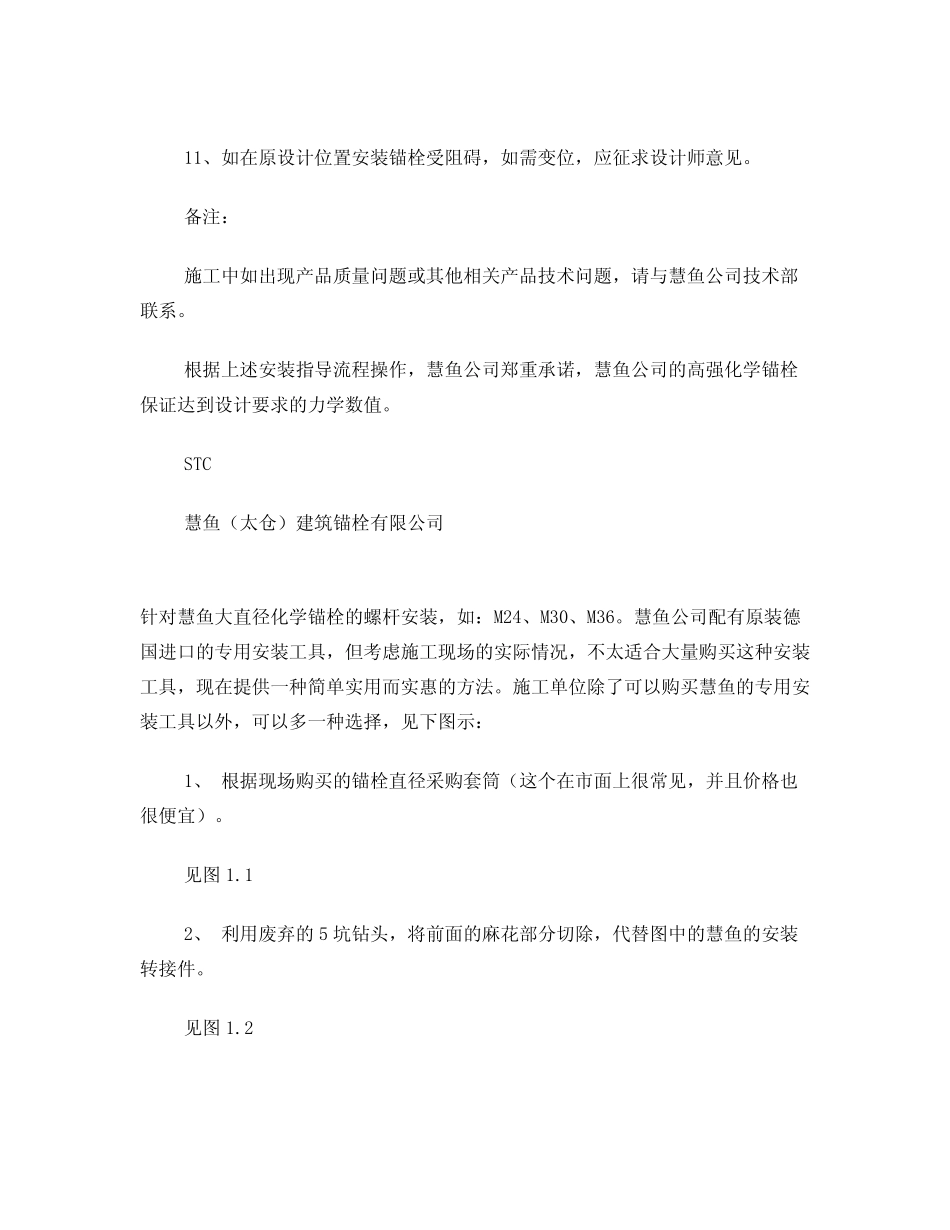

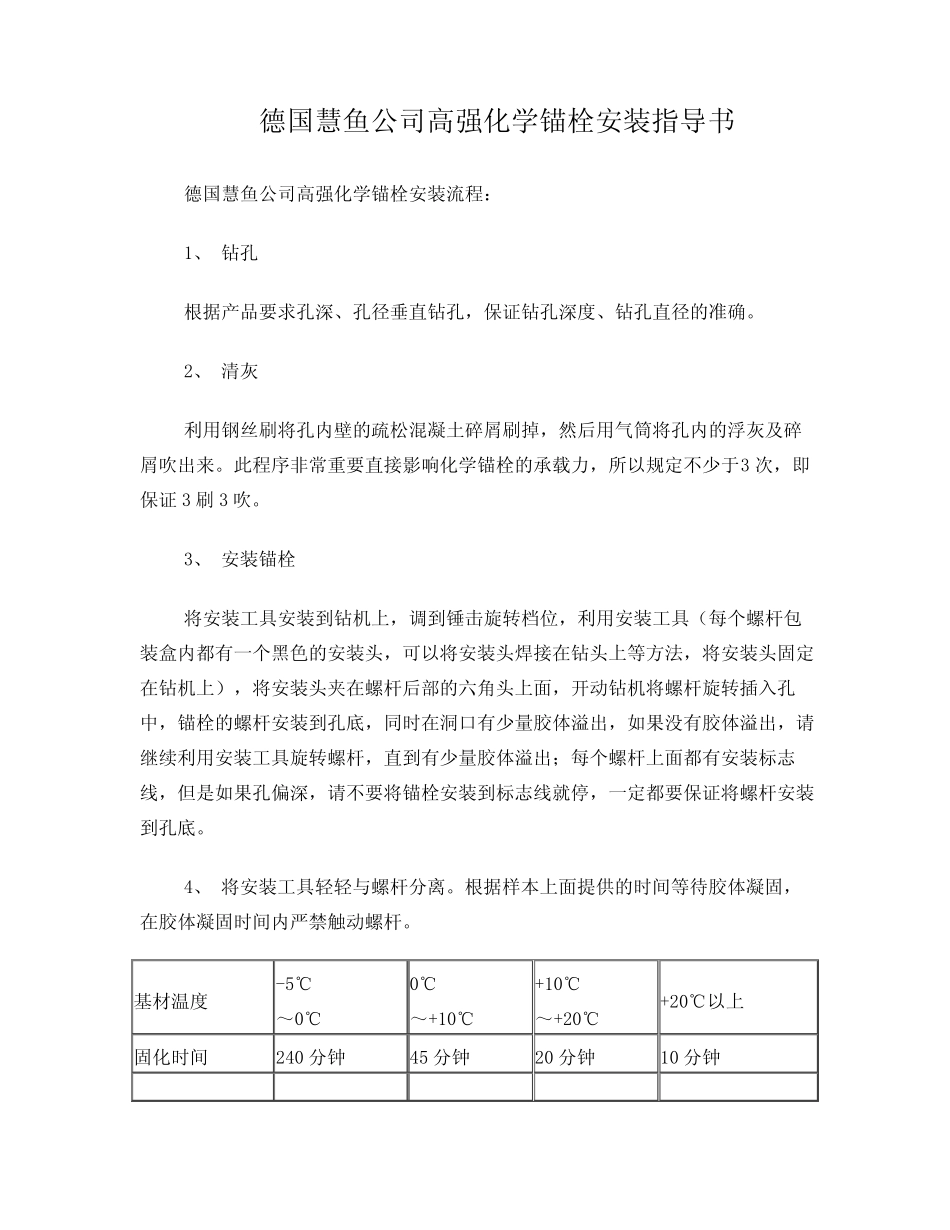

德国慧鱼公司高强化学锚栓安装指导书德国慧鱼公司高强化学锚栓安装流程:1、钻孔根据产品要求孔深、孔径垂直钻孔,保证钻孔深度、钻孔直径的准确
2、清灰利用钢丝刷将孔内壁的疏松混凝土碎屑刷掉,然后用气筒将孔内的浮灰及碎屑吹出来
此程序非常重要直接影响化学锚栓的承载力,所以规定不少于3次,即保证3刷3吹
3、安装锚栓将安装工具安装到钻机上,调到锤击旋转档位,利用安装工具(每个螺杆包装盒内都有一个黑色的安装头,可以将安装头焊接在钻头上等方法,将安装头固定在钻机上),将安装头夹在螺杆后部的六角头上面,开动钻机将螺杆旋转插入孔中,锚栓的螺杆安装到孔底,同时在洞口有少量胶体溢出,如果没有胶体溢出,请继续利用安装工具旋转螺杆,直到有少量胶体溢出;每个螺杆上面都有安装标志线,但是如果孔偏深,请不要将锚栓安装到标志线就停,一定都要保证将螺杆安装到孔底
4、将安装工具轻轻与螺杆分离
根据样本上面提供的时间等待胶体凝固,在胶体凝固时间内严禁触动螺杆

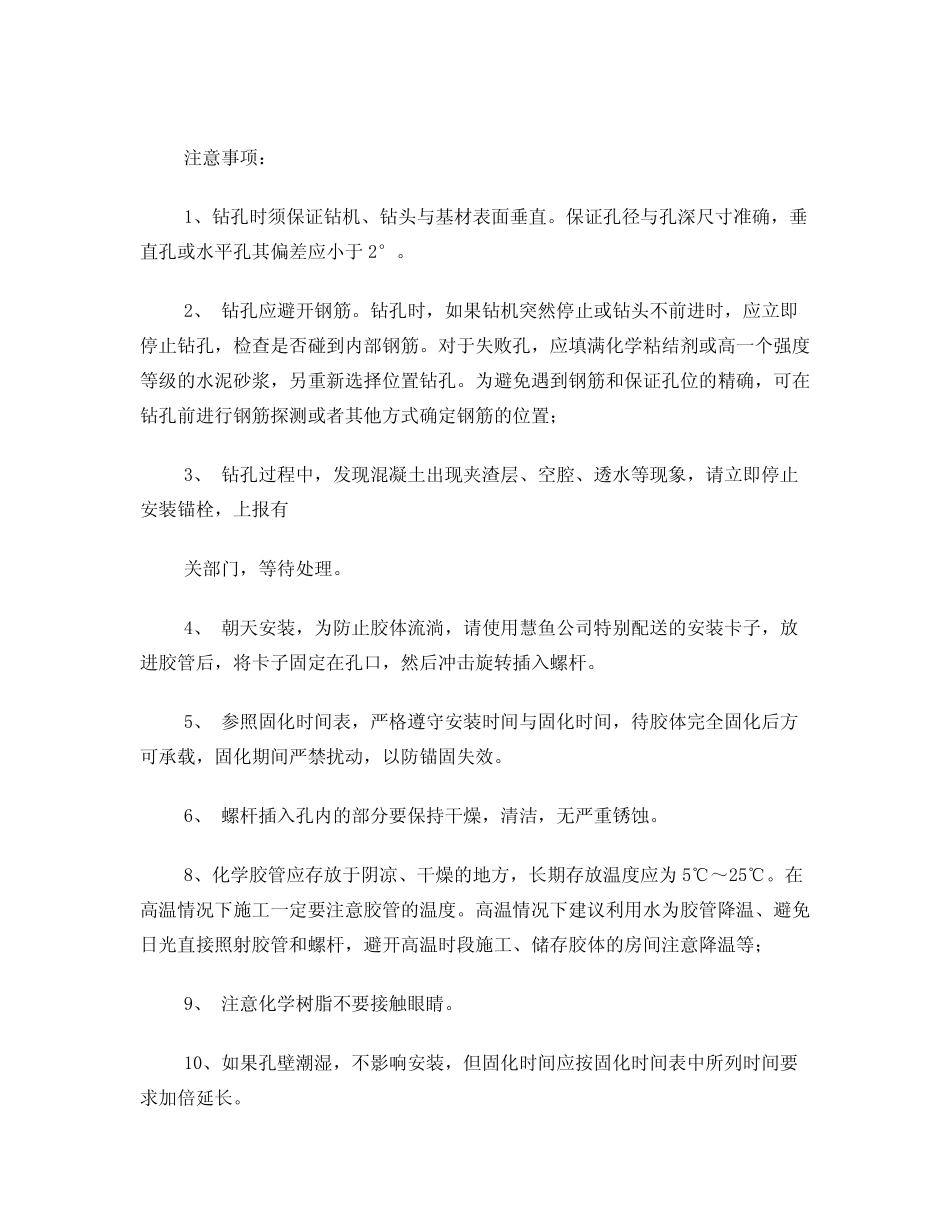

基材温度-5℃~0℃0℃~+10℃+10℃~+20℃+20℃以上固化时间240分钟45分钟20分钟10分钟注意事项:1、钻孔时须保证钻机、钻头与基材表面垂直
保证孔径与孔深尺寸准确,垂直孔或水平孔其偏差应小于2°
2、钻孔应避开钢筋
钻孔时,如果钻机突然停止或钻头不前进时,应立即停止钻孔,检查是否碰到内部钢筋
对于失败孔,应填满化学粘结剂或高一个强度等级的水泥砂浆,另重新选择位置钻孔
为避免遇到钢筋和保证孔位的精确,可在钻孔前进行钢筋探测或者其他方式确定钢筋的位置;3、钻孔过程中,发现混凝土出现夹渣层、空腔、透水等现象,请立即停止安装锚栓,上报有关部门,等待处理
4、朝天安装,为防止胶体流淌,请使用慧鱼公司特别配送的安装卡子,放进胶管后,将卡子固定在孔口,然后冲击旋转插入螺杆
5、参照固化时间表,严格遵守安装时间与固化时间,待胶体完全固化后方可承载,固化
