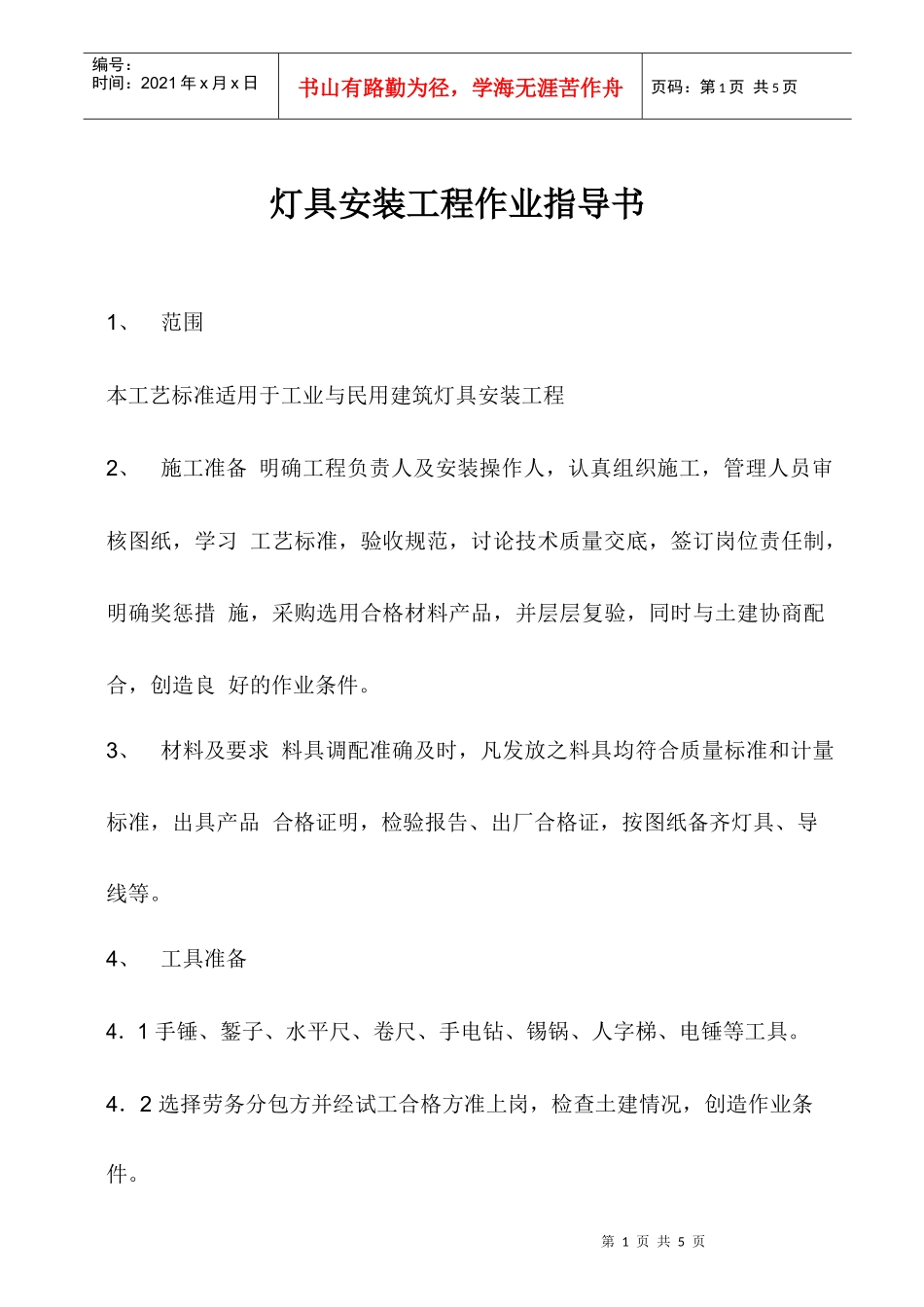

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页灯具安装工程作业指导书1、范围本工艺标准适用于工业与民用建筑灯具安装工程2、施工准备明确工程负责人及安装操作人,认真组织施工,管理人员审核图纸,学习工艺标准,验收规范,讨论技术质量交底,签订岗位责任制,明确奖惩措施,采购选用合格材料产品,并层层复验,同时与土建协商配合,创造良好的作业条件
3、材料及要求料具调配准确及时,凡发放之料具均符合质量标准和计量标准,出具产品合格证明,检验报告、出厂合格证,按图纸备齐灯具、导线等
4、工具准备4.1手锤、錾子、水平尺、卷尺、手电钻、锡锅、人字梯、电锤等工具
4.2选择劳务分包方并经试工合格方准上岗,检查土建情况,创造作业条件

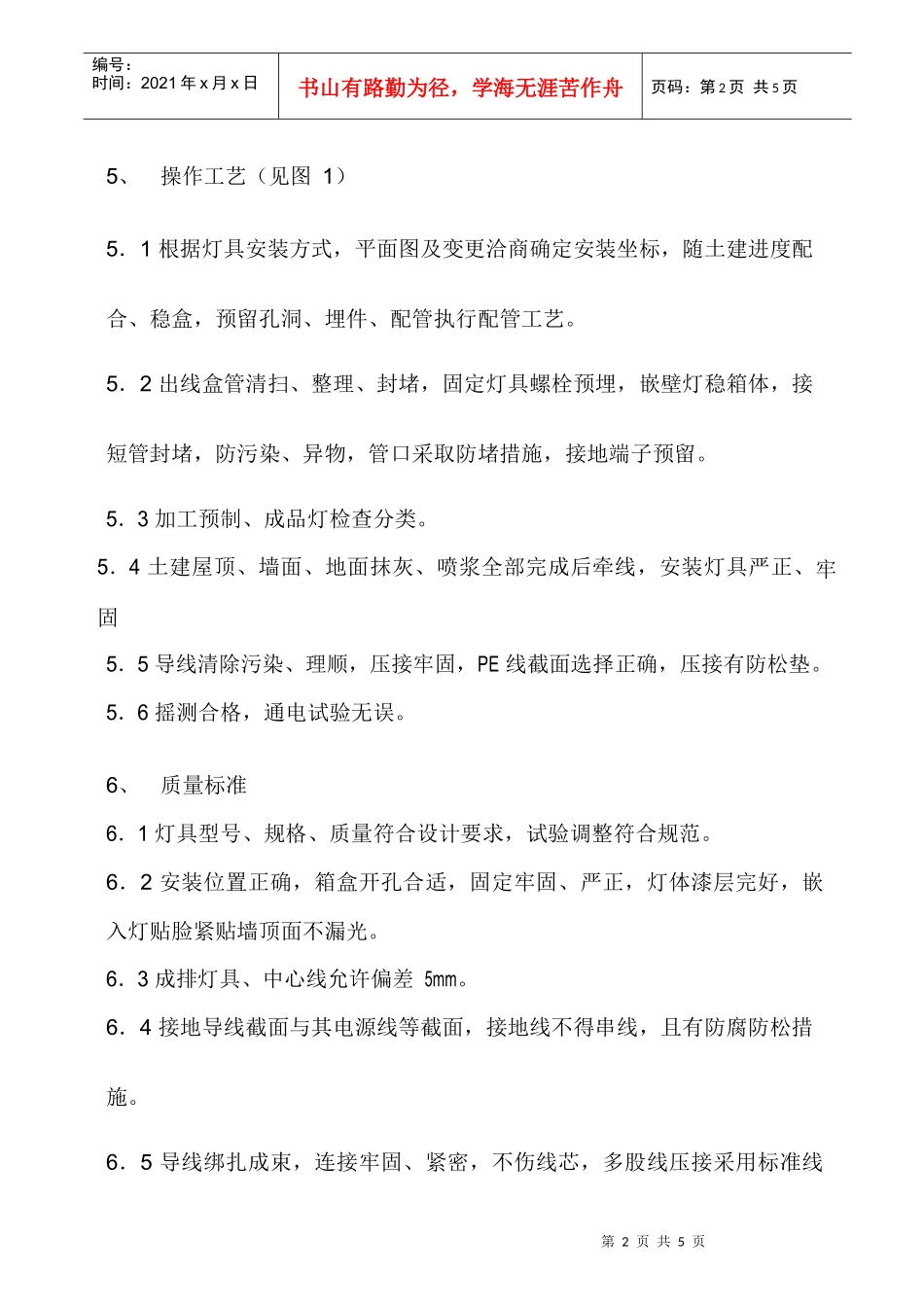

第2页共5页第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页5、操作工艺(见图1)5.1根据灯具安装方式,平面图及变更洽商确定安装坐标,随土建进度配合、稳盒,预留孔洞、埋件、配管执行配管工艺
5.2出线盒管清扫、整理、封堵,固定灯具螺栓预埋,嵌壁灯稳箱体,接短管封堵,防污染、异物,管口采取防堵措施,接地端子预留
5.3加工预制、成品灯检查分类
5.4土建屋顶、墙面、地面抹灰、喷浆全部完成后牵线,安装灯具严正、牢固5.5导线清除污染、理顺,压接牢固,PE线截面选择正确,压接有防松垫
5.6摇测合格,通电试验无误
6、质量标准6.1灯具型号、规格、质量符合设计要求,试验调整符合规范
6.2安装位置正确,箱盒开孔合适,固定牢固、严正,灯体漆层完好,嵌入灯贴脸紧贴墙顶面不漏光
6.3成排灯具、中心线允许偏差5mm
6.4接地导线截面与其电源线等截面,接地线不得串线,且有防腐防松措施

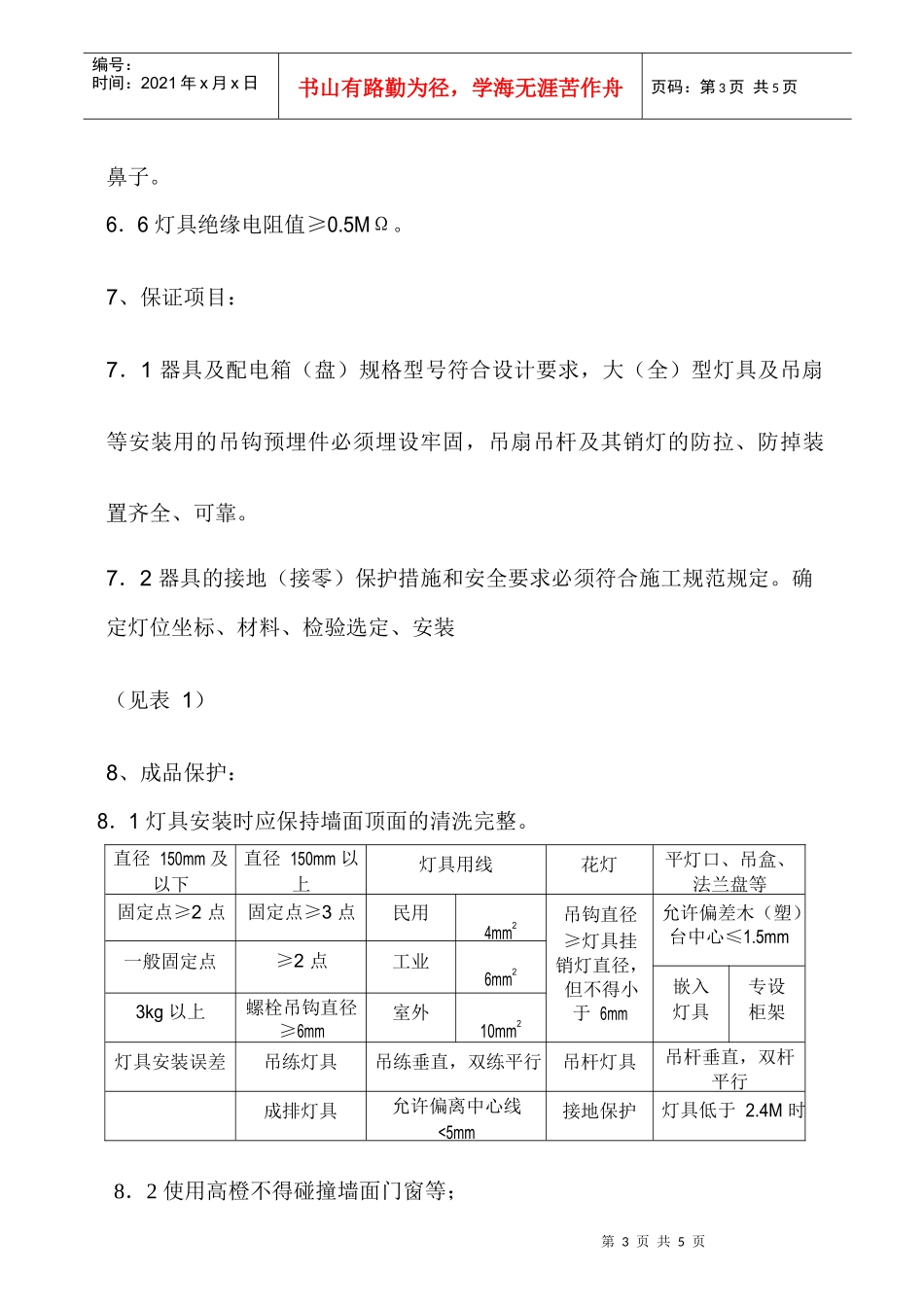

6.5导线绑扎成束,连接牢固、紧密,不伤线芯,多股线压接采用标准线第3页共5页第2页共5页编号:时间:2021
