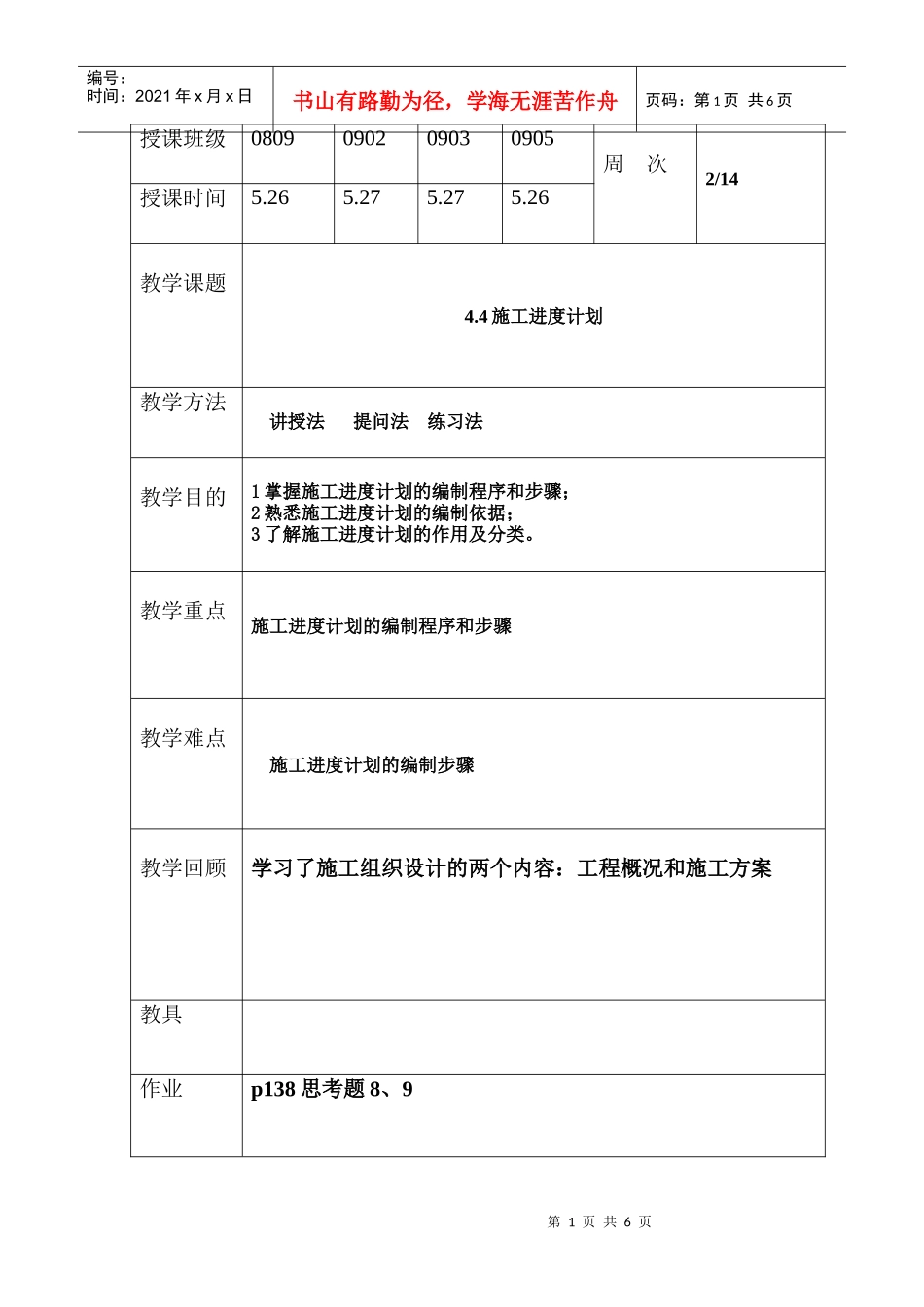

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页授课班级0809090209030905周次2/14授课时间5
26教学课题4
4施工进度计划教学方法讲授法提问法练习法教学目的1掌握施工进度计划的编制程序和步骤;2熟悉施工进度计划的编制依据;3了解施工进度计划的作用及分类

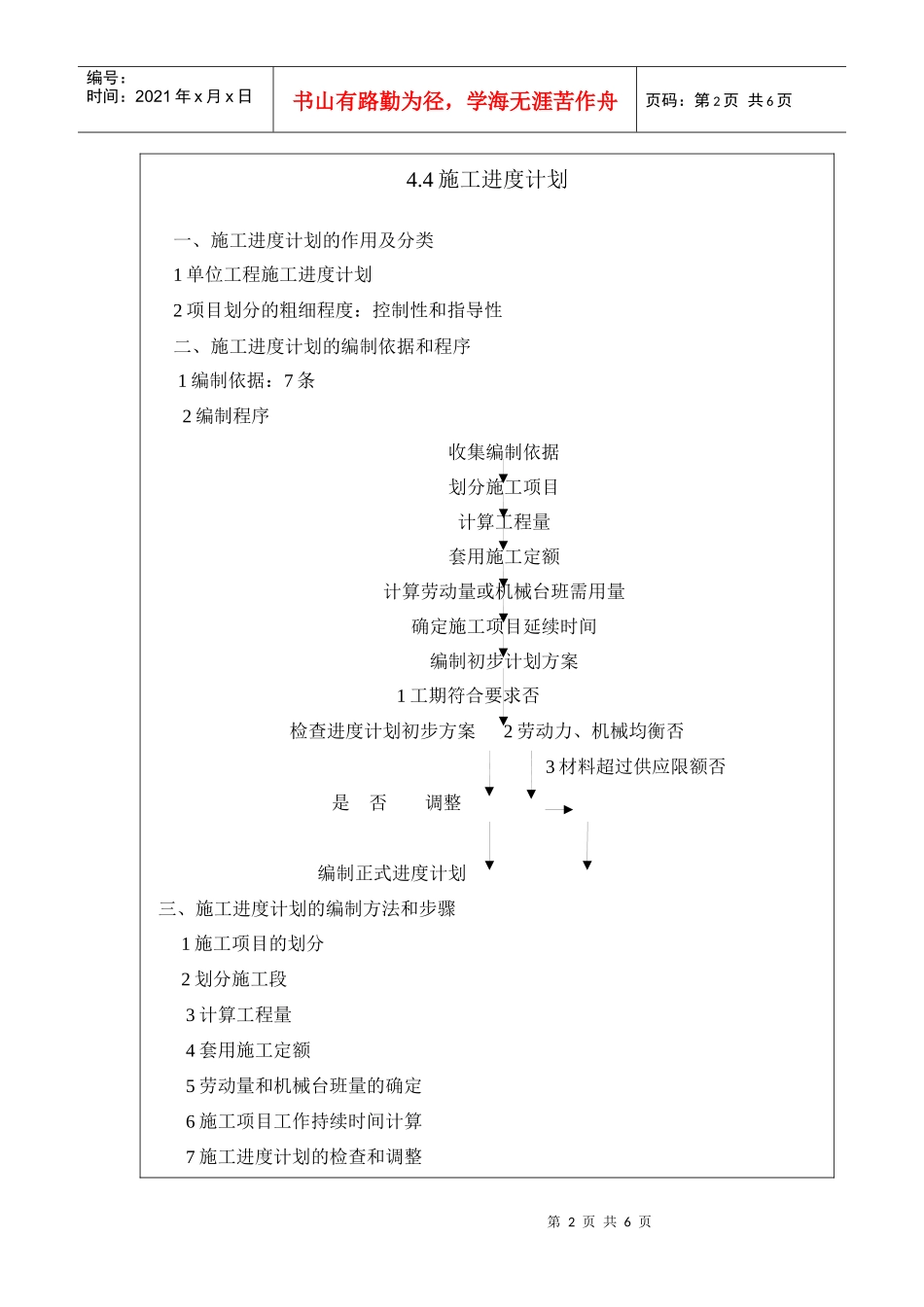

教学重点施工进度计划的编制程序和步骤教学难点施工进度计划的编制步骤教学回顾学习了施工组织设计的两个内容:工程概况和施工方案教具作业p138思考题8、9第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页4

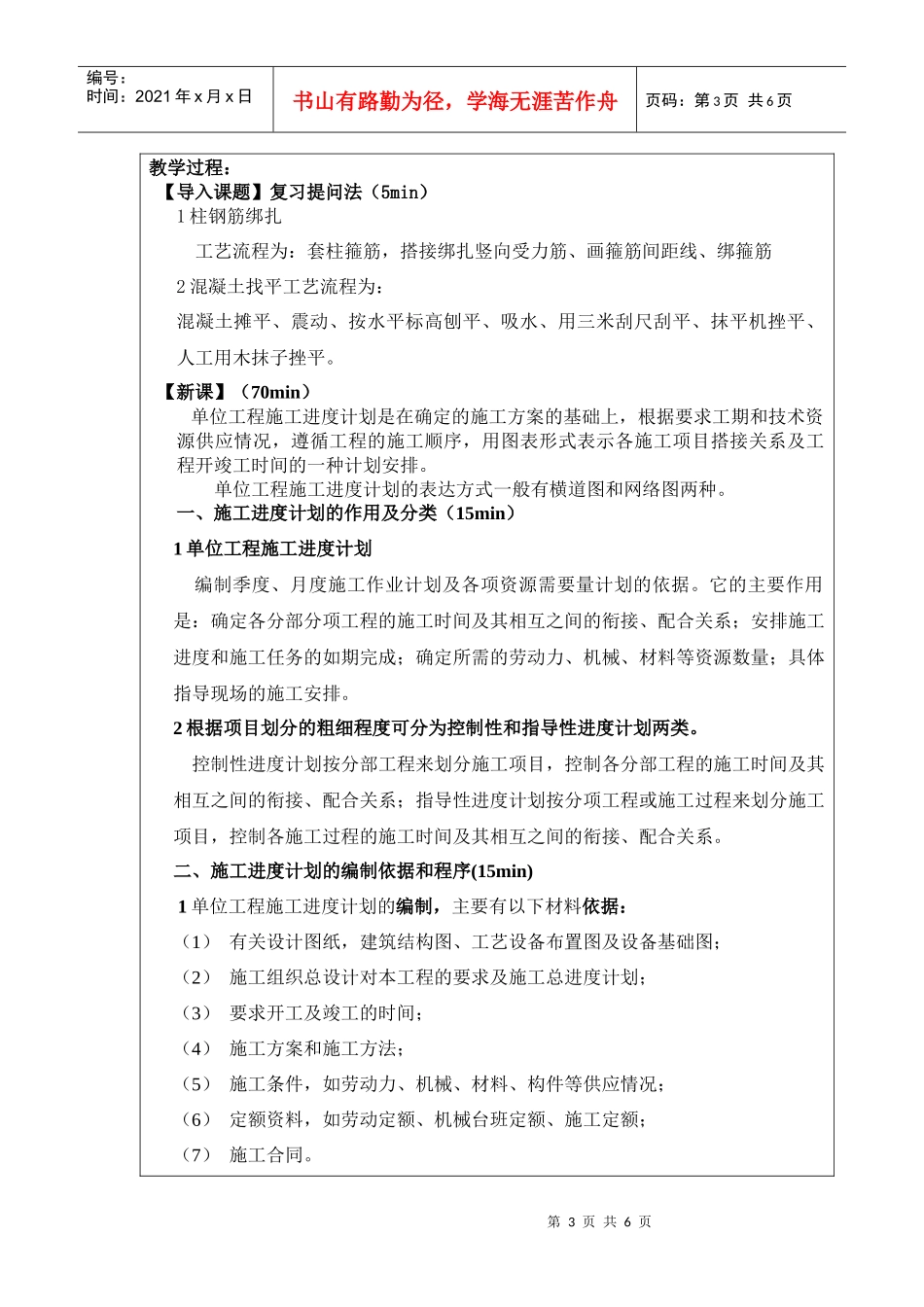

4施工进度计划一、施工进度计划的作用及分类1单位工程施工进度计划2项目划分的粗细程度:控制性和指导性二、施工进度计划的编制依据和程序1编制依据:7条2编制程序收集编制依据划分施工项目计算工程量套用施工定额计算劳动量或机械台班需用量确定施工项目延续时间编制初步计划方案1工期符合要求否检查进度计划初步方案2劳动力、机械均衡否3材料超过供应限额否是否调整编制正式进度计划三、施工进度计划的编制方法和步骤1施工项目的划分2划分施工段3计算工程量4套用施工定额5劳动量和机械台班量的确定6施工项目工作持续时间计算7施工进度计划的检查和调整第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页教学过程:【导入课题】复习提问法(5min)1柱钢筋绑扎工艺流程为:套柱箍筋,搭接绑扎竖向受力筋、画箍筋间距线、绑箍筋2混凝土找平工艺流程为:混凝土摊平、震动、按水平标高刨平、吸水、用三米刮尺刮平、抹平机挫平、人工用木抹子挫平
【新课】(70min)单位工程施工进度计划是在确定的施工方案的基础上,根据要求工期和技术资源供应情况,遵循工程的施工顺序,用图表形式表示各施工项
