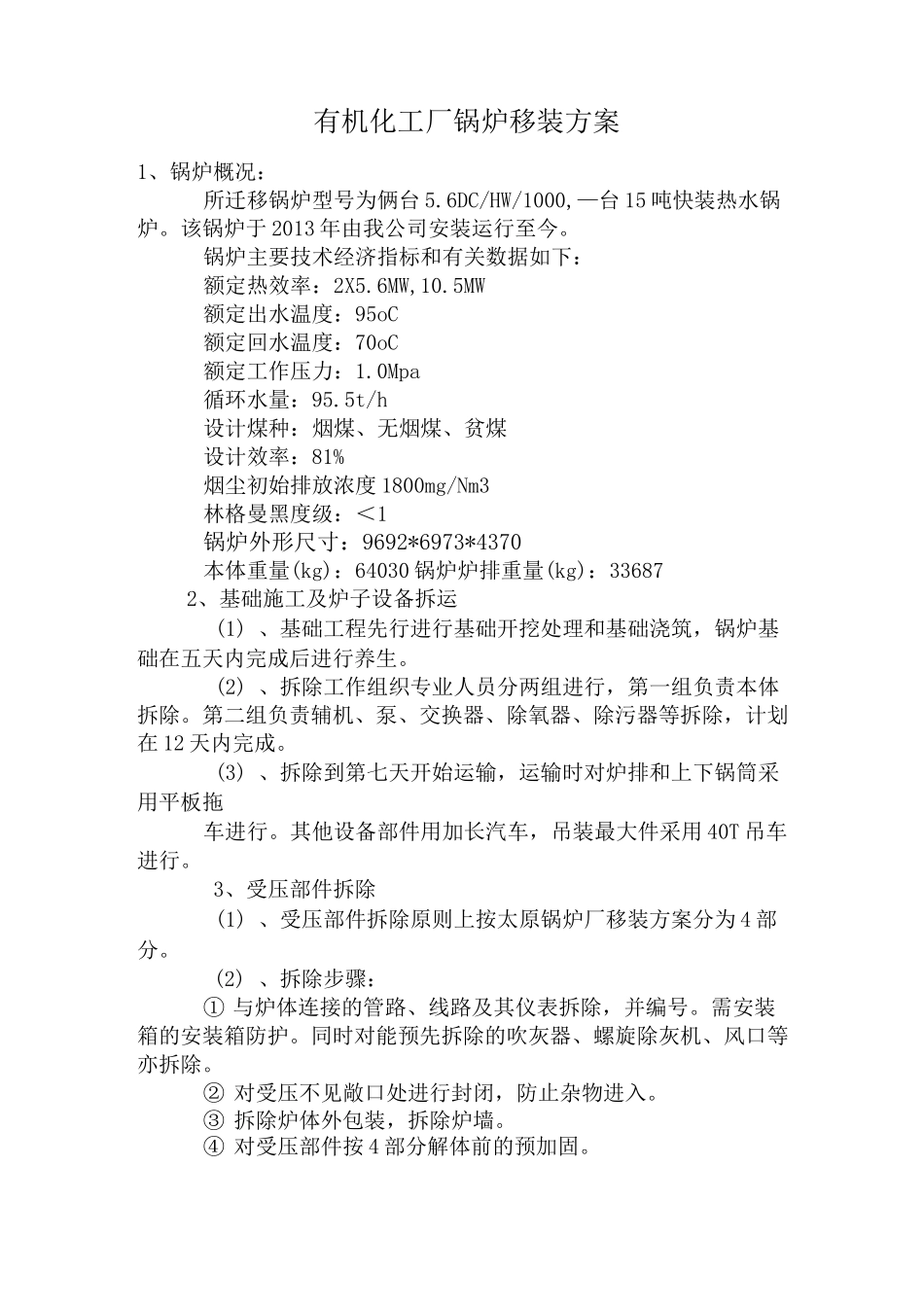

有机化工厂锅炉移装方案1、锅炉概况:所迁移锅炉型号为俩台5
6DC/HW/1000,—台15吨快装热水锅炉
该锅炉于2013年由我公司安装运行至今
锅炉主要技术经济指标和有关数据如下:额定热效率:2X5
6MW,10
5MW额定出水温度:95oC额定回水温度:70oC额定工作压力:1
0Mpa循环水量:95
5t/h设计煤种:烟煤、无烟煤、贫煤设计效率:81%烟尘初始排放浓度1800mg/Nm3林格曼黑度级:<1锅炉外形尺寸:9692*6973*4370本体重量(kg):64030锅炉炉排重量(kg):336872、基础施工及炉子设备拆运(1)、基础工程先行进行基础开挖处理和基础浇筑,锅炉基础在五天内完成后进行养生
(2)、拆除工作组织专业人员分两组进行,第一组负责本体拆除
第二组负责辅机、泵、交换器、除氧器、除污器等拆除,计划在12天内完成
(3)、拆除到第七天开始运输,运输时对炉排和上下锅筒采用平板拖车进行
其他设备部件用加长汽车,吊装最大件采用40T吊车进行
3、受压部件拆除(1)、受压部件拆除原则上按太原锅炉厂移装方案分为4部分
(2)、拆除步骤:①与炉体连接的管路、线路及其仪表拆除,并编号
需安装箱的安装箱防护
同时对能预先拆除的吹灰器、螺旋除灰机、风口等亦拆除
②对受压不见敞口处进行封闭,防止杂物进入
③拆除炉体外包装,拆除炉墙
④对受压部件按4部分解体前的预加固

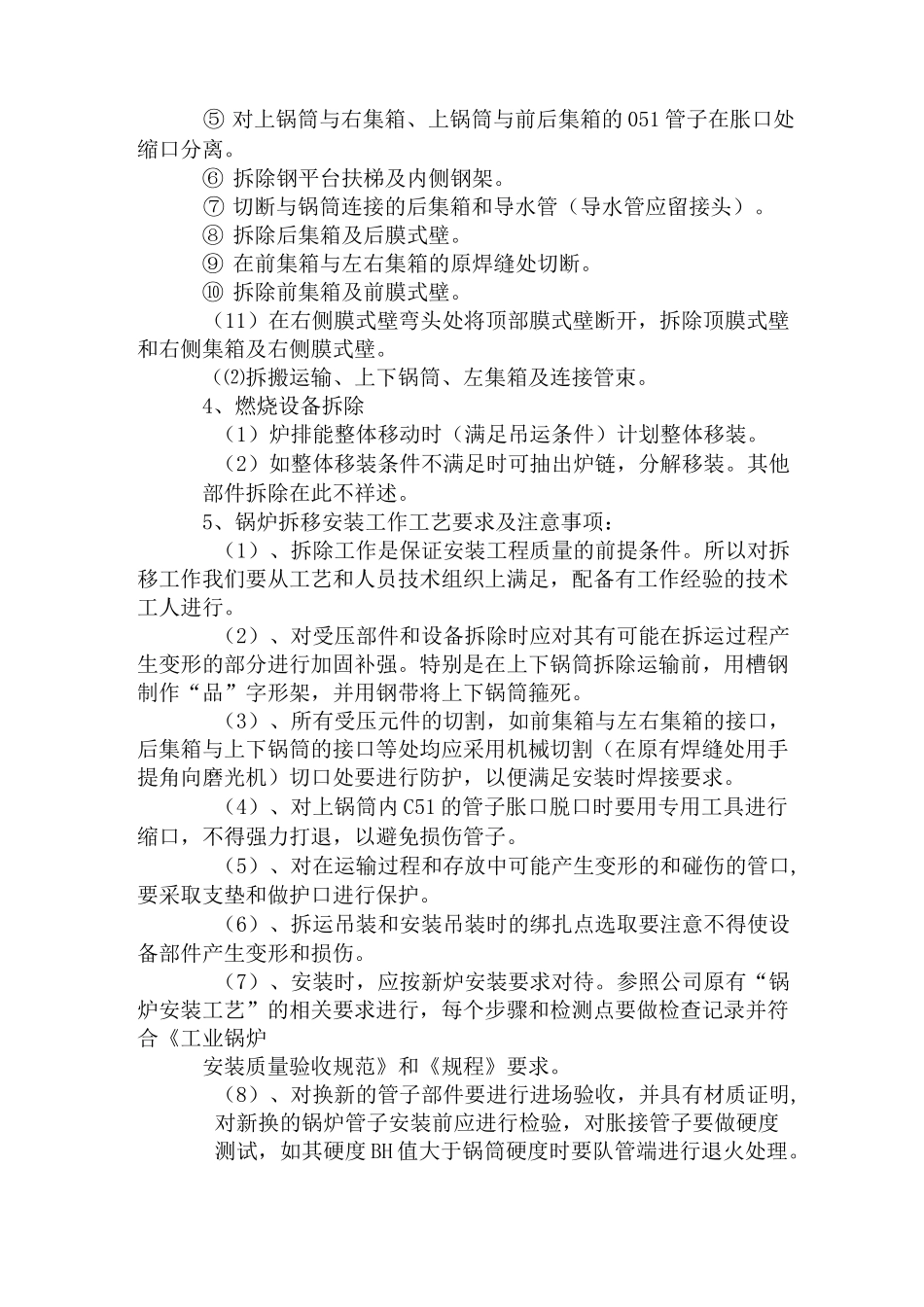

⑤对上锅筒与右集箱、上锅筒与前后集箱的051管子在胀口处缩口分离
⑥拆除钢平台扶梯及内侧钢架
⑦切断与锅筒连接的后集箱和导水管(导水管应留接头)
⑧拆除后集箱及后膜式壁
⑨在前集箱与左右集箱的原焊缝处切断
⑩拆除前集箱及前膜式壁
(11)在右侧膜式壁弯头处将顶部膜式壁断开,拆除顶膜式壁和右侧集箱及右侧膜式壁
(⑵拆搬运输、上下锅筒、左集箱及连接管束
4、燃烧设备拆除(1)炉排能整体移动时(满足吊运条件
